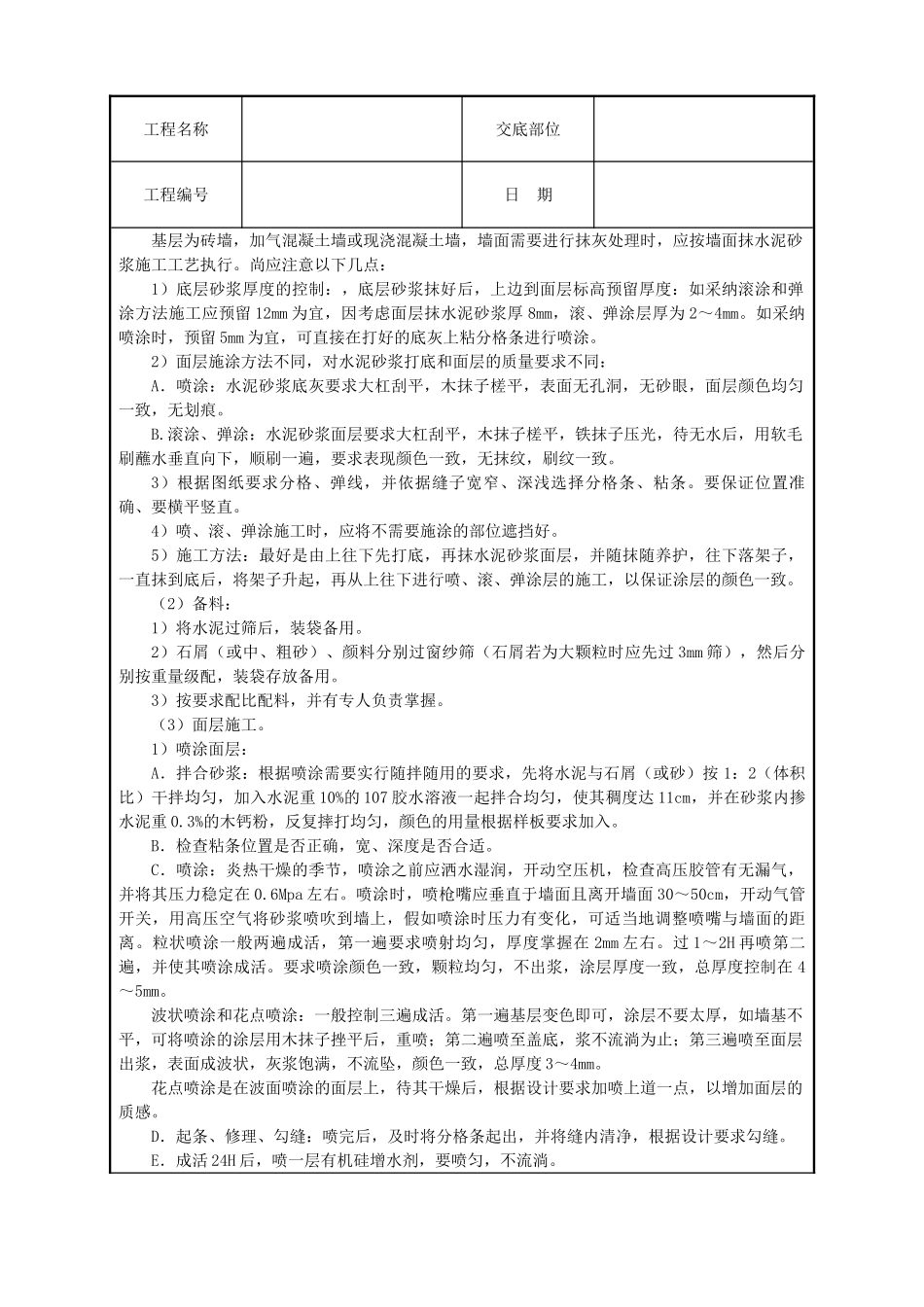

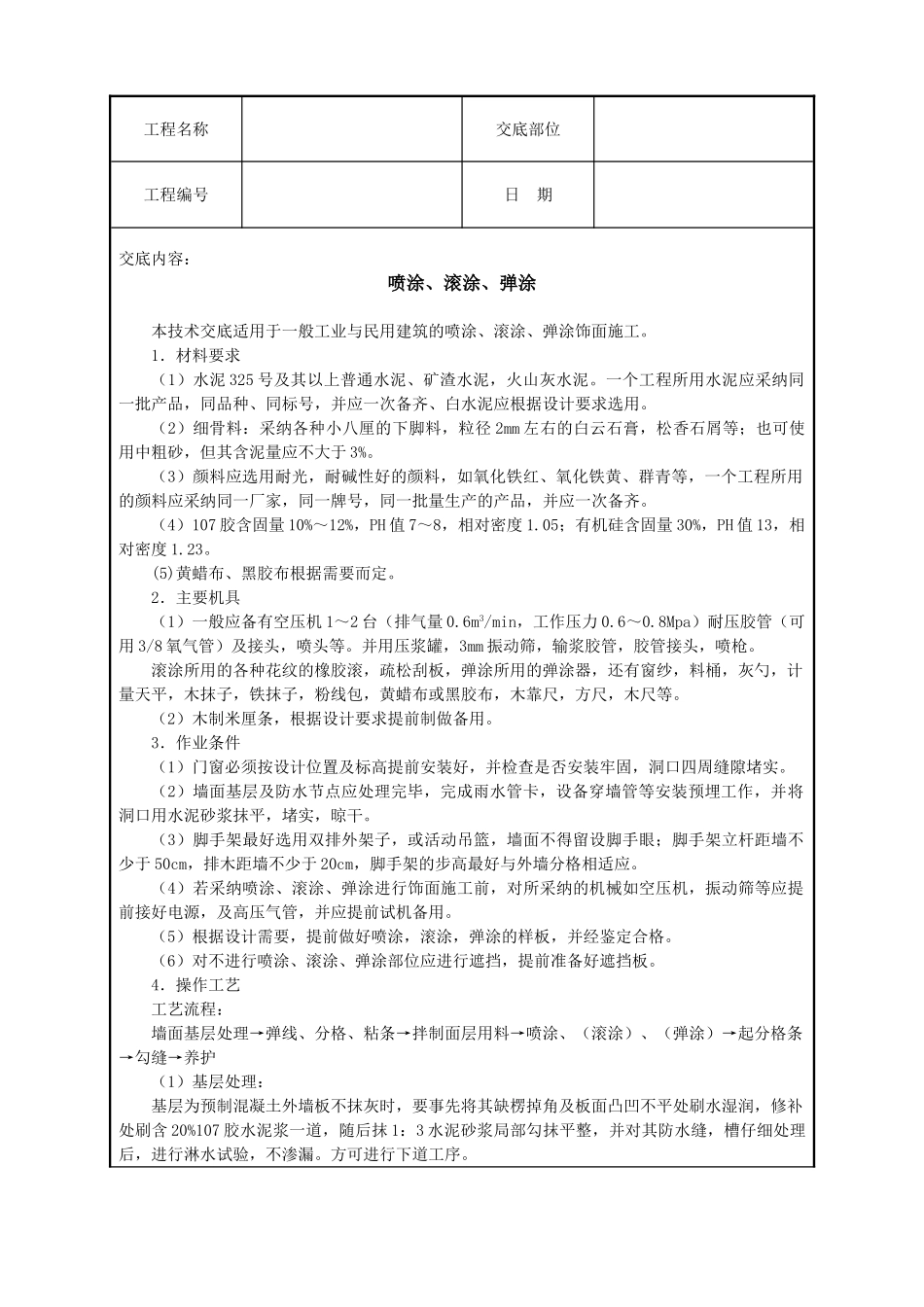

工程名称交底部位工程编号日 期交底内容:喷涂、滚涂、弹涂本技术交底适用于一般工业与民用建筑的喷涂、滚涂、弹涂饰面施工。1.材料要求(1)水泥 325 号及其以上普通水泥、矿渣水泥,火山灰水泥。一个工程所用水泥应采纳同一批产品,同品种、同标号,并应一次备齐、白水泥应根据设计要求选用。(2)细骨料:采纳各种小八厘的下脚料,粒径 2mm 左右的白云石膏,松香石屑等;也可使用中粗砂,但其含泥量应不大于 3%。(3)颜料应选用耐光,耐碱性好的颜料,如氧化铁红、氧化铁黄、群青等,一个工程所用的颜料应采纳同一厂家,同一牌号,同一批量生产的产品,并应一次备齐。(4)107 胶含固量 10%~12%,PH 值 7~8,相对密度 1.05;有机硅含固量 30%,PH 值 13,相对密度 1.23。(5)黄蜡布、黑胶布根据需要而定。2.主要机具(1)一般应备有空压机 1~2 台(排气量 0.6m3/min,工作压力 0.6~0.8Mpa)耐压胶管(可用 3/8 氧气管)及接头,喷头等。并用压浆罐,3mm 振动筛,输浆胶管,胶管接头,喷枪。滚涂所用的各种花纹的橡胶滚,疏松刮板,弹涂所用的弹涂器,还有窗纱,料桶,灰勺,计量天平,木抹子,铁抹子,粉线包,黄蜡布或黑胶布,木靠尺,方尺,木尺等。(2)木制米厘条,根据设计要求提前制做备用。3.作业条件(1)门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周缝隙堵实。(2)墙面基层及防水节点应处理完毕,完成雨水管卡,设备穿墙管等安装预埋工作,并将洞口用水泥砂浆抹平,堵实,晾干。(3)脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于 50cm,排木距墙不少于 20cm,脚手架的步高最好与外墙分格相适应。(4)若采纳喷涂、滚涂、弹涂进行饰面施工前,对所采纳的机械如空压机,振动筛等应提前接好电源,及高压气管,并应提前试机备用。(5)根据设计需要,提前做好喷涂,滚涂,弹涂的样板,并经鉴定合格。(6)对不进行喷涂、滚涂、弹涂部位应进行遮挡,提前准备好遮挡板。4.操作工艺工艺流程:墙面基层处理→弹线、分格、粘条→拌制面层用料→喷涂、(滚涂)、(弹涂)→起分格条→勾缝→养护(1)基层处理:基层为预制混凝土外墙板不抹灰时,要事先将其缺楞掉角及板面凸凹不平处刷水湿润,修补处刷含 20%107 胶水泥浆一道,随后抹 1:3 水泥砂浆局部勾抹平整,并对其防水缝,槽仔细处理后,进行淋水试验,不渗漏。方可进行下道工序。工程名...
