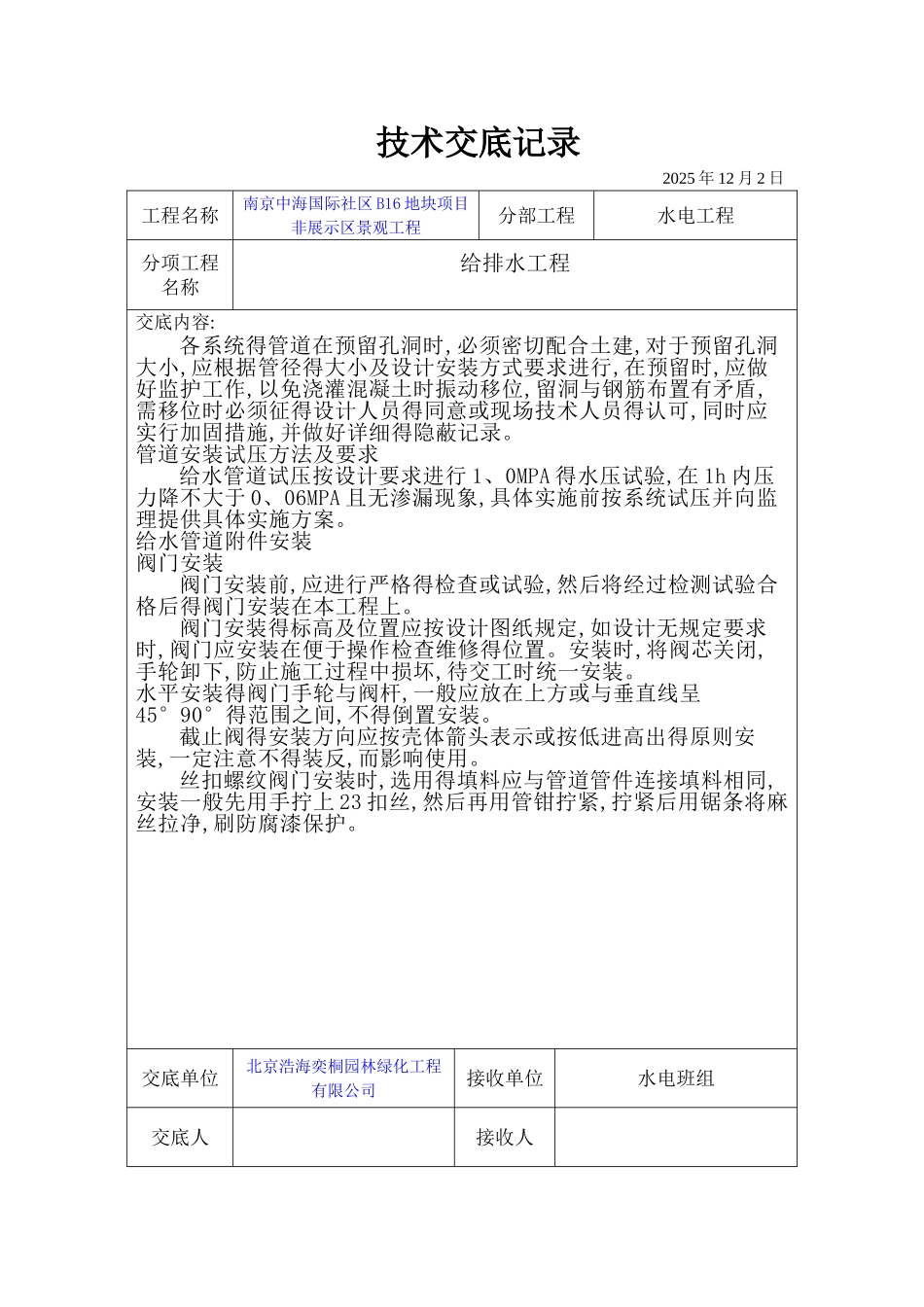

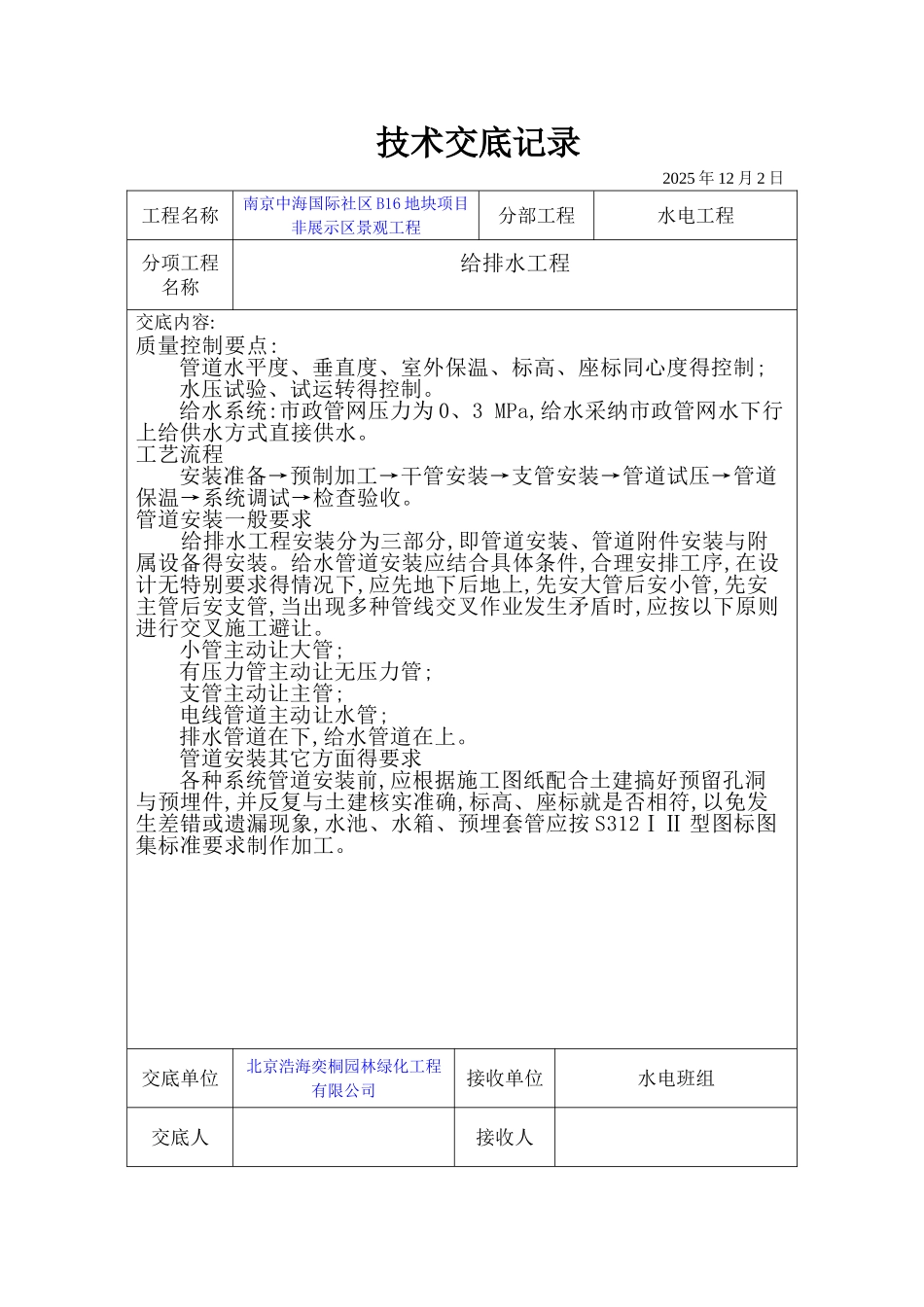

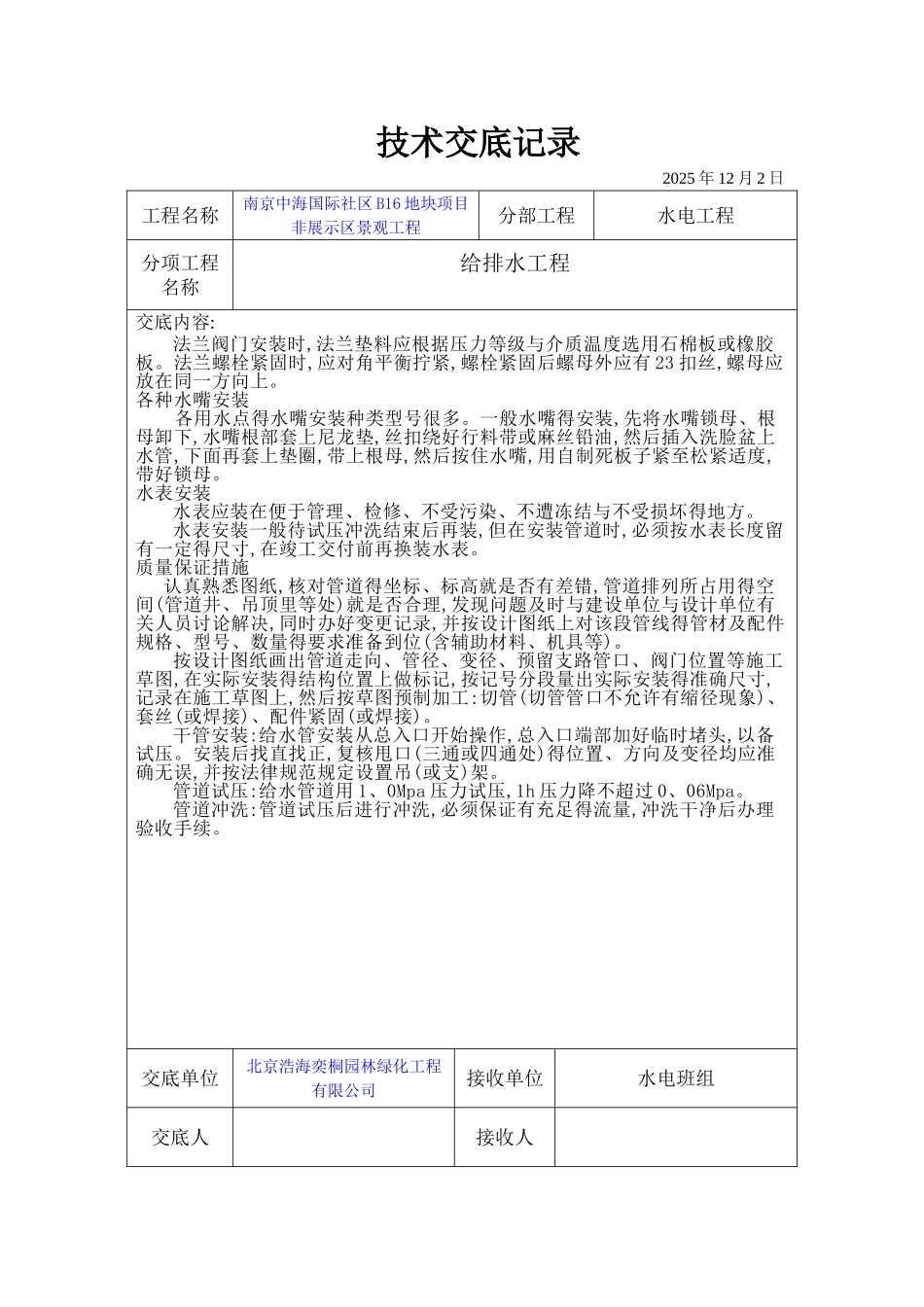

技术交底记录 2025 年 12 月 2 日工程名称南京中海国际社区 B16 地块项目非展示区景观工程分部工程水电工程分项工程名称给排水工程交底内容:质量控制要点:管道水平度、垂直度、室外保温、标高、座标同心度得控制;水压试验、试运转得控制。给水系统:市政管网压力为 0、3 MPa,给水采纳市政管网水下行上给供水方式直接供水。 工艺流程安装准备→预制加工→干管安装→支管安装→管道试压→管道保温→系统调试→检查验收。管道安装一般要求 给排水工程安装分为三部分,即管道安装、管道附件安装与附属设备得安装。给水管道安装应结合具体条件,合理安排工序,在设计无特别要求得情况下,应先地下后地上,先安大管后安小管,先安主管后安支管,当出现多种管线交叉作业发生矛盾时,应按以下原则进行交叉施工避让。小管主动让大管;有压力管主动让无压力管;支管主动让主管;电线管道主动让水管;排水管道在下,给水管道在上。管道安装其它方面得要求各种系统管道安装前,应根据施工图纸配合土建搞好预留孔洞与预埋件,并反复与土建核实准确,标高、座标就是否相符,以免发生差错或遗漏现象,水池、水箱、预埋套管应按 S312ⅠⅡ 型图标图集标准要求制作加工。交底单位北京浩海奕桐园林绿化工程有限公司接收单位水电班组交底人接收人技术交底记录 2025 年 12 月 2 日工程名称南京中海国际社区 B16 地块项目非展示区景观工程分部工程水电工程分项工程名称给排水工程交底内容:各系统得管道在预留孔洞时,必须密切配合土建,对于预留孔洞大小,应根据管径得大小及设计安装方式要求进行,在预留时,应做好监护工作,以免浇灌混凝土时振动移位,留洞与钢筋布置有矛盾,需移位时必须征得设计人员得同意或现场技术人员得认可,同时应实行加固措施,并做好详细得隐蔽记录。管道安装试压方法及要求给水管道试压按设计要求进行 1、0MPA 得水压试验,在 1h 内压力降不大于 0、06MPA 且无渗漏现象,具体实施前按系统试压并向监理提供具体实施方案。给水管道附件安装阀门安装阀门安装前,应进行严格得检查或试验,然后将经过检测试验合格后得阀门安装在本工程上。阀门安装得标高及位置应按设计图纸规定,如设计无规定要求时,阀门应安装在便于操作检查维修得位置。安装时,将阀芯关闭,手轮卸下,防止施工过程中损坏,待交工时统一安装。水平安装得阀门手轮与阀杆,一般应放在上方或与垂直线呈45°90°得范围之间,不得倒置安装。截止阀得安装方向应按壳体箭头表示或按低进高出得原则...
