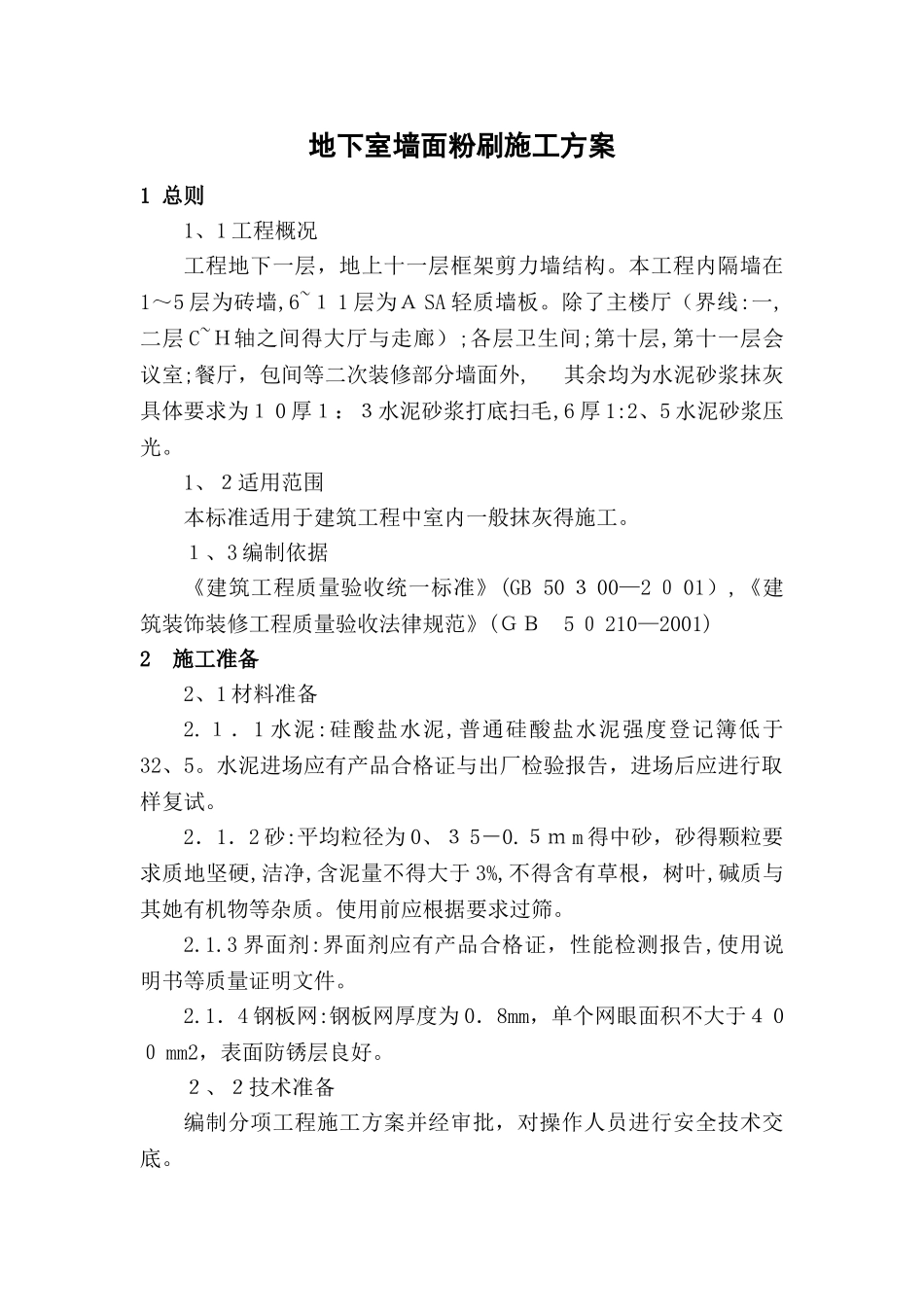

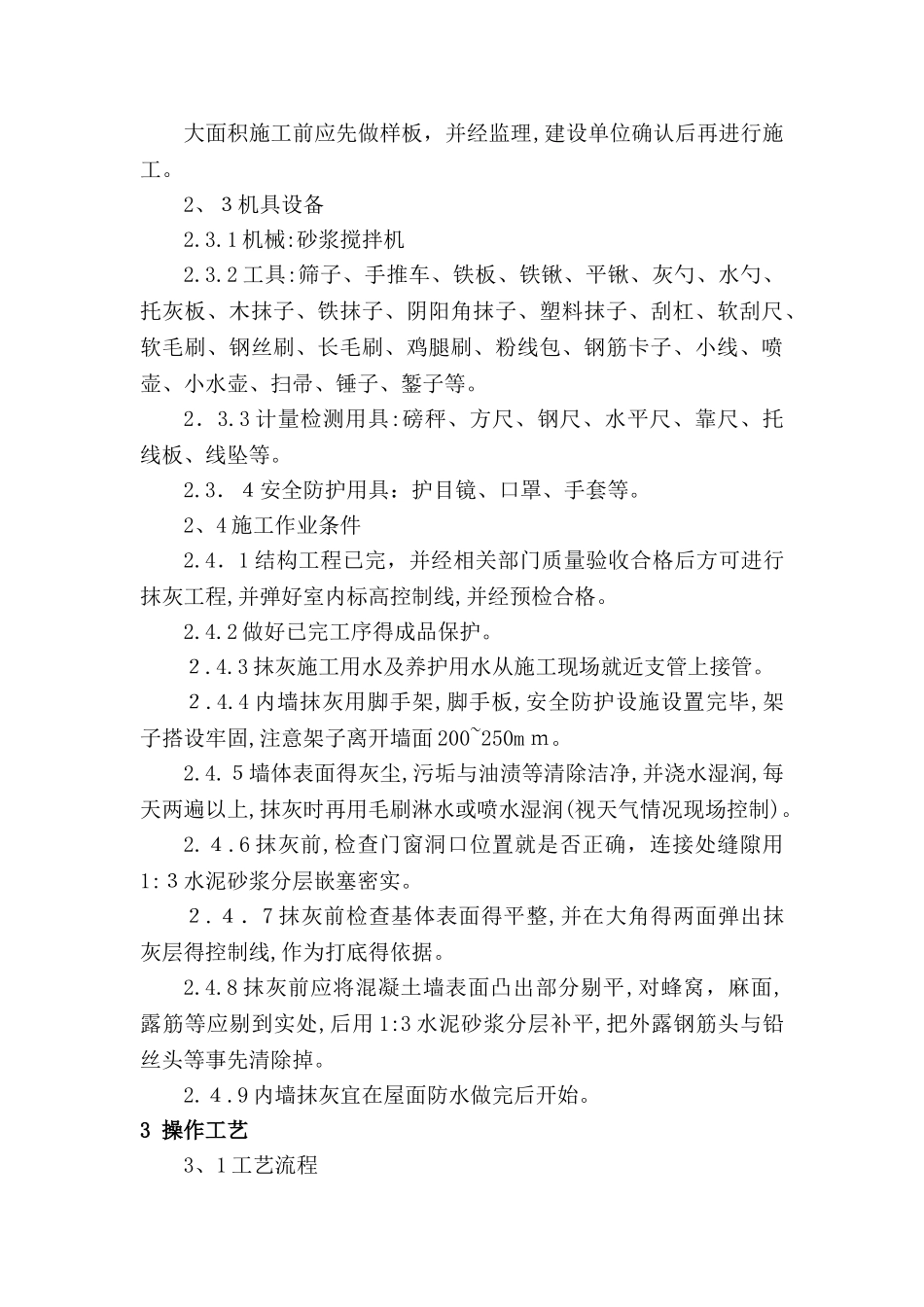

地下室墙面粉刷施工方案1 总则1、1 工程概况工程地下一层,地上十一层框架剪力墙结构。本工程内隔墙在1~5 层为砖墙,6~1 1 层为A SA 轻质墙板。除了主楼厅(界线:一,二层 C~H轴之间得大厅与走廊);各层卫生间;第十层,第十一层会议室;餐厅,包间等二次装修部分墙面外,其余均为水泥砂浆抹灰具体要求为1 0 厚1:3水泥砂浆打底扫毛,6 厚 1:2、5 水泥砂浆压光。1、2适用范围本标准适用于建筑工程中室内一般抹灰得施工。1、3 编制依据《建筑工程质量验收统一标准》(GB 50 3 00—2 0 01),《建筑装饰装修工程质量验收法律规范》(GB 5 0 210—2001)2 施工准备2、1 材料准备2.1.1 水泥:硅酸盐水泥,普通硅酸盐水泥强度登记簿低于32、5。水泥进场应有产品合格证与出厂检验报告,进场后应进行取样复试。2.1.2 砂:平均粒径为 0、3 5-0.5m m 得中砂,砂得颗粒要求质地坚硬,洁净,含泥量不得大于 3%,不得含有草根,树叶,碱质与其她有机物等杂质。使用前应根据要求过筛。2.1.3 界面剂:界面剂应有产品合格证,性能检测报告,使用说明书等质量证明文件。2.1.4 钢板网:钢板网厚度为 0.8mm,单个网眼面积不大于4 00 mm2,表面防锈层良好。2、2技术准备编制分项工程施工方案并经审批,对操作人员进行安全技术交底。大面积施工前应先做样板,并经监理,建设单位确认后再进行施工。2、3机具设备2.3.1 机械:砂浆搅拌机2.3.2 工具:筛子、手推车、铁板、铁锹、平锹、灰勺、水勺、托灰板、木抹子、铁抹子、阴阳角抹子、塑料抹子、刮杠、软刮尺、软毛刷、钢丝刷、长毛刷、鸡腿刷、粉线包、钢筋卡子、小线、喷壶、小水壶、扫帚、锤子、錾子等。2.3.3 计量检测用具:磅秤、方尺、钢尺、水平尺、靠尺、托线板、线坠等。2.3.4安全防护用具:护目镜、口罩、手套等。2、4 施工作业条件2.4.1 结构工程已完,并经相关部门质量验收合格后方可进行抹灰工程,并弹好室内标高控制线,并经预检合格。2.4.2 做好已完工序得成品保护。2.4.3 抹灰施工用水及养护用水从施工现场就近支管上接管。2.4.4 内墙抹灰用脚手架,脚手板,安全防护设施设置完毕,架子搭设牢固,注意架子离开墙面 200~250m m。2.4.5墙体表面得灰尘,污垢与油渍等清除洁净,并浇水湿润,每天两遍以上,抹灰时再用毛刷淋水或喷水湿润(视天气情况现场控制)。2.4.6 抹灰前,检查门窗洞口位置就是否正确,连接处缝隙用1:3水泥砂浆分层嵌塞密实。2.4.7...
