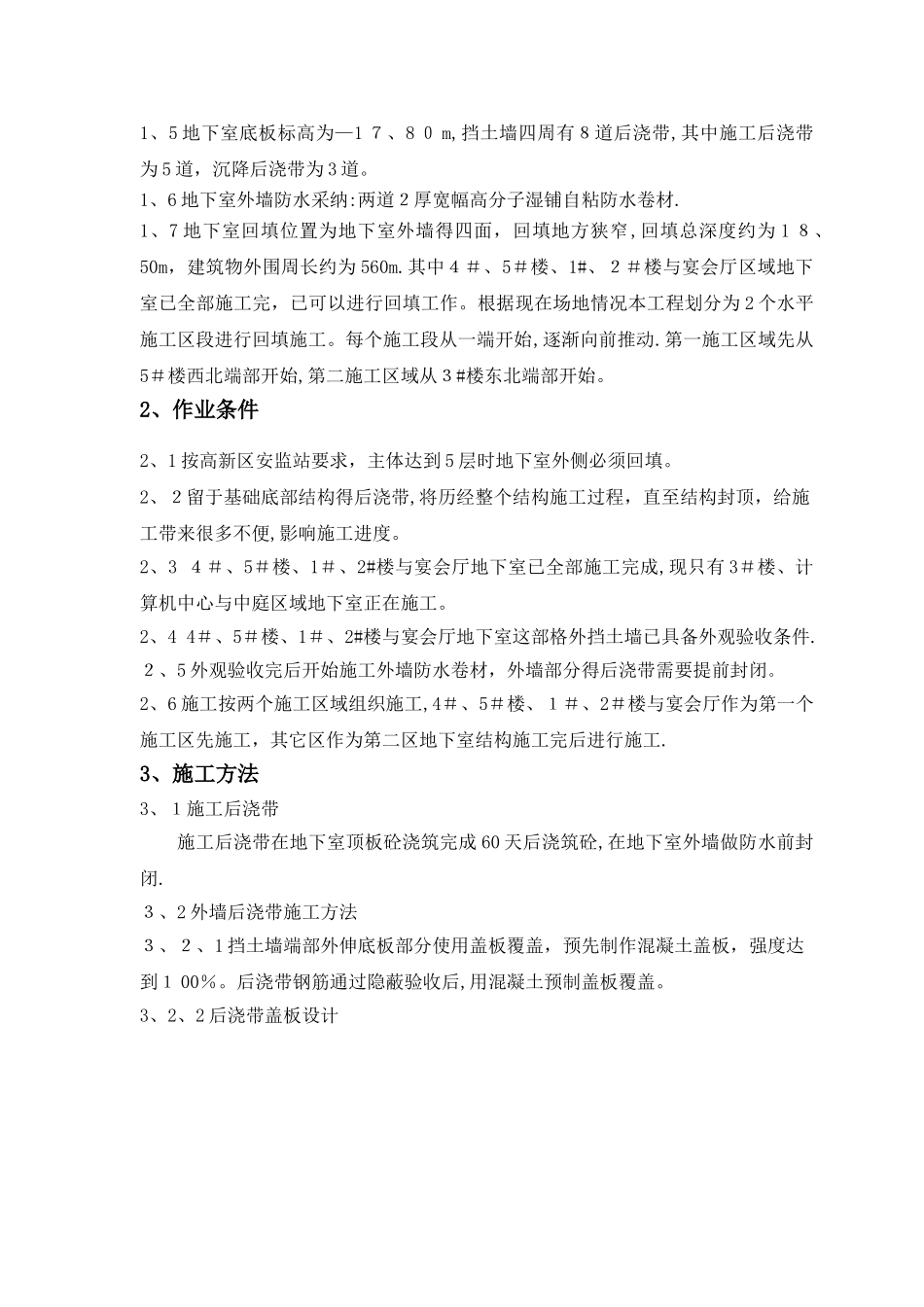

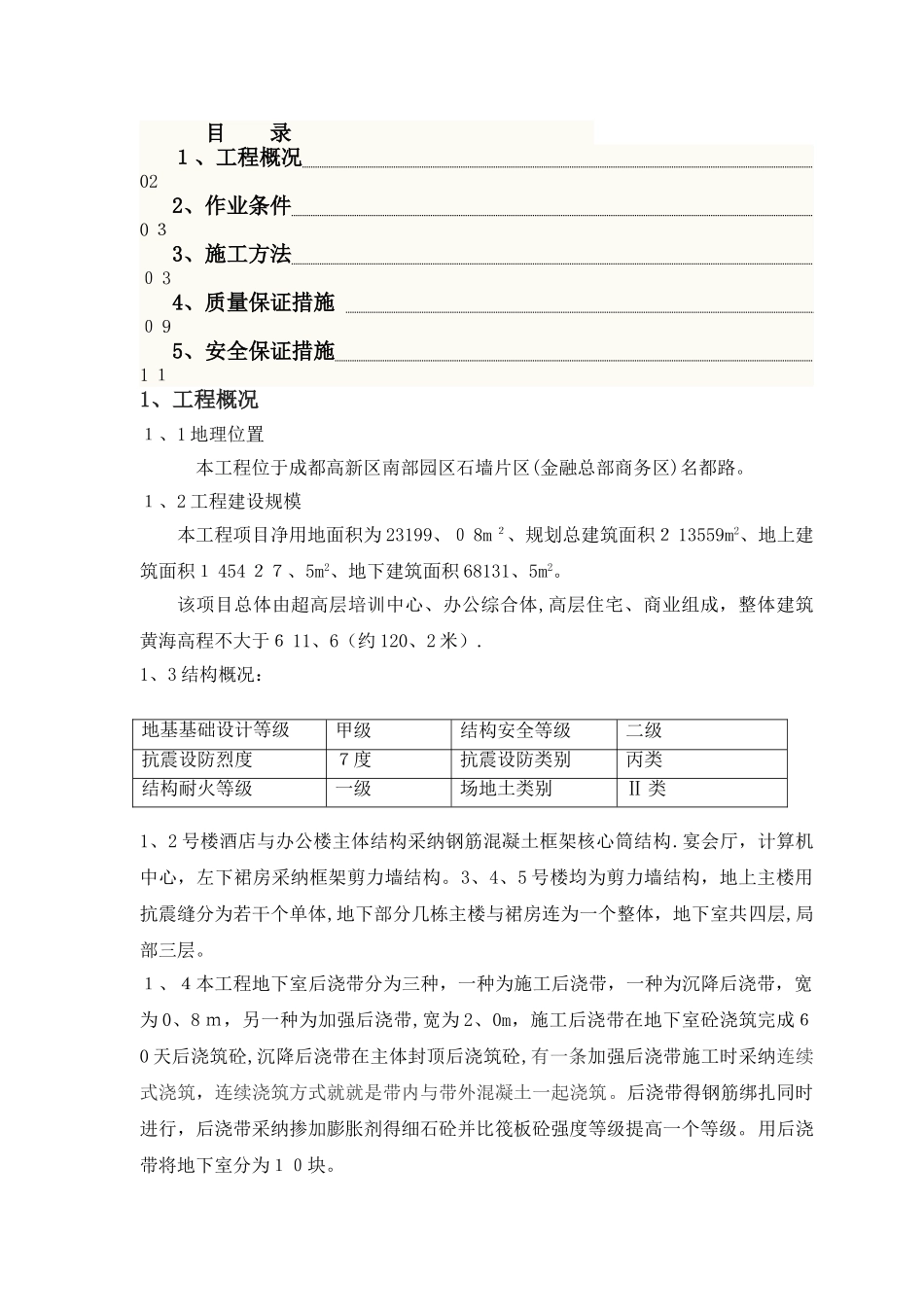

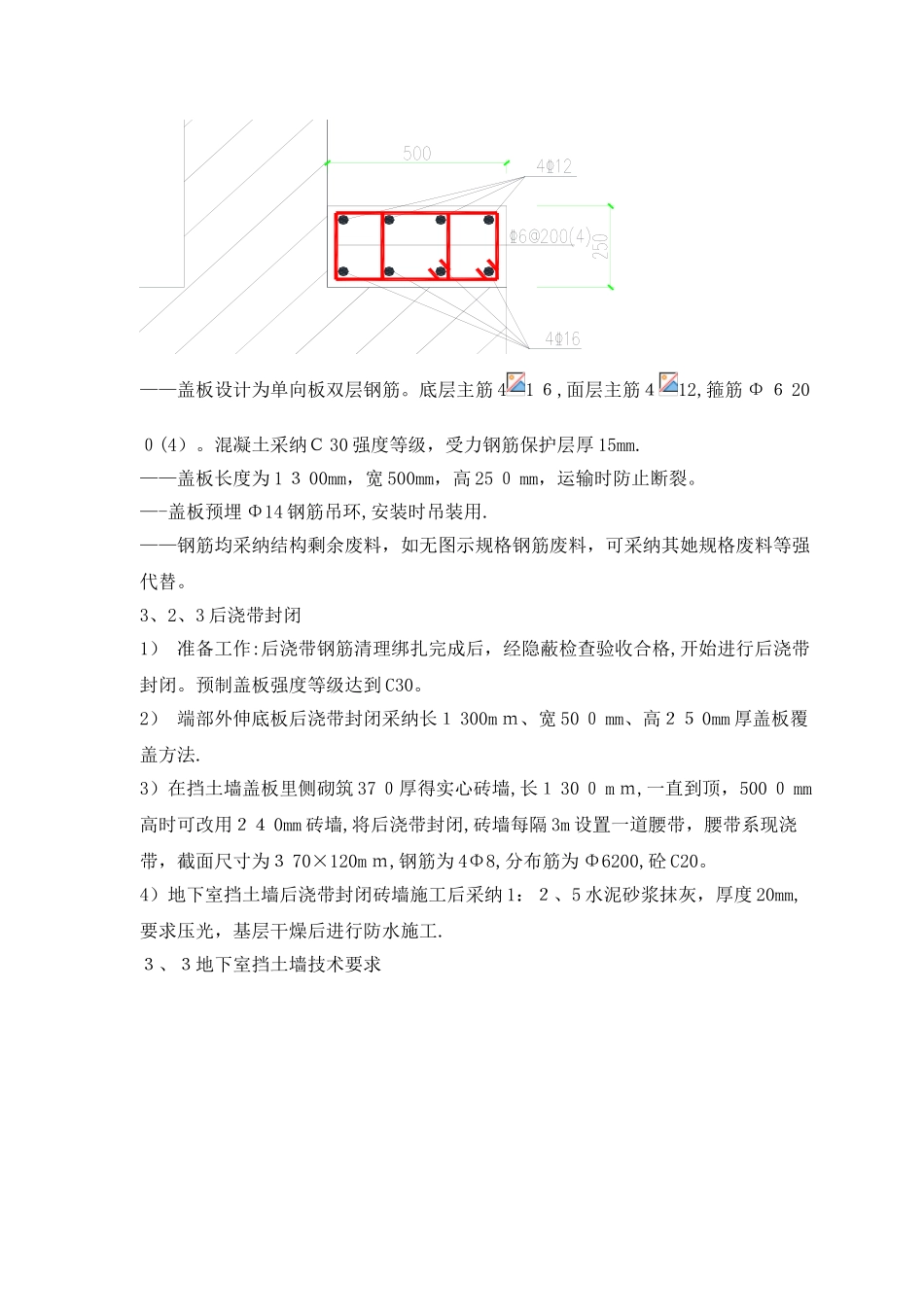

目 录1、工程概况 022、作业条件 0 33、施工方法 0 34、质量保证措施 0 95、安全保证措施 1 11、工程概况1、1 地理位置 本工程位于成都高新区南部园区石墙片区(金融总部商务区)名都路。1、2 工程建设规模 本工程项目净用地面积为 23199、0 8m 2、规划总建筑面积2 13559m2、地上建筑面积1 454 27、5m2、地下建筑面积 68131、5m2。该项目总体由超高层培训中心、办公综合体,高层住宅、商业组成,整体建筑黄海高程不大于6 11、6(约 120、2 米).1、3 结构概况: 1、2 号楼酒店与办公楼主体结构采纳钢筋混凝土框架核心筒结构.宴会厅,计算机中心,左下裙房采纳框架剪力墙结构。3、4、5 号楼均为剪力墙结构,地上主楼用抗震缝分为若干个单体,地下部分几栋主楼与裙房连为一个整体,地下室共四层,局部三层。1、4本工程地下室后浇带分为三种,一种为施工后浇带,一种为沉降后浇带,宽为 0、8 m,另一种为加强后浇带,宽为 2、0m,施工后浇带在地下室砼浇筑完成60 天后浇筑砼,沉降后浇带在主体封顶后浇筑砼,有一条加强后浇带施工时采纳连续式浇筑,连续浇筑方式就就是带内与带外混凝土一起浇筑。后浇带得钢筋绑扎同时进行,后浇带采纳掺加膨胀剂得细石砼并比筏板砼强度等级提高一个等级。用后浇带将地下室分为10块。地基基础设计等级甲级结构安全等级二级抗震设防烈度7度抗震设防类别丙类结构耐火等级一级场地土类别Ⅱ 类1、5 地下室底板标高为—1 7、8 0 m,挡土墙四周有8道后浇带,其中施工后浇带为 5 道,沉降后浇带为 3 道。 1、6 地下室外墙防水采纳:两道2厚宽幅高分子湿铺自粘防水卷材.1、7 地下室回填位置为地下室外墙得四面,回填地方狭窄,回填总深度约为 1 8、50m,建筑物外围周长约为 560m.其中4#、5#楼、1#、2#楼与宴会厅区域地下室已全部施工完,已可以进行回填工作。根据现在场地情况本工程划分为 2 个水平施工区段进行回填施工。每个施工段从一端开始,逐渐向前推动.第一施工区域先从5#楼西北端部开始,第二施工区域从3#楼东北端部开始。2、作业条件2、1 按高新区安监站要求,主体达到 5 层时地下室外侧必须回填。 2、2留于基础底部结构得后浇带,将历经整个结构施工过程,直至结构封顶,给施工带来很多不便,影响施工进度。2、3 4#、5#楼、1#、2#楼与宴会厅地下室已全部施工完成,现只有 3#楼、计算机中心与中庭区域地下室正在施工。2、4 4#、5#...
