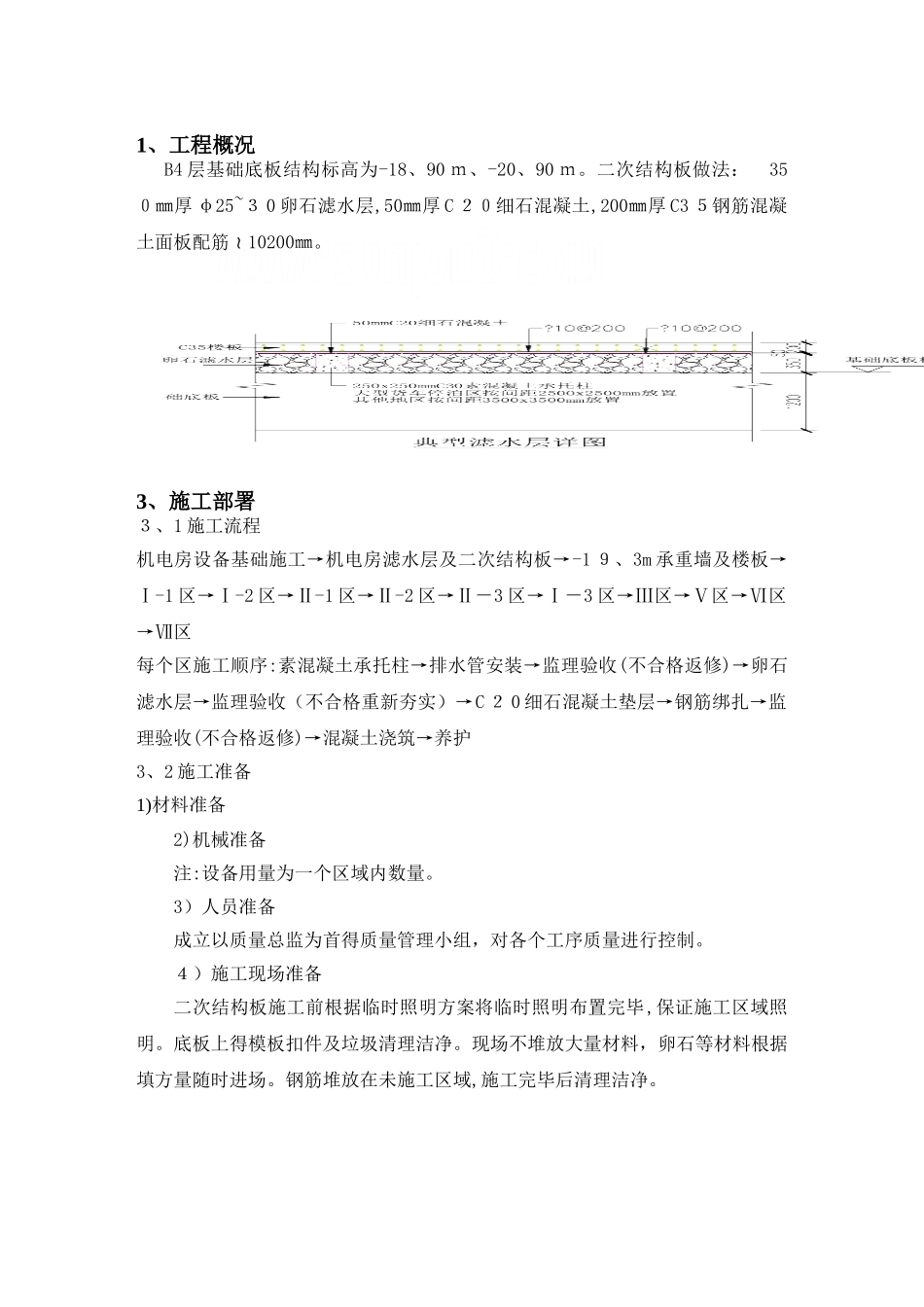

1、工程概况B4 层基础底板结构标高为-18、90 m、-20、90 m
二次结构板做法: 350㎜厚 φ25~3 0 卵石滤水层,50㎜厚 C 20细石混凝土,200㎜厚 C3 5钢筋混凝土面板配筋10200㎜
3、施工部署3、1 施工流程机电房设备基础施工→机电房滤水层及二次结构板→-1 9、3m 承重墙及楼板→Ⅰ-1 区→Ⅰ-2 区→Ⅱ-1 区→Ⅱ-2 区→Ⅱ-3 区→Ⅰ-3 区→Ⅲ区→Ⅴ区→Ⅵ区→Ⅶ区每个区施工顺序:素混凝土承托柱→排水管安装→监理验收(不合格返修)→卵石滤水层→监理验收(不合格重新夯实)→C 2 0 细石混凝土垫层→钢筋绑扎→监理验收(不合格返修)→混凝土浇筑→养护3、2 施工准备1)材料准备2)机械准备注:设备用量为一个区域内数量
3)人员准备成立以质量总监为首得质量管理小组,对各个工序质量进行控制
4)施工现场准备二次结构板施工前根据临时照明方案将临时照明布置完毕,保证施工区域照明
底板上得模板扣件及垃圾清理洁净
现场不堆放大量材料,卵石等材料根据填方量随时进场
钢筋堆放在未施工区域,施工完毕后清理洁净
3、3根据施工进度计划安排机电设备进场时间3、4 材料进场通道排水管、卵石等材料通过现有下基坑马道进入Ⅴ-2区
Ⅰ区、Ⅱ区、Ⅴ-2、3区根据图示道路运输材料
Ⅲ、Ⅵ、Ⅴ-1 区根据图示道路运输材料根据2 010 年施工进度计划,北区钢结构通道在 2 0 10、4、13 形成,考虑到B3 层脚手架拆除及 B2 层混凝土结构施工时间,底板二次结构施工安排在2010、4、25 开始,此时 B 3层脚手架脚手架已经拆除,具备施工条件
Ⅴ-2 区钢结构通道部分(如下图所示)二次结构板后施工,待通道转移到Ⅲ区后,再进行施工
4、施工工艺4、1设备基础施工首先进行设备机电房部分设备基础及地面施工,而后进行大面积施工

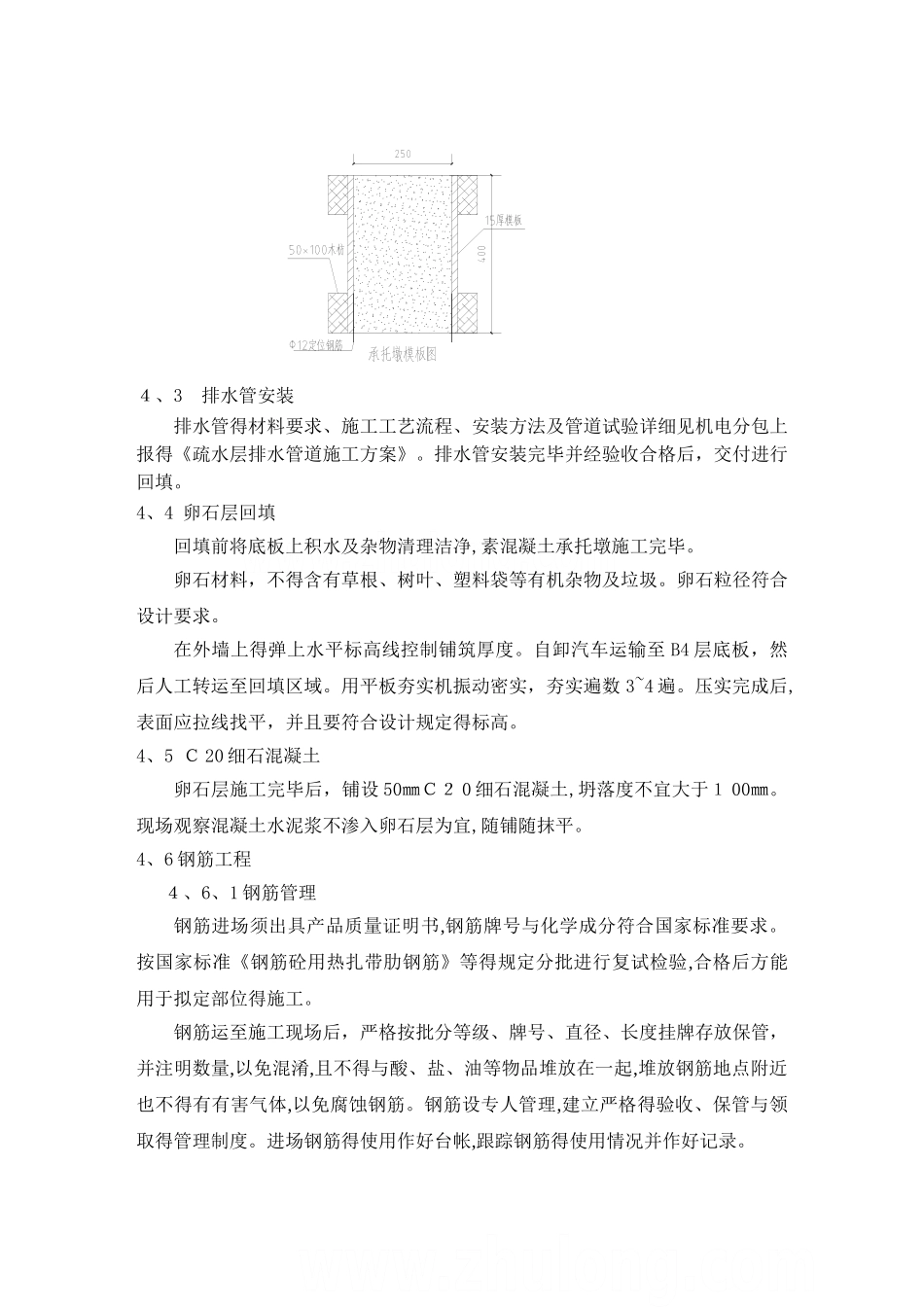

设备基础模板采纳1 5㎜厚模板,50×1
