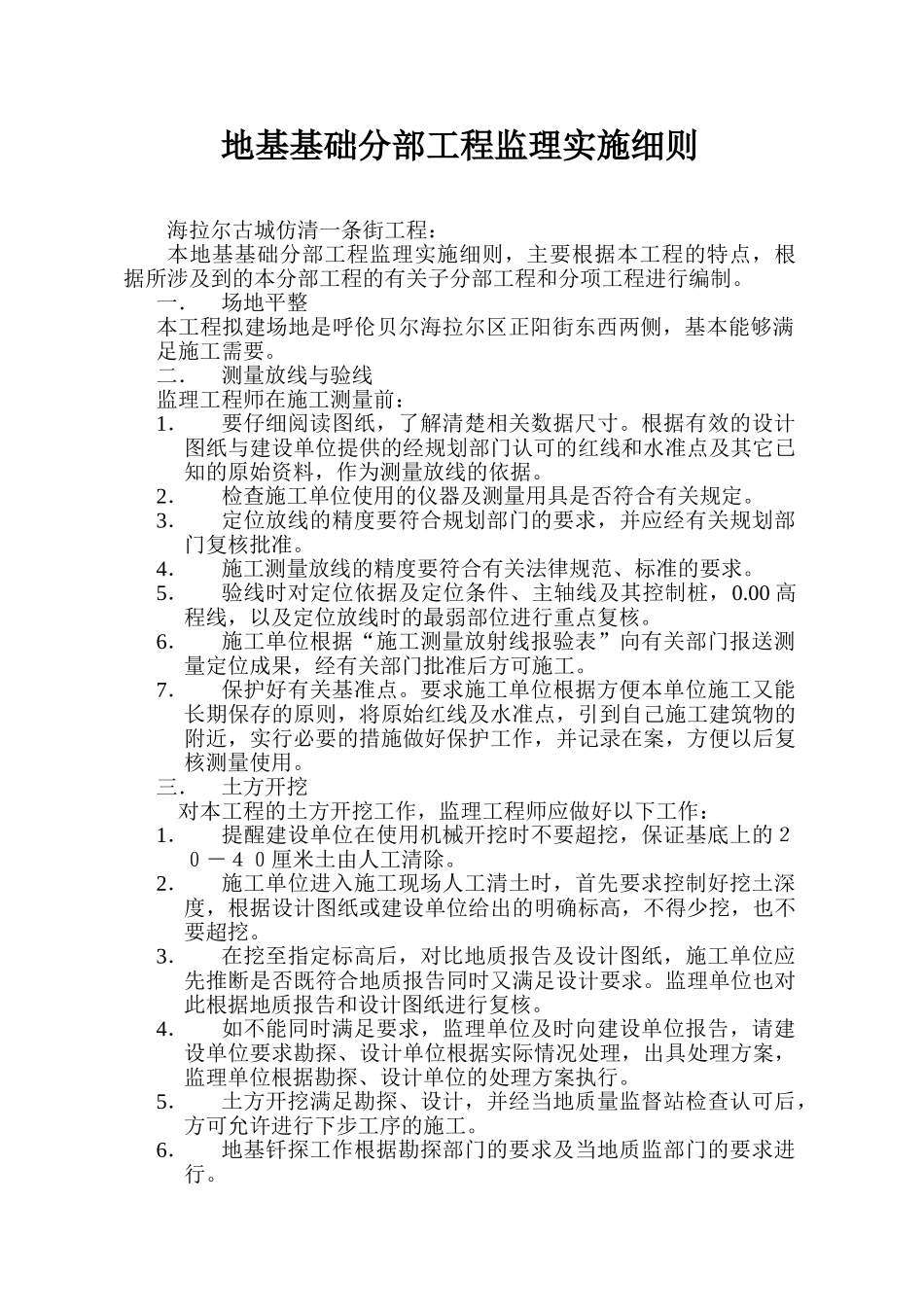

地基基础分部工程监理实施细则海拉尔古城仿清一条街工程:本地基基础分部工程监理实施细则,主要根据本工程的特点,根据所涉及到的本分部工程的有关子分部工程和分项工程进行编制。一.场地平整本工程拟建场地是呼伦贝尔海拉尔区正阳街东西两侧,基本能够满足施工需要。二.测量放线与验线监理工程师在施工测量前:1.要仔细阅读图纸,了解清楚相关数据尺寸。根据有效的设计图纸与建设单位提供的经规划部门认可的红线和水准点及其它已知的原始资料,作为测量放线的依据。2.检查施工单位使用的仪器及测量用具是否符合有关规定。3.定位放线的精度要符合规划部门的要求,并应经有关规划部门复核批准。4.施工测量放线的精度要符合有关法律规范、标准的要求。5.验线时对定位依据及定位条件、主轴线及其控制桩,0.00 高程线,以及定位放线时的最弱部位进行重点复核。6.施工单位根据“施工测量放射线报验表”向有关部门报送测量定位成果,经有关部门批准后方可施工。7.保护好有关基准点。要求施工单位根据方便本单位施工又能长期保存的原则,将原始红线及水准点,引到自己施工建筑物的附近,实行必要的措施做好保护工作,并记录在案,方便以后复核测量使用。三.土方开挖 对本工程的土方开挖工作,监理工程师应做好以下工作:1.提醒建设单位在使用机械开挖时不要超挖,保证基底上的20-40厘米土由人工清除。2.施工单位进入施工现场人工清土时,首先要求控制好挖土深度,根据设计图纸或建设单位给出的明确标高,不得少挖,也不要超挖。3.在挖至指定标高后,对比地质报告及设计图纸,施工单位应先推断是否既符合地质报告同时又满足设计要求。监理单位也对此根据地质报告和设计图纸进行复核。4.如不能同时满足要求,监理单位及时向建设单位报告,请建设单位要求勘探、设计单位根据实际情况处理,出具处理方案,监理单位根据勘探、设计单位的处理方案执行。5.土方开挖满足勘探、设计,并经当地质量监督站检查认可后,方可允许进行下步工序的施工。6.地基钎探工作根据勘探部门的要求及当地质监部门的要求进行。7.根据设计图纸,本工程的土方开挖深度,不超过 5M,不用进行设计计算。要求施工单位在施工过程中符合“质量安全监督技术交底”的要求。8.在土方开挖中,要求施工单位对“临边防护”、“坑壁支护”、“坑边堆放荷载”等有关方面特别加以注意。9.夜间施工时在危险地段设置明显的标志物,安排好足够的照明设施。10.土方回填要按...
