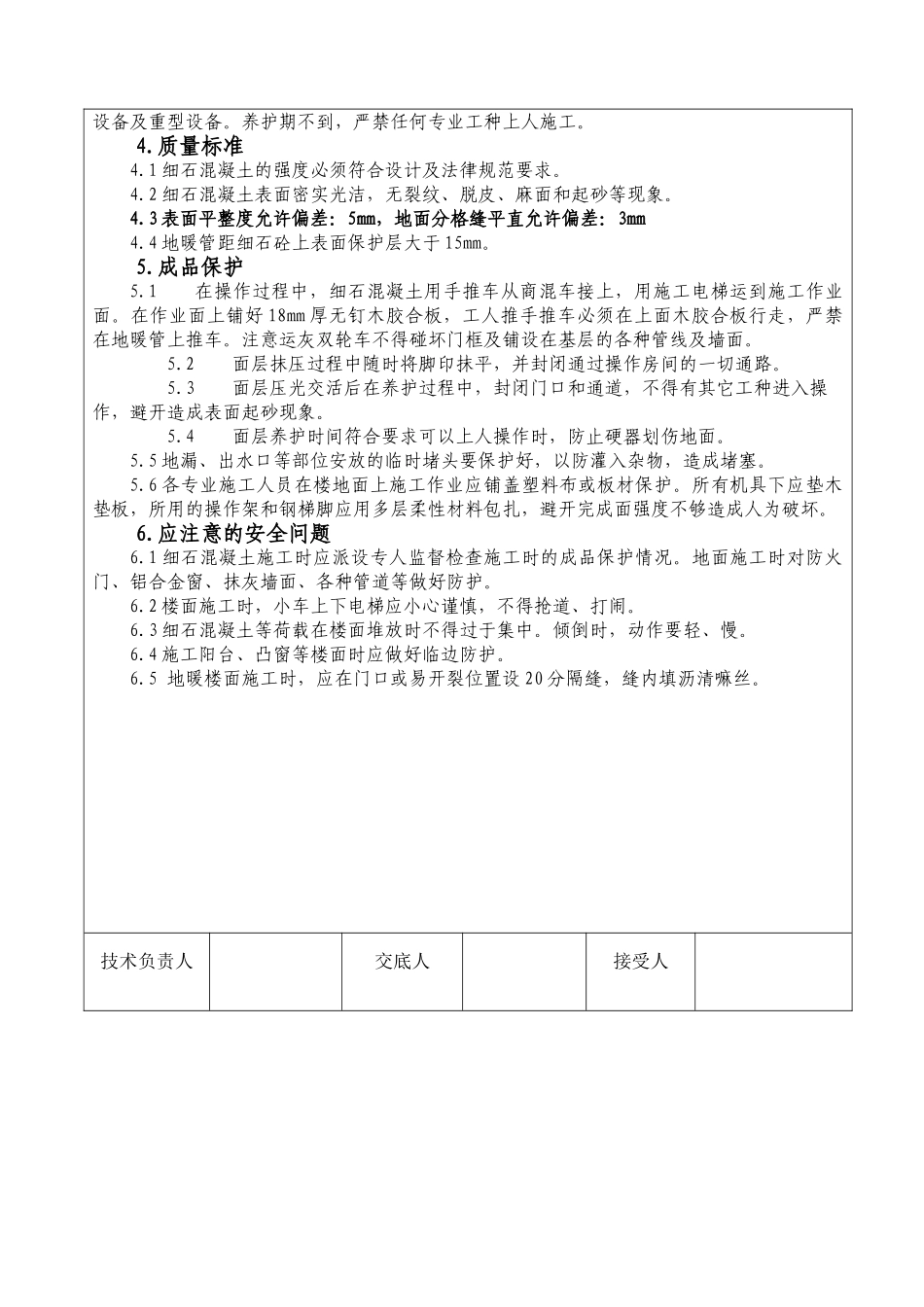

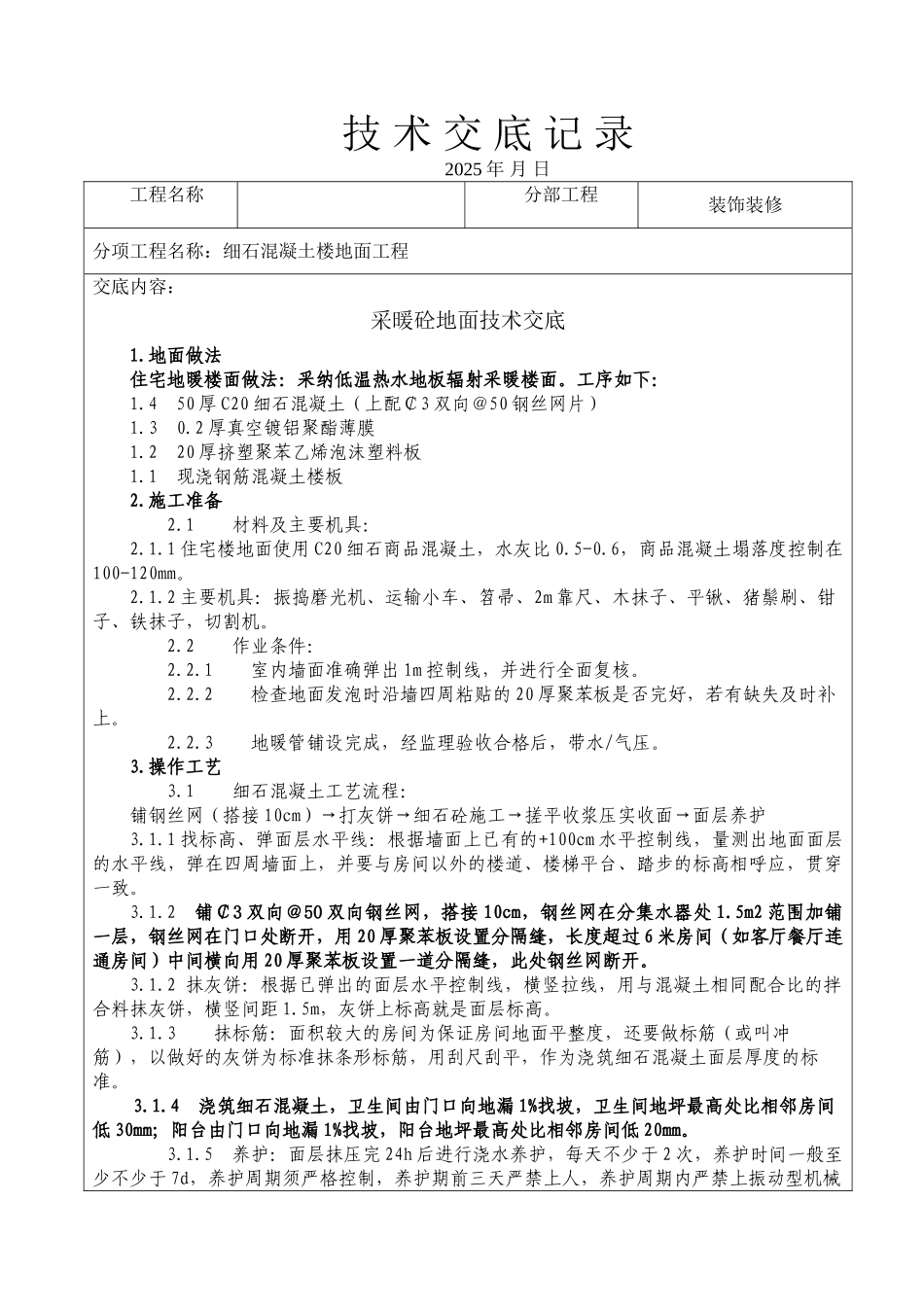

技 术 交 底 记 录 2025 年 月 日工程名称分部工程装饰装修分项工程名称:细石混凝土楼地面工程交底内容: 采暖砼地面技术交底1.地面做法住宅地暖楼面做法:采纳低温热水地板辐射采暖楼面。工序如下:1.4 50 厚 C20 细石混凝土(上配¢3 双向@50 钢丝网片)1.3 0.2 厚真空镀铝聚酯薄膜1.2 20 厚挤塑聚苯乙烯泡沫塑料板1.1 现浇钢筋混凝土楼板 2.施工准备 2.1 材料及主要机具:2.1.1 住宅楼地面使用 C20 细石商品混凝土,水灰比 0.5-0.6,商品混凝土塌落度控制在100-120mm。2.1.2 主要机具:振捣磨光机、运输小车、笤帚、2m 靠尺、木抹子、平锹、猪鬃刷、钳子、铁抹子,切割机。 2.2 作业条件: 2.2.1 室内墙面准确弹出 1m 控制线,并进行全面复核。 2.2.2 检查地面发泡时沿墙四周粘贴的 20 厚聚苯板是否完好,若有缺失及时补上。 2.2.3 地暖管铺设完成,经监理验收合格后,带水/气压。3.操作工艺 3.1 细石混凝土工艺流程:铺钢丝网(搭接 10cm)→打灰饼→细石砼施工→搓平收浆压实收面→面层养护3.1.1 找标高、弹面层水平线:根据墙面上已有的+100cm 水平控制线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯穿一致。3.1.2 铺¢3 双向@50 双向钢丝网,搭接 10cm,钢丝网在分集水器处 1.5m2 范围加铺一层,钢丝网在门口处断开,用 20 厚聚苯板设置分隔缝,长度超过 6 米房间(如客厅餐厅连通房间)中间横向用 20 厚聚苯板设置一道分隔缝,此处钢丝网断开。3.1.2 抹灰饼:根据已弹出的面层水平控制线,横竖拉线,用与混凝土相同配合比的拌合料抹灰饼,横竖间距 1.5m,灰饼上标高就是面层标高。3.1.3 抹标筋:面积较大的房间为保证房间地面平整度,还要做标筋(或叫冲筋),以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。 3.1.4 浇筑细石混凝土,卫生间由门口向地漏 1%找坡,卫生间地坪最高处比相邻房间低 30mm;阳台由门口向地漏 1%找坡,阳台地坪最高处比相邻房间低 20mm。 3.1.5 养护:面层抹压完 24h 后进行浇水养护,每天不少于 2 次,养护时间一般至少不少于 7d,养护周期须严格控制,养护期前三天严禁上人,养护周期内严禁上振动型机械设备及重型设备。养护期不到,严禁任何专业工种上人施工。4.质量标准4.1 细石混凝土的强度必须符合设计及法律规范要求。4.2 细石混凝...
