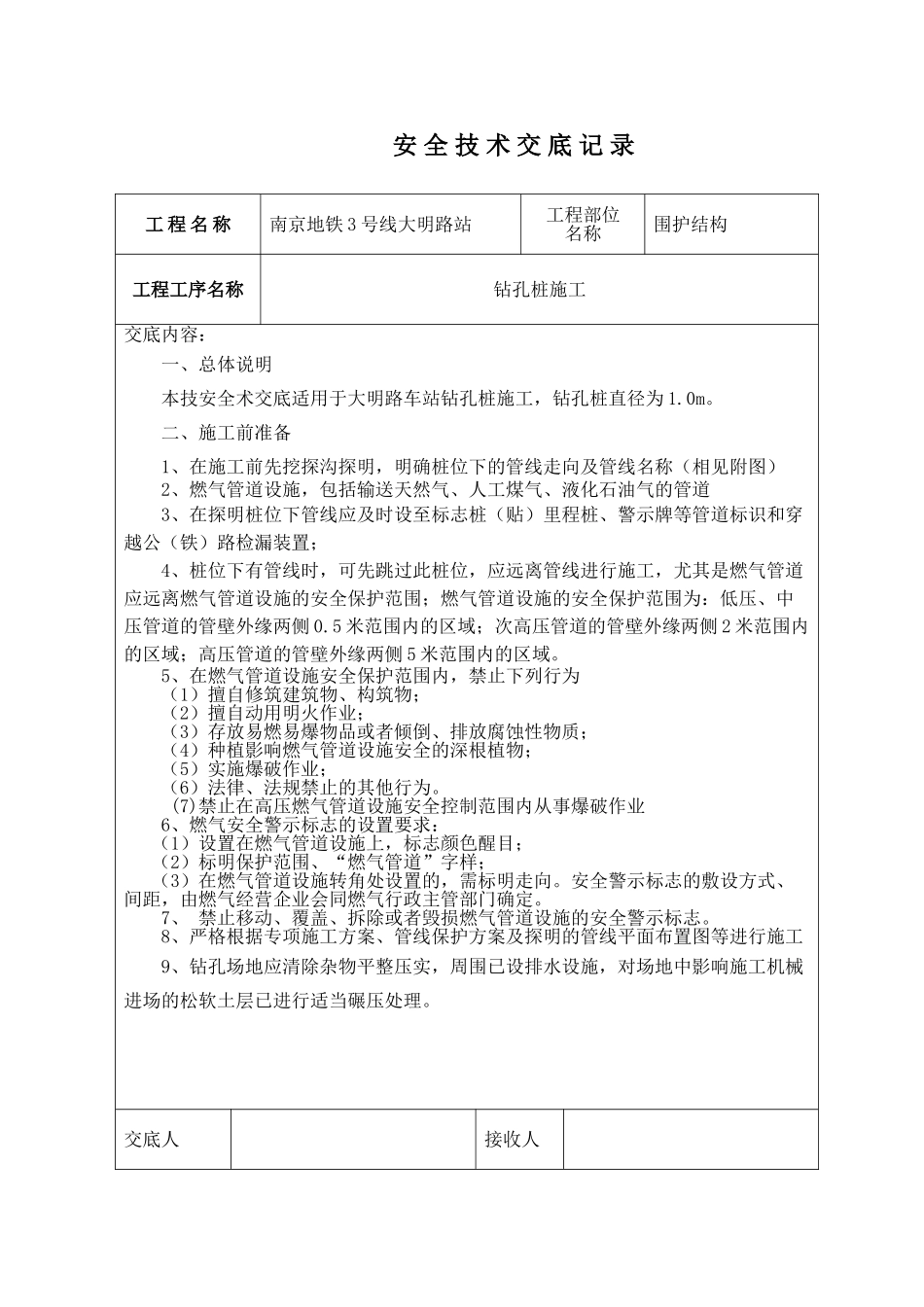

安 全 技 术 交 底 记 录 工 程 名 称南京地铁 3 号线大明路站工程部位名称围护结构工程工序名称钻孔桩施工交底内容:一、总体说明本技安全术交底适用于大明路车站钻孔桩施工,钻孔桩直径为 1.0m。二、施工前准备1、在施工前先挖探沟探明,明确桩位下的管线走向及管线名称(相见附图)2、燃气管道设施,包括输送天然气、人工煤气、液化石油气的管道3、在探明桩位下管线应及时设至标志桩(贴)里程桩、警示牌等管道标识和穿越公(铁)路检漏装置;4、桩位下有管线时,可先跳过此桩位,应远离管线进行施工,尤其是燃气管道应远离燃气管道设施的安全保护范围;燃气管道设施的安全保护范围为:低压、中压管道的管壁外缘两侧 0.5 米范围内的区域;次高压管道的管壁外缘两侧 2 米范围内的区域;高压管道的管壁外缘两侧 5 米范围内的区域。5、在燃气管道设施安全保护范围内,禁止下列行为(1)擅自修筑建筑物、构筑物;(2)擅自动用明火作业;(3)存放易燃易爆物品或者倾倒、排放腐蚀性物质;(4)种植影响燃气管道设施安全的深根植物;(5)实施爆破作业;(6)法律、法规禁止的其他行为。(7)禁止在高压燃气管道设施安全控制范围内从事爆破作业6、燃气安全警示标志的设置要求:(1)设置在燃气管道设施上,标志颜色醒目;(2)标明保护范围、“燃气管道”字样;(3)在燃气管道设施转角处设置的,需标明走向。安全警示标志的敷设方式、间距,由燃气经营企业会同燃气行政主管部门确定。 7、 禁止移动、覆盖、拆除或者毁损燃气管道设施的安全警示标志。 8、严格根据专项施工方案、管线保护方案及探明的管线平面布置图等进行施工9、钻孔场地应清除杂物平整压实,周围已设排水设施,对场地中影响施工机械进场的松软土层已进行适当碾压处理。交底人接收人安 全 技 术 交 底 记 录 工 程 名 称南京地铁 3 号线大明路站工程部位名称围护结构工程工序名称钻孔桩施工交底内容:10、合理安排泥浆池、沉淀池的位置,沉淀池的容积应满足 8 个孔排渣量的需要。施工临时供水、供电、运输道路及小型临时设施已经铺设或修筑。11、桩基测量控制桩、水准基点桩已经设置并经复核,桩位已标志。12、收集工程地质资料、施工图审核意见,编制施工工艺设计,确定科学合理的钻孔方法和设备。13、架设电力线路,配备适合的变压器或柴油发电机组。14、用全站仪等准确放样各桩位中心,用十字桩固定位置,用水准仪测量地面高程,确定钻孔深度...
