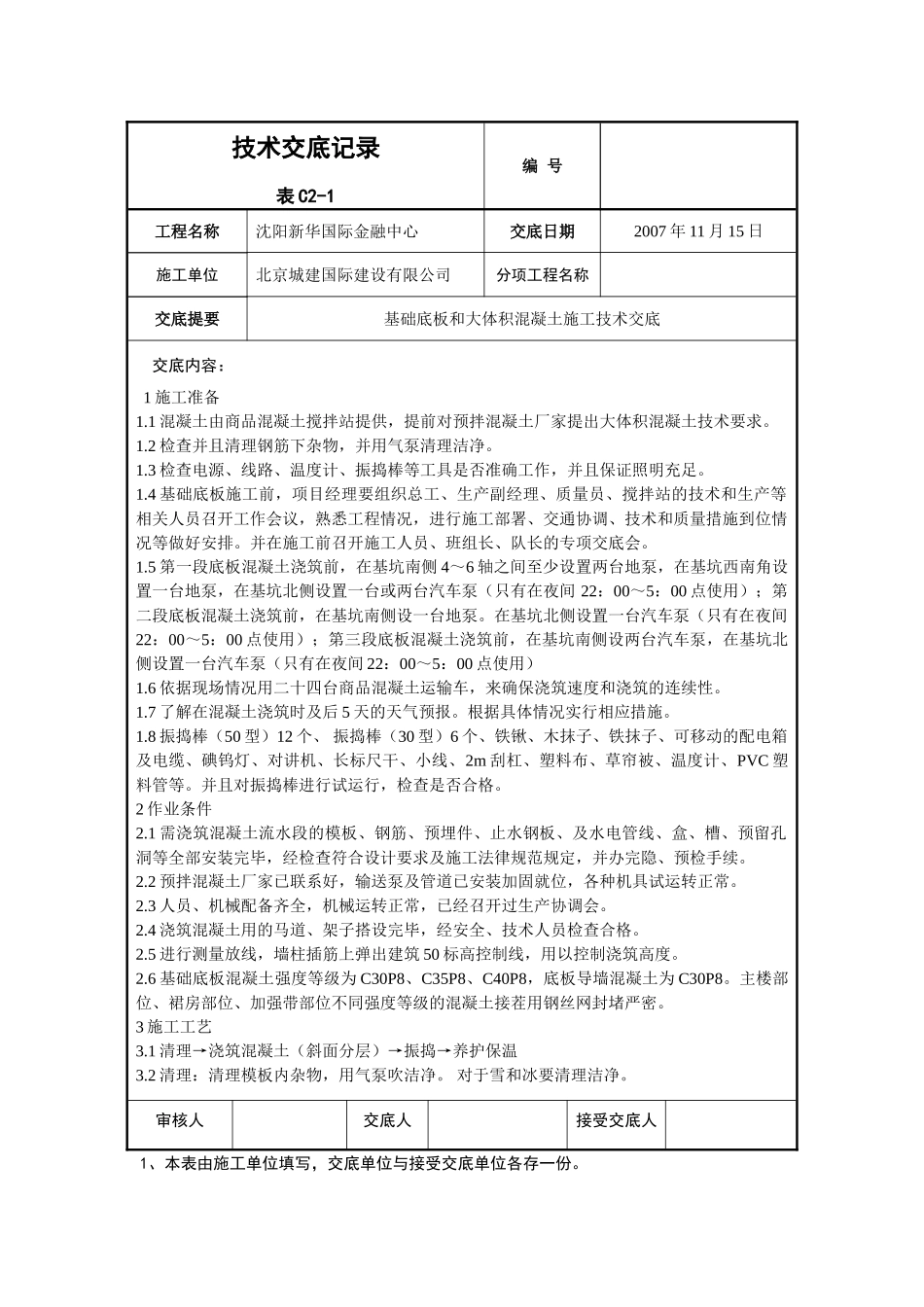

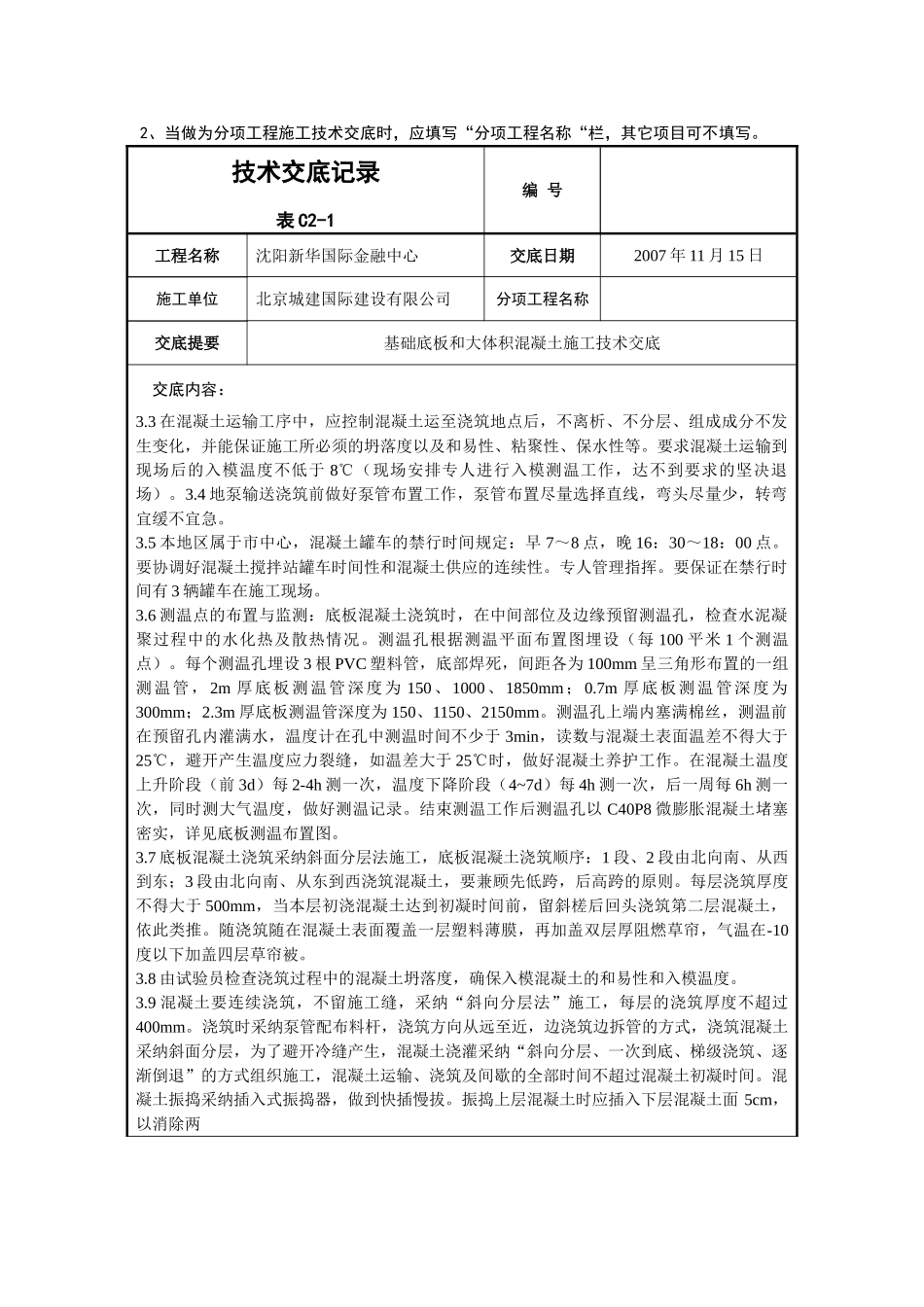

技术交底记录表 C2-1编 号工程名称沈阳新华国际金融中心交底日期2007 年 11 月 15 日施工单位北京城建国际建设有限公司分项工程名称交底提要基础底板和大体积混凝土施工技术交底交底内容:1 施工准备1
1 混凝土由商品混凝土搅拌站提供,提前对预拌混凝土厂家提出大体积混凝土技术要求
2 检查并且清理钢筋下杂物,并用气泵清理洁净
3 检查电源、线路、温度计、振捣棒等工具是否准确工作,并且保证照明充足
4 基础底板施工前,项目经理要组织总工、生产副经理、质量员、搅拌站的技术和生产等相关人员召开工作会议,熟悉工程情况,进行施工部署、交通协调、技术和质量措施到位情况等做好安排
并在施工前召开施工人员、班组长、队长的专项交底会
5 第一段底板混凝土浇筑前,在基坑南侧 4~6 轴之间至少设置两台地泵,在基坑西南角设置一台地泵,在基坑北侧设置一台或两台汽车泵(只有在夜间 22:00~5:00 点使用);第二段底板混凝土浇筑前,在基坑南侧设一台地泵
在基坑北侧设置一台汽车泵(只有在夜间22:00~5:00 点使用);第三段底板混凝土浇筑前,在基坑南侧设两台汽车泵,在基坑北侧设置一台汽车泵(只有在夜间 22:00~5:00 点使用)1
6 依据现场情况用二十四台商品混凝土运输车,来确保浇筑速度和浇筑的连续性
7 了解在混凝土浇筑时及后 5 天的天气预报
根据具体情况实行相应措施
8 振捣棒(50 型)12 个、 振捣棒(30 型)6 个、铁锹、木抹子、铁抹子、可移动的配电箱及电缆、碘钨灯、对讲机、长标尺干、小线、2m 刮杠、塑料布、草帘被、温度计、PVC 塑料管等
并且对振捣棒进行试运行,检查是否合格
2 作业条件2
1 需浇筑混凝土流水段的模板、钢筋、预埋件、止水钢板、及水电管线、盒、槽、预留孔洞等全部安装完毕,经检查符合设计要求及施工法律规范规定,并办完隐、
