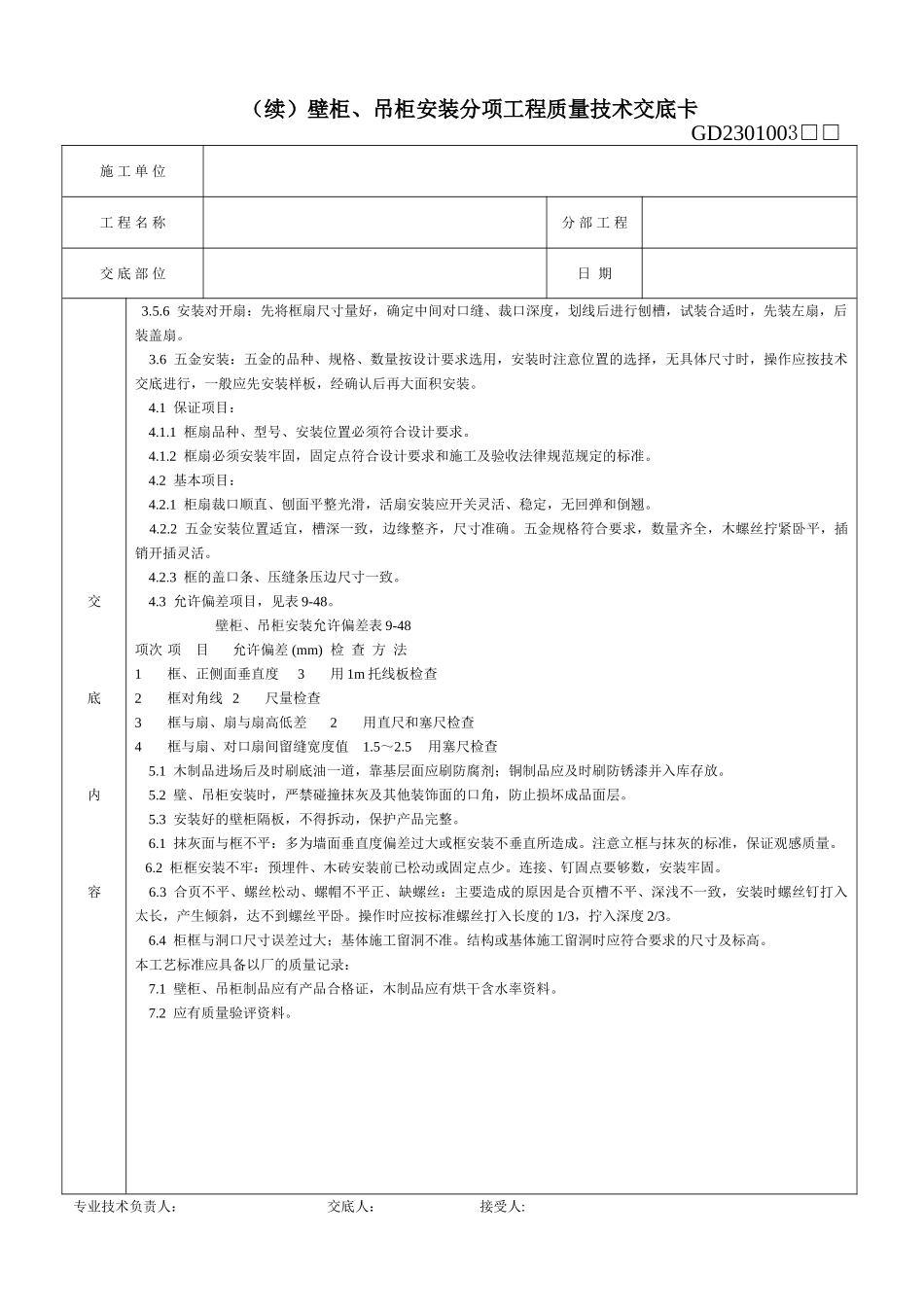

壁柜、吊柜安装分项工程质量技术交底卡GD2301003□□施 工 单 位工 程 名 称分 部 工 程交 底 部 位日 期交底内容 1.1 本工艺标准适用于一般建筑和宾馆建筑壁柜、吊柜安装工程。 2.1 材料及构配件: 2.1.1 壁柜、吊柜制品由工厂生产成成品或半成品,木材制品含水率不得超过 12%。加工的框和扇进场时,应核查型号、质量,验证产品合格证。 2.1.2 其他材料:防腐剂、插销、木螺丝、拉手、锁、碰珠。合页等,按设计要求的品种、规格、型号备购。 2.2 主要机具: 2.2.1 电动机具:电焊机、手电钻、小台锯。 2.2.2 手用了具、大刨、二刨、小刨、裁口刨、木锯、斧子、扁铲、木钻、丝锥、螺丝刀、钢锯、钢水平、凿子、钢挫、钢尺。 2.3 作业条件。 2.3.1 结构工程和有关壁柜、吊柜的连体构造已具备安装壁柜和吊柜的条件,室内已有标高水平线。 2.3.2 壁柜、吊柜成品、半成品已进场,并经验收。数量、质量、规格、品种无误。 2.3.3 壁柜、吊柜产品进场验收合格后,应及时对安装位置靠墙,贴地面部位涂刷防腐涂料,其他各面应涂刷底油漆一道。存放平整,保持通风;一般不应露天存放。 2.3.4 壁柜、吊柜的框和扇,在安装前应检查有无窜角、翘扭、弯曲、劈裂。如有以上缺陷,应修地合格后再行拼装。吊柜钢骨架应检查规格,有变形的应修正合格后再进行安装。 2.3.5 壁柜、吊柜的框应在抹灰前进行安装;扇应在抹灰后进行安装。 3.1 工艺流程:找线定位→框、架安装→壁框隔板支固点安装→壁(吊)框扇安装→五金安装 3.2 找线定位:抹灰前利用室内统一标高线,按设计施工图要求的壁柜、吊柜标高及上下口高度,考虑抹灰厚度的关系,确定相应的位置。 3.3 壁柜、吊柜的框、架安装:壁柜、吊柜的框和架应在室内抹灰前进行,安装在正确位置后,两侧框固定点应钉两个钉子与墙体木砖钉牢,钉帽不得外露。若隔墙为轻质材料,应按设计要求固定方法固定牢固。如设计无要求,可预钻深 70~100mm 的 5mm 孔,埋入木楔,其方法是将与孔相应大的木楔粘 107 胶水泥浆,打入孔内粘结牢固,用以钉固框。采纳钢框时,需在安装洞口固定框的位置处预埋铁件,用来进行框件的焊固。在框架固定前应先校正、套方、吊直,核对标高、尺寸,位置准确无误后,进行固定。 3.4 壁柜隔板支固点安装:按施工图隔板标高位置及支固点的构造要求,安设隔板的支固条、架、件。木隔板的支固点一般是将支固木条钉在墙体木砖上;混凝土隔板一般是...
