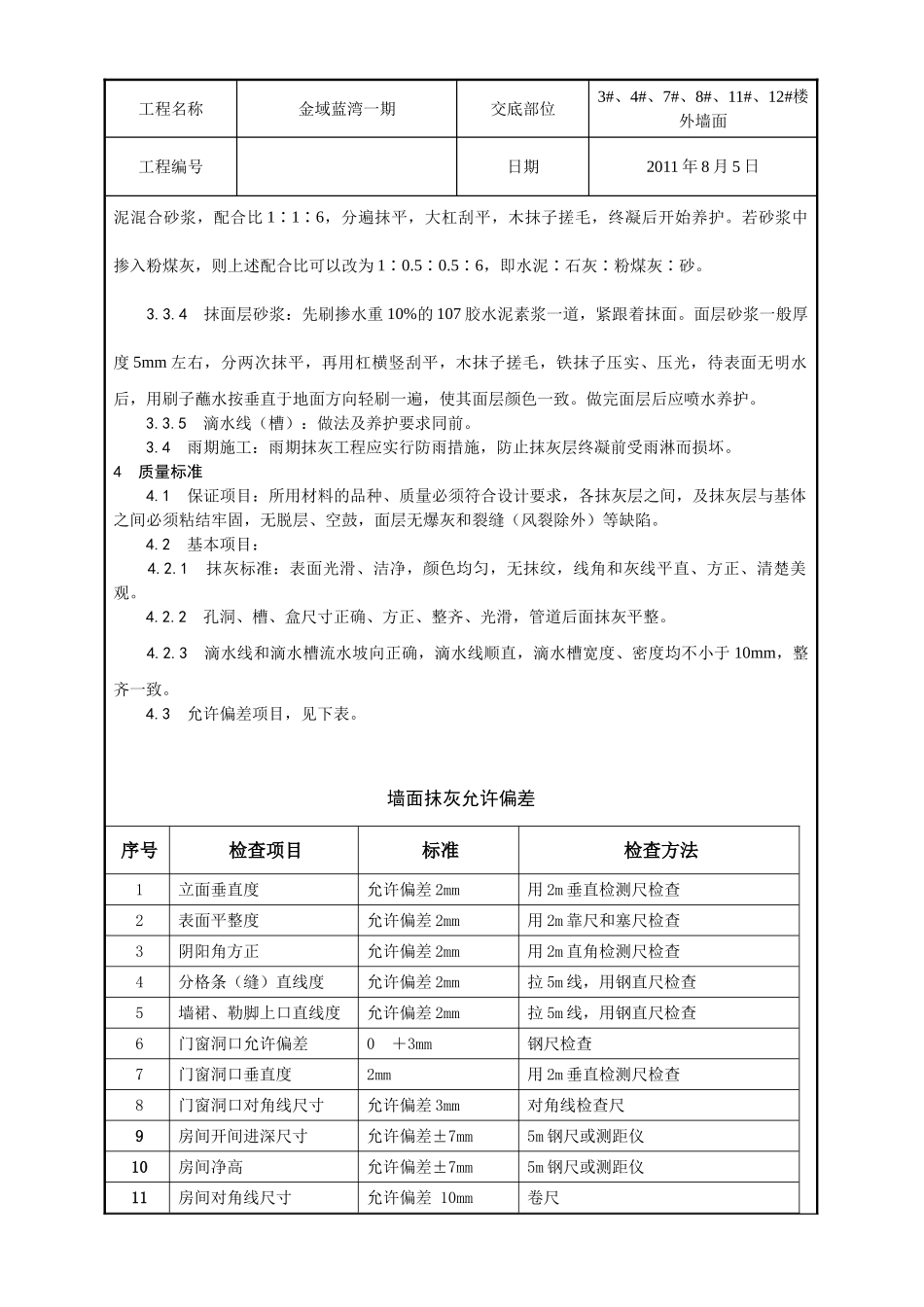

工程名称金域蓝湾一期交底部位3#、4#、7#、8#、11#、12#楼外墙面工程编号日期2011 年 8 月 5 日外墙抹灰技术交底1 范围 本工艺标准适用于工业与民用建筑的室内外抹水泥砂浆
2 施工准备 2
1 主要材料和机具: 2
1 水泥:325 号及其以上矿渣水泥或普通水泥,颜色一致,宜采纳同一批号的产品
2 砂:平均粒径 0
5mm 的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
砂在使用前应根据使用要求过不同孔径的筛子,筛好备用
3 其它掺合料:107 胶、外加剂,其掺入量应通过试验决定
4 主要机具:搅拌机、5mm 及 2mm 孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等
2 作业条件: 2
1 结构工程全部完成,并经有关部门验收,达到合格标准
2 抹灰前应检查门窗口尺寸及位置是否正确
3 砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理洁净,并洒水湿润
4 阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用1∶3 水泥砂浆或 1∶1∶6 水泥混合砂浆分层补衬平
5 加气混凝土表面缺棱掉角需分层修补
做法是:先洇湿基体表面,刷掺水重 10%的107 胶水泥浆一道,紧跟抹 1∶1∶6 混合砂浆,每遍厚度应控制在 7~9mm
6 外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工
7 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角 200~250mm,以利操作
为减少抹灰接
