外墙脚手架洞口修补施工方案

外墙脚手架洞口修补施工方案_第1页
1/5
外墙脚手架洞口修补施工方案_第2页
2/5
外墙脚手架洞口修补施工方案_第3页
3/5

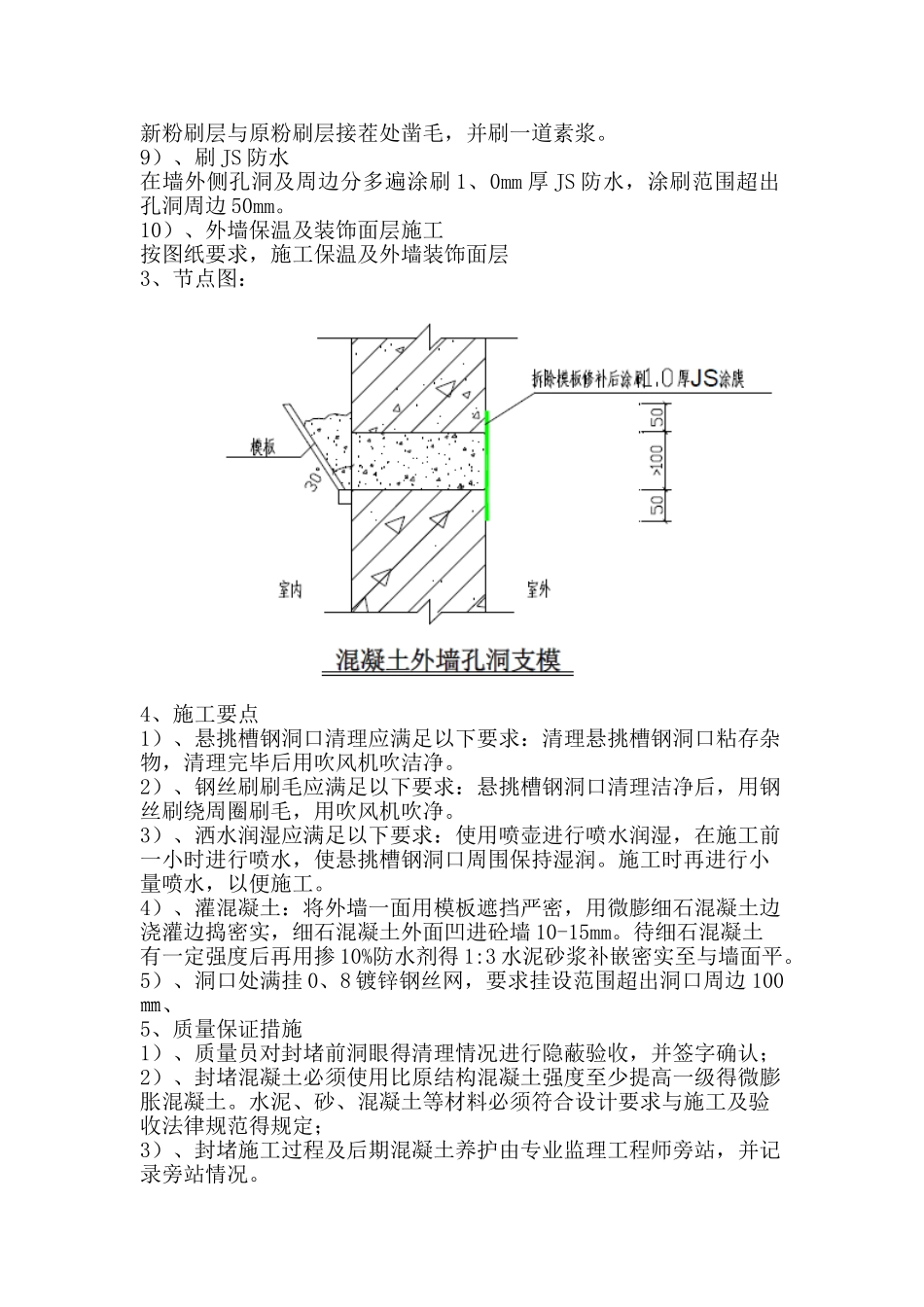

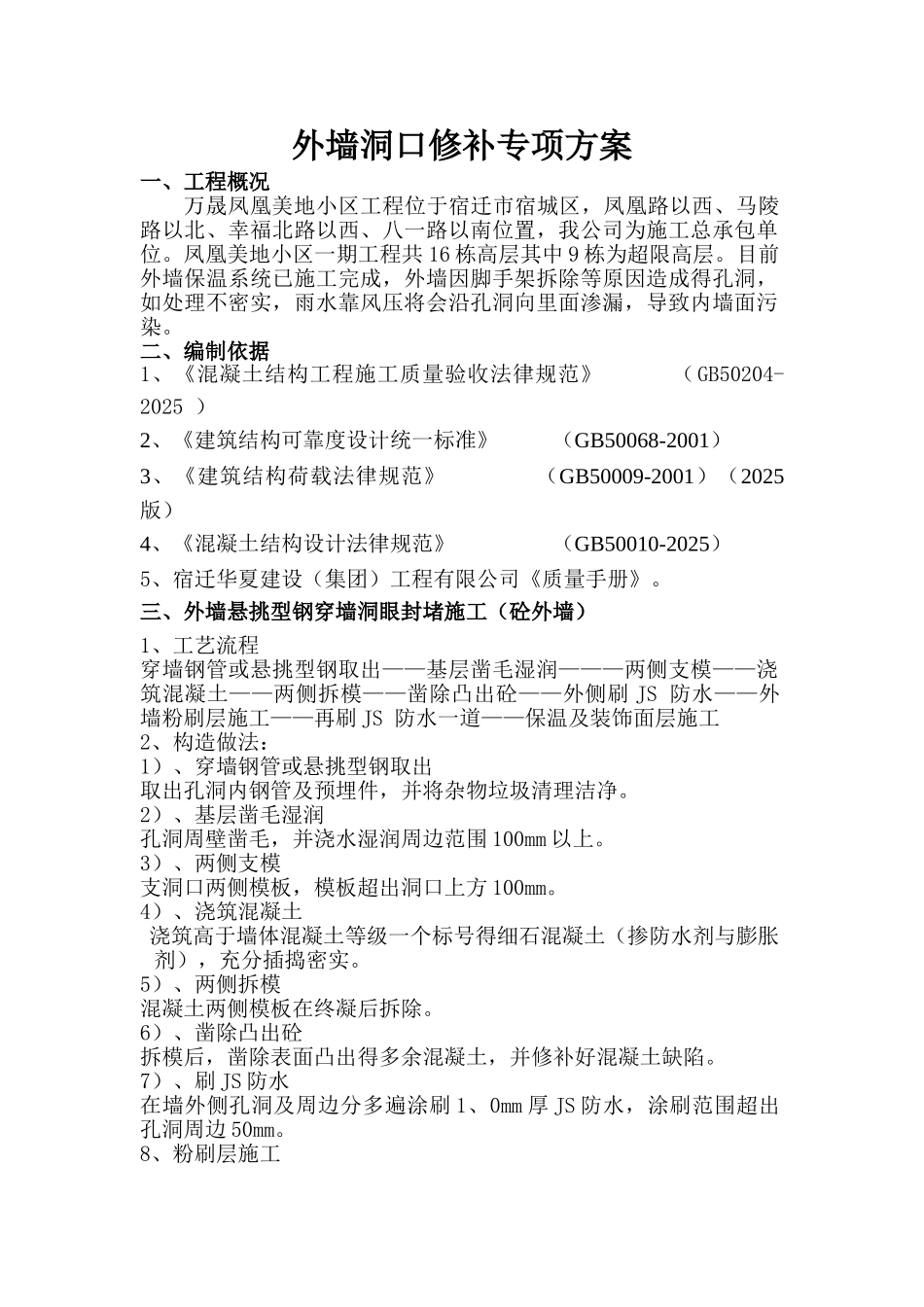

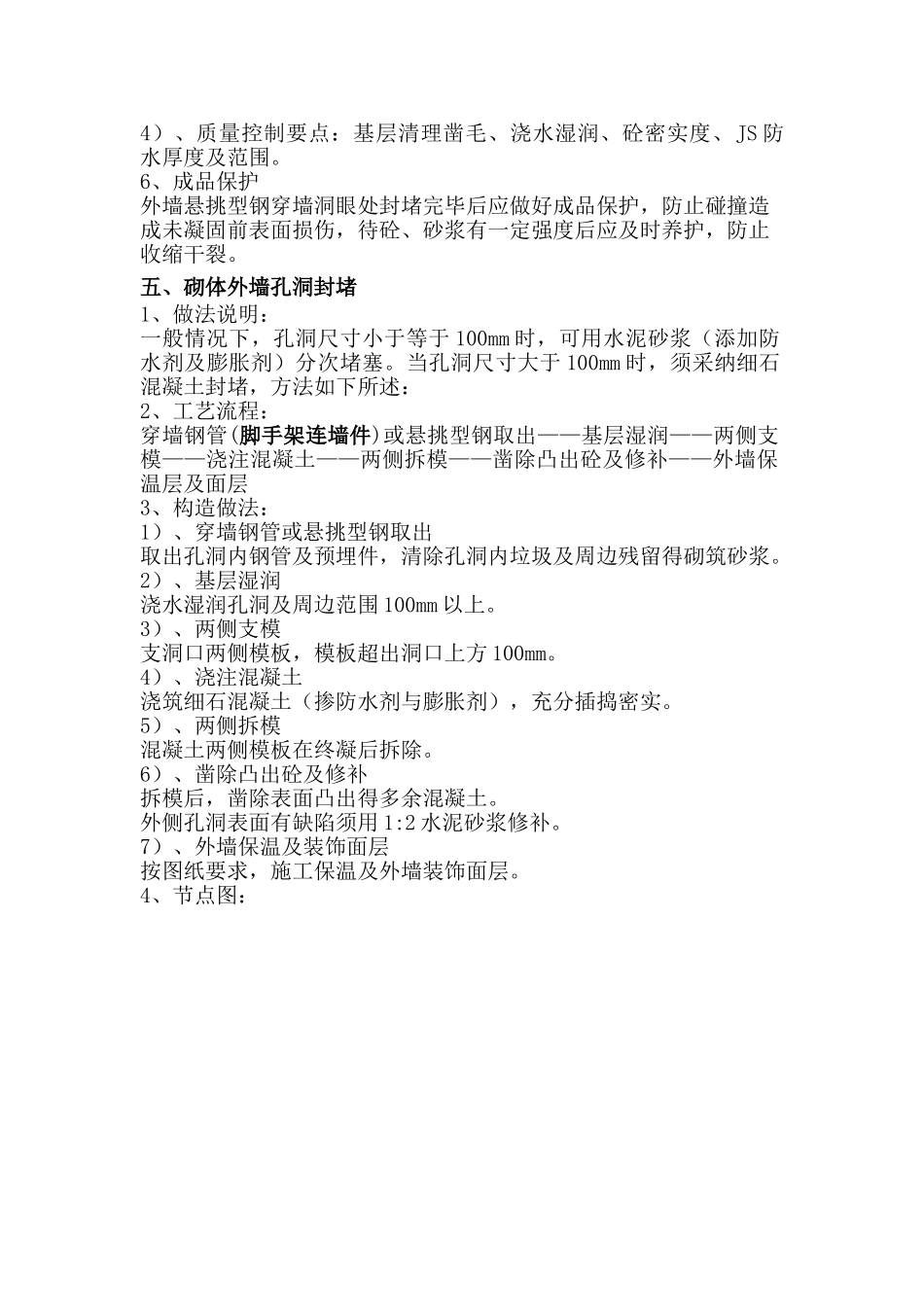

外墙洞口修补专项方案一、工程概况万晟凤凰美地小区工程位于宿迁市宿城区,凤凰路以西、马陵路以北、幸福北路以西、八一路以南位置,我公司为施工总承包单位。凤凰美地小区一期工程共 16 栋高层其中 9 栋为超限高层。目前外墙保温系统已施工完成,外墙因脚手架拆除等原因造成得孔洞,如处理不密实,雨水靠风压将会沿孔洞向里面渗漏,导致内墙面污染。二、编制依据1、《混凝土结构工程施工质量验收法律规范》 (GB50204-2025 )2、《建筑结构可靠度设计统一标准》 (GB50068-2001)3、《建筑结构荷载法律规范》 (GB50009-2001)(2025版)4、《混凝土结构设计法律规范》 (GB50010-2025)5、宿迁华夏建设(集团)工程有限公司《质量手册》。三、外墙悬挑型钢穿墙洞眼封堵施工(砼外墙)1、工艺流程穿墙钢管或悬挑型钢取出——基层凿毛湿润———两侧支模——浇筑混凝土——两侧拆模——凿除凸出砼——外侧刷 JS 防水——外墙粉刷层施工——再刷 JS 防水一道——保温及装饰面层施工2、构造做法:1)、穿墙钢管或悬挑型钢取出取出孔洞内钢管及预埋件,并将杂物垃圾清理洁净。2)、基层凿毛湿润孔洞周壁凿毛,并浇水湿润周边范围 100mm 以上。3)、两侧支模支洞口两侧模板,模板超出洞口上方 100mm。4)、浇筑混凝土浇筑高于墙体混凝土等级一个标号得细石混凝土(掺防水剂与膨胀剂),充分插捣密实。5)、两侧拆模混凝土两侧模板在终凝后拆除。6)、凿除凸出砼拆模后,凿除表面凸出得多余混凝土,并修补好混凝土缺陷。7)、刷 JS 防水在墙外侧孔洞及周边分多遍涂刷 1、0mm 厚 JS 防水,涂刷范围超出孔洞周边 50mm。8、粉刷层施工新粉刷层与原粉刷层接茬处凿毛,并刷一道素浆。9)、刷 JS 防水在墙外侧孔洞及周边分多遍涂刷 1、0mm 厚 JS 防水,涂刷范围超出孔洞周边 50mm。10)、外墙保温及装饰面层施工按图纸要求,施工保温及外墙装饰面层3、节点图:4、施工要点1)、悬挑槽钢洞口清理应满足以下要求:清理悬挑槽钢洞口粘存杂物,清理完毕后用吹风机吹洁净。2)、钢丝刷刷毛应满足以下要求:悬挑槽钢洞口清理洁净后,用钢丝刷绕周圈刷毛,用吹风机吹净。3)、洒水润湿应满足以下要求:使用喷壶进行喷水润湿,在施工前一小时进行喷水,使悬挑槽钢洞口周围保持湿润。施工时再进行小量喷水,以便施工。4)、灌混凝土:将外墙一面用模板遮挡严密,用微膨细石混凝土边浇灌边捣密实,细石混凝土外面凹进砼墙 10-15mm。待细...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙脚手架洞口修补施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
