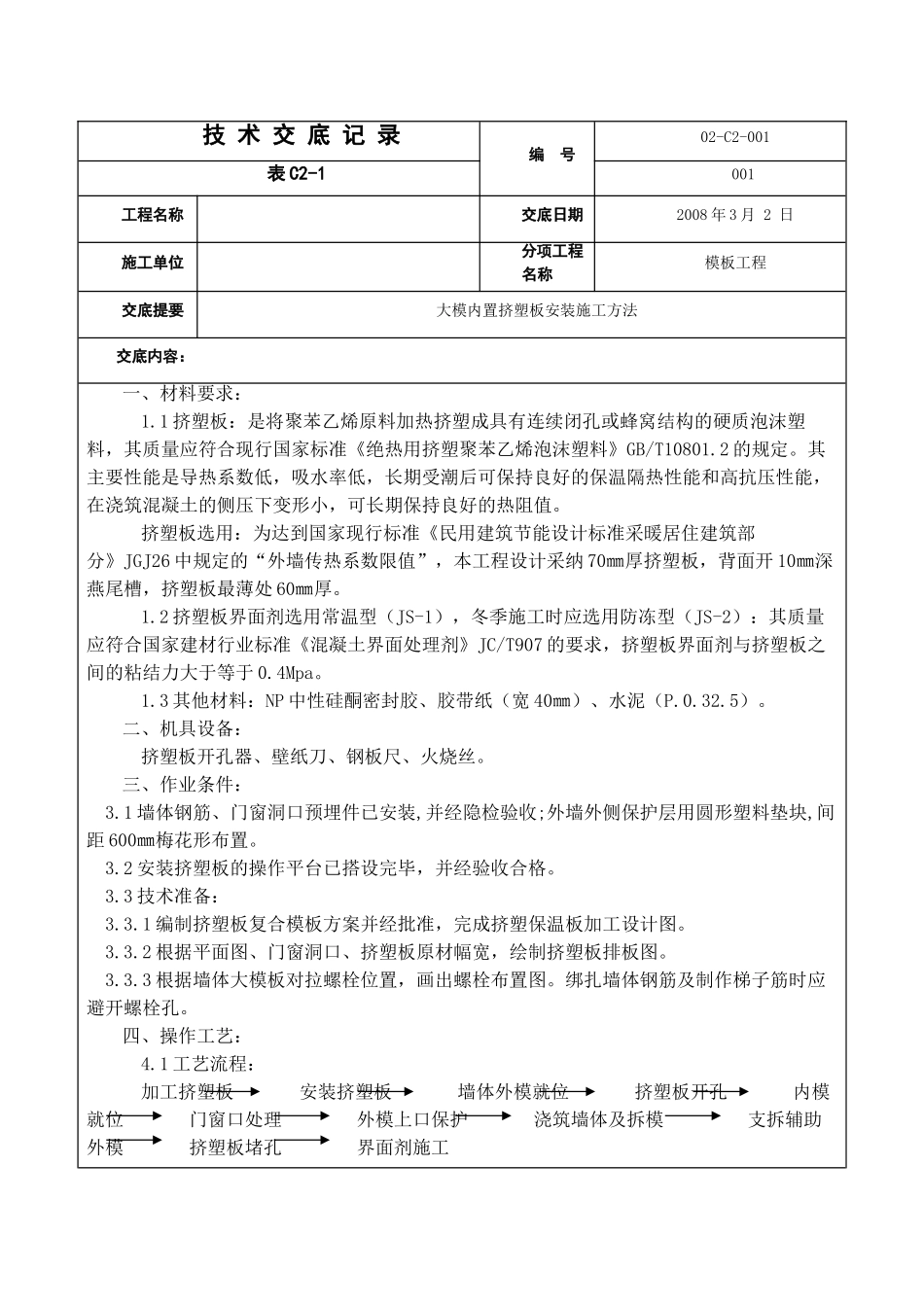

技 术 交 底 记 录 编 号02-C2-001 表 C2-1 001工程名称交底日期2008 年 3 月 2 日施工单位分项工程名称模板工程交底提要大模内置挤塑板安装施工方法交底内容:一、材料要求: 1
1 挤塑板:是将聚苯乙烯原料加热挤塑成具有连续闭孔或蜂窝结构的硬质泡沫塑料,其质量应符合现行国家标准《绝热用挤塑聚苯乙烯泡沫塑料》GB/T10801
其主要性能是导热系数低,吸水率低,长期受潮后可保持良好的保温隔热性能和高抗压性能,在浇筑混凝土的侧压下变形小,可长期保持良好的热阻值
挤塑板选用:为达到国家现行标准《民用建筑节能设计标准采暖居住建筑部分》JGJ26 中规定的“外墙传热系数限值”,本工程设计采纳 70㎜厚挤塑板,背面开 10㎜深燕尾槽,挤塑板最薄处 60㎜厚
2 挤塑板界面剂选用常温型(JS-1),冬季施工时应选用防冻型(JS-2):其质量应符合国家建材行业标准《混凝土界面处理剂》JC/T907 的要求,挤塑板界面剂与挤塑板之间的粘结力大于等于 0
3 其他材料:NP 中性硅酮密封胶、胶带纸(宽 40㎜)、水泥(P
二、机具设备: 挤塑板开孔器、壁纸刀、钢板尺、火烧丝
三、作业条件:3
1 墙体钢筋、门窗洞口预埋件已安装,并经隐检验收;外墙外侧保护层用圆形塑料垫块,间距 600㎜梅花形布置
2 安装挤塑板的操作平台已搭设完毕,并经验收合格
3 技术准备:3
1 编制挤塑板复合模板方案并经批准,完成挤塑保温板加工设计图
2 根据平面图、门窗洞口、挤塑板原材幅宽,绘制挤塑板排板图
3 根据墙体大模板对拉螺栓位置,画出螺栓布置图
绑扎墙体钢筋及制作梯子筋时应避开螺栓孔
四、操作工艺: 4

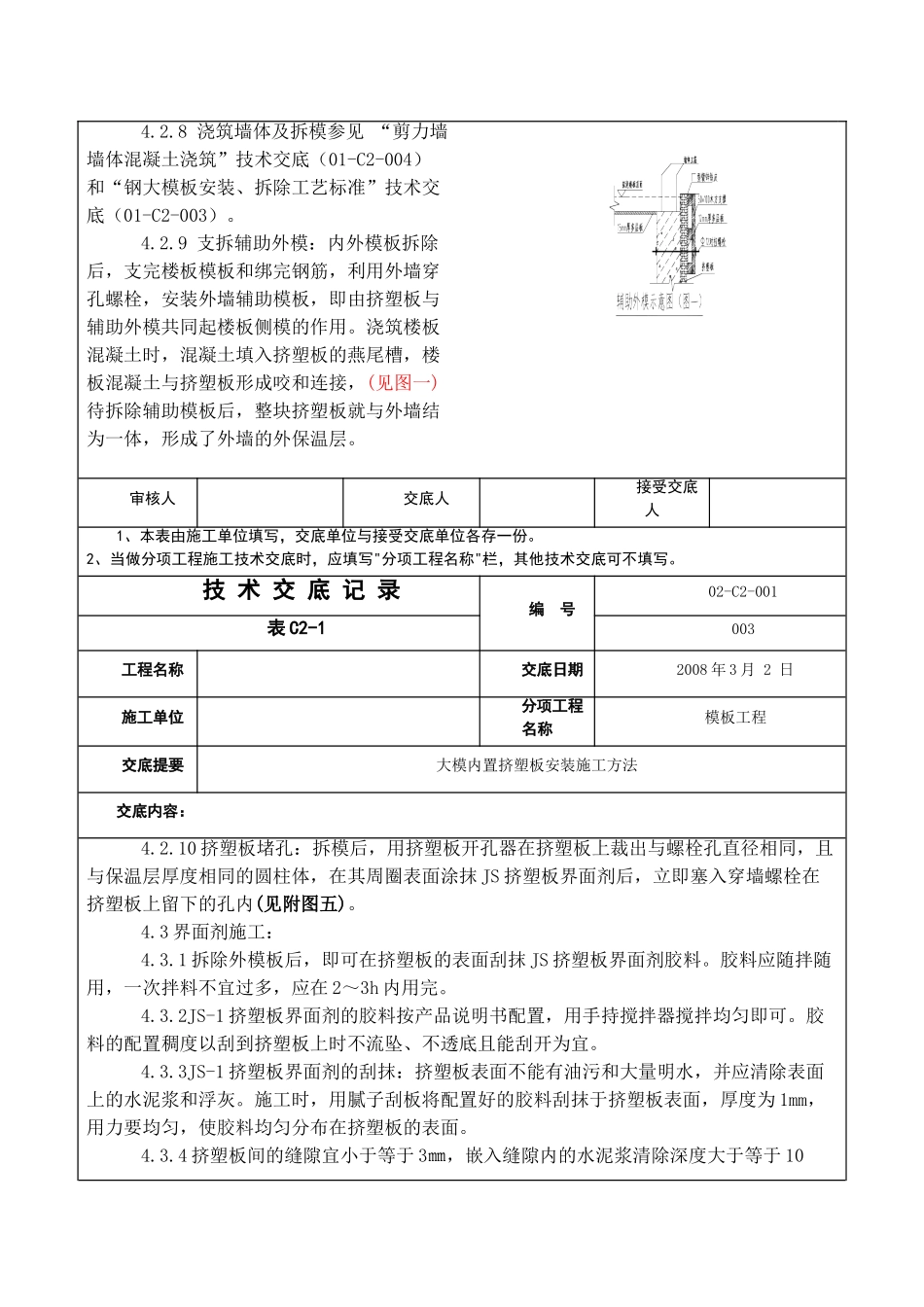

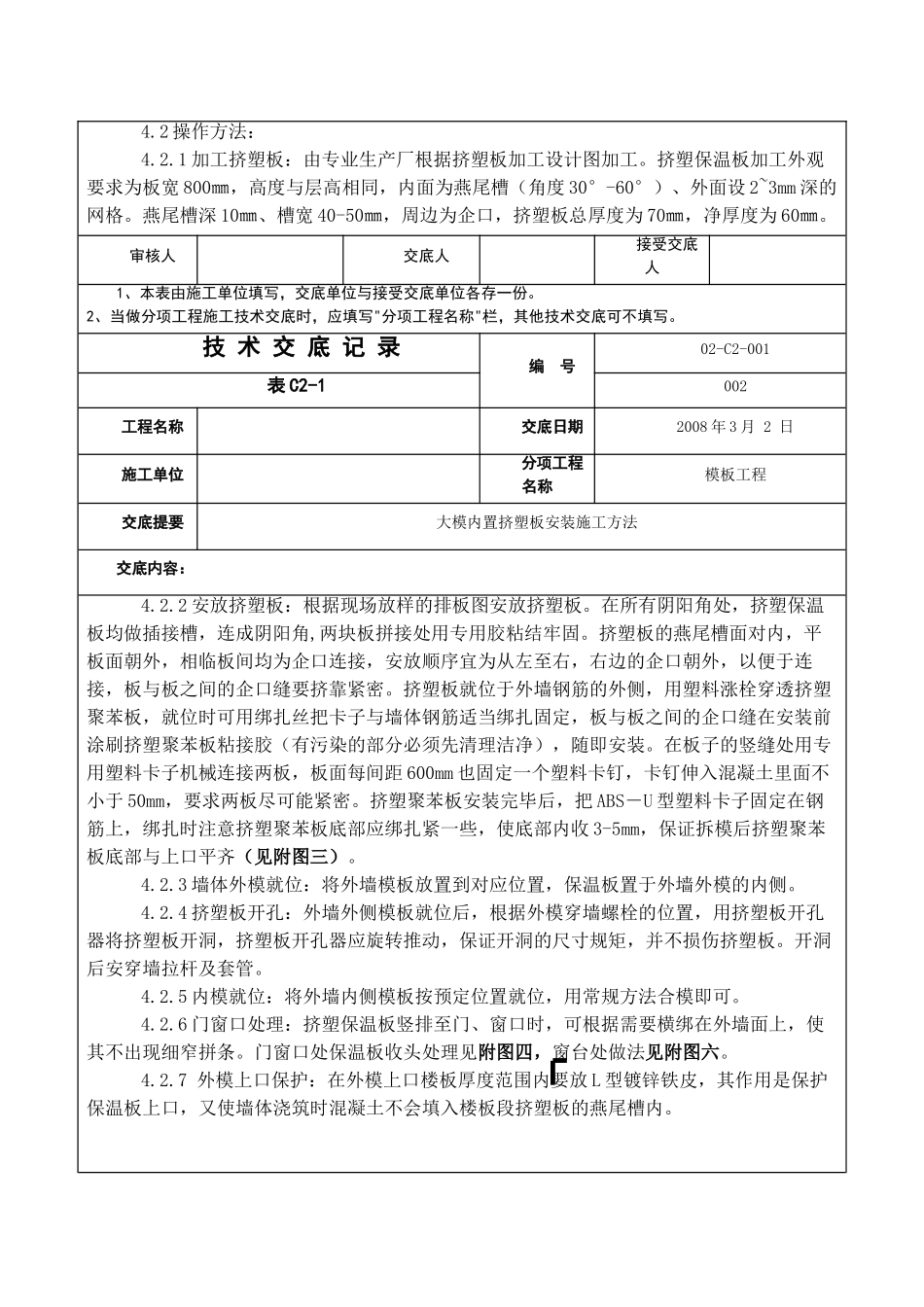

1 工艺流程: 加工挤塑板 安装挤塑板 墙体外模就位 挤塑板开孔 内模就位 门窗口处理 外模上口保护
