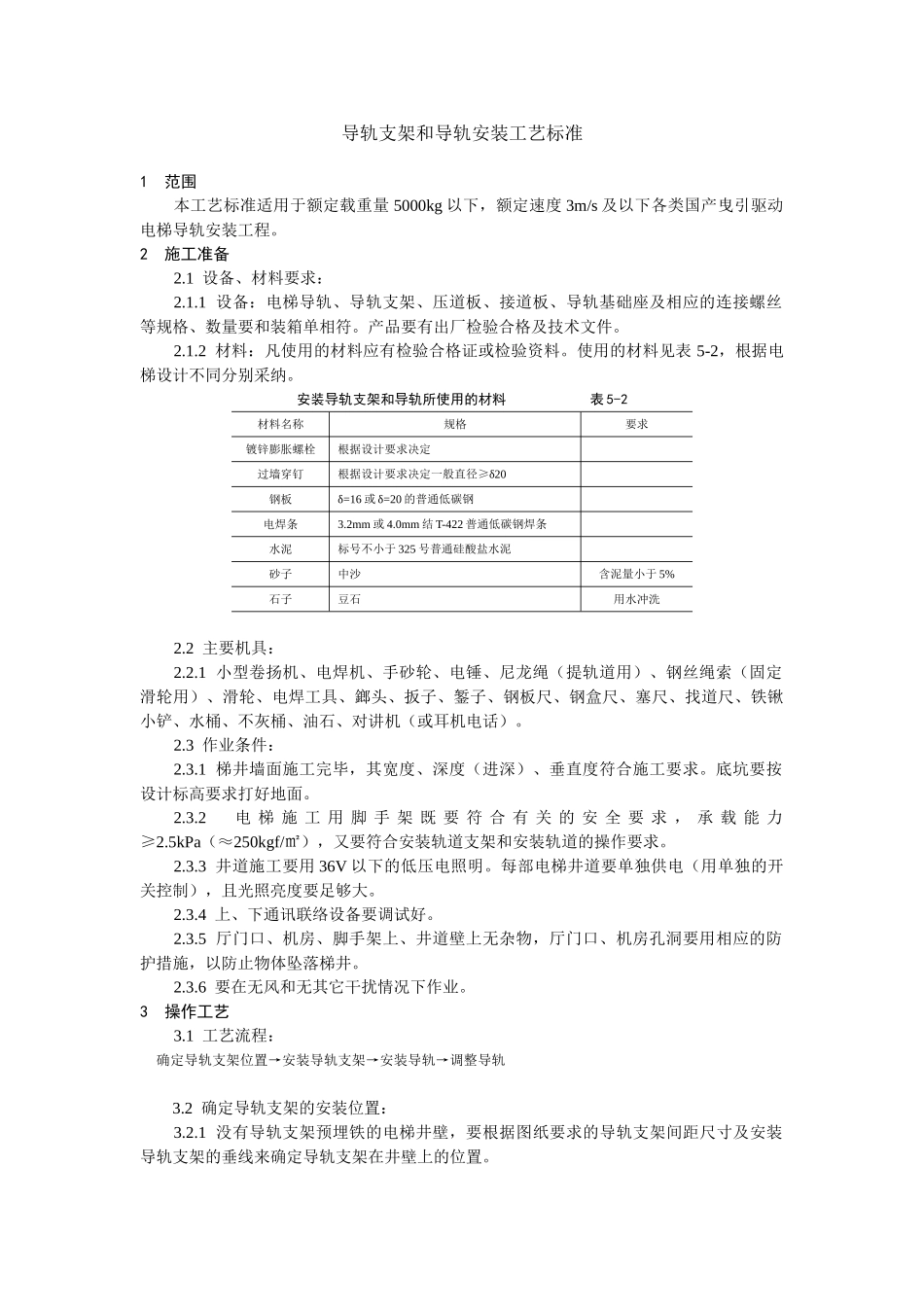

导轨支架和导轨安装工艺标准 1 范围本工艺标准适用于额定载重量 5000kg 以下,额定速度 3m/s 及以下各类国产曳引驱动电梯导轨安装工程
2 施工准备2
1 设备、材料要求:2
1 设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符
产品要有出厂检验合格及技术文件
2 材料:凡使用的材料应有检验合格证或检验资料
使用的材料见表 5-2,根据电梯设计不同分别采纳
安装导轨支架和导轨所使用的材料表 5-2材料名称规格要求镀锌膨胀螺栓根据设计要求决定 过墙穿钉根据设计要求决定一般直径≥δ20 钢板δ=16 或 δ=20 的普通低碳钢 电焊条3
2mm 或 4
0mm 结 T-422 普通低碳钢焊条 水泥标号不小于 325 号普通硅酸盐水泥 砂子中沙含泥量小于 5%石子豆石用水冲洗 2
2 主要机具:2
1 小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、鎯头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹小铲、水桶、不灰桶、油石、对讲机(或耳机电话)
3 作业条件:2
1 梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求
底坑要按设计标高要求打好地面
2 电 梯 施 工 用 脚 手 架 既 要 符 合 有 关 的 安 全 要 求 , 承 载 能 力≥2
5kPa(≈250kgf/㎡),又要符合安装轨道支架和安装轨道的操作要求
3 井道施工要用 36V 以下的低压电照明
每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大
4 上、下通讯联络设备要调试好
5 厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要用相应的防护措施,以防止物体坠落梯井
6 要在无风和无其它干扰情况下作业
3 操作工艺3
