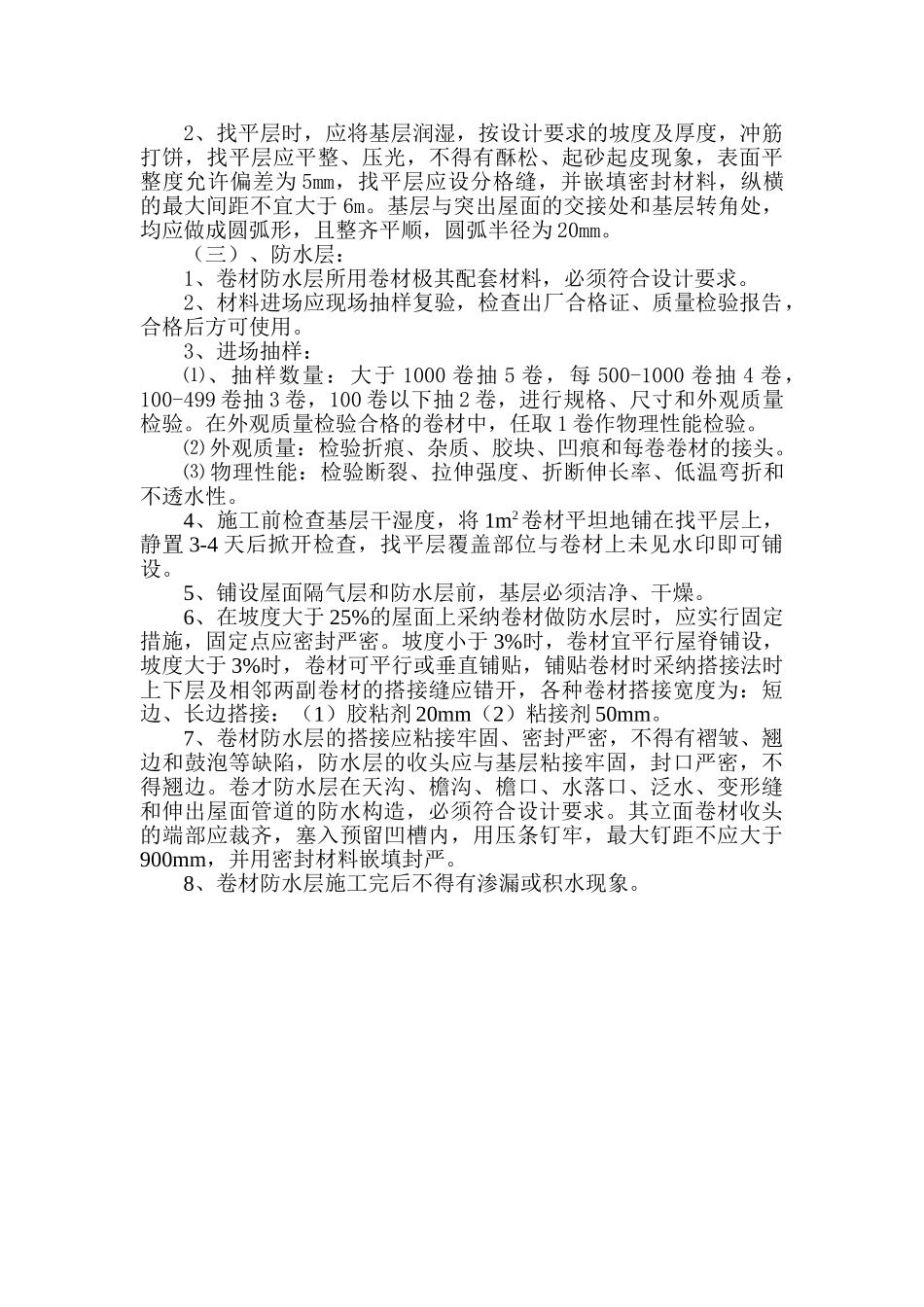

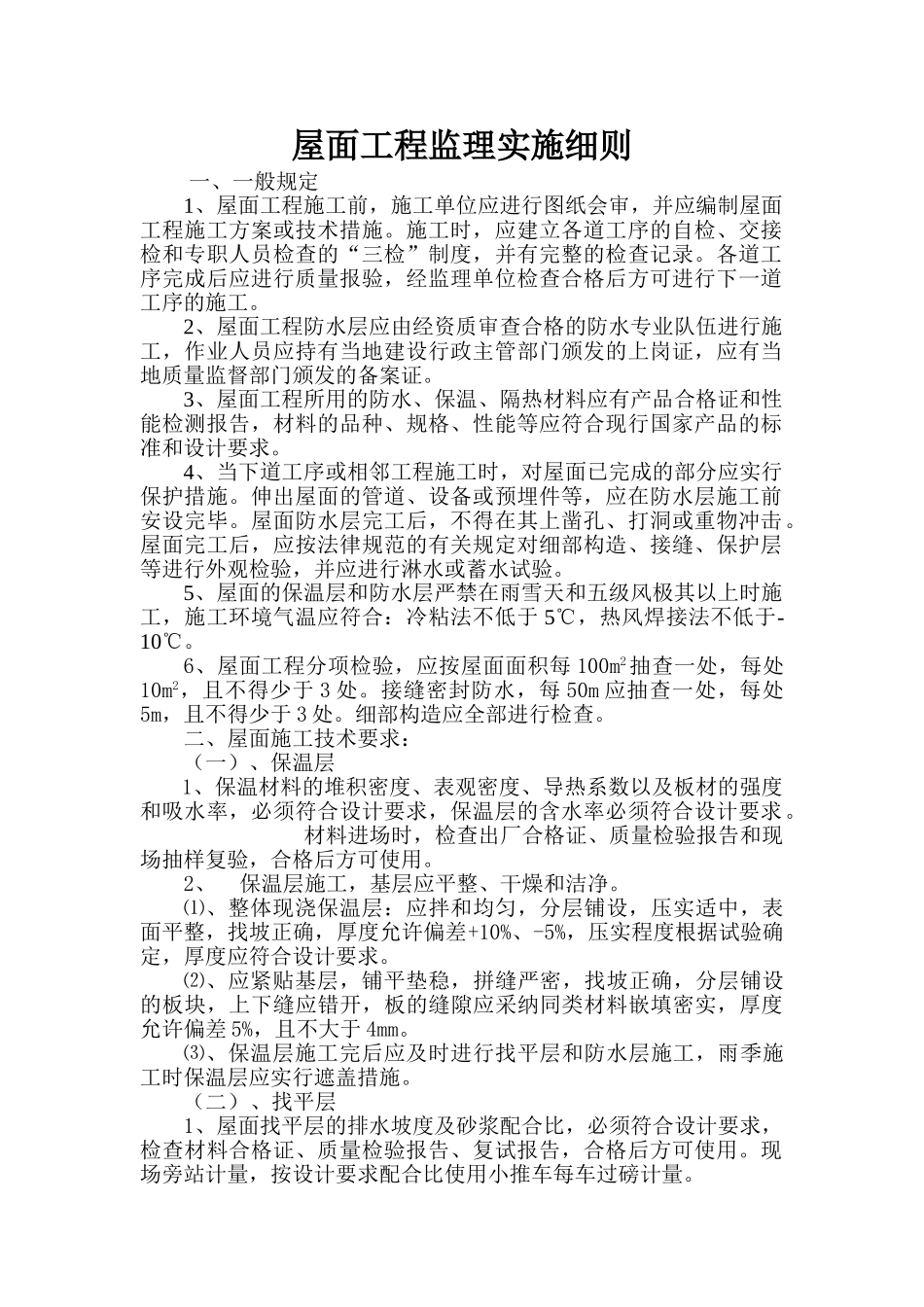

屋面工程监理实施细则一、一般规定1、屋面工程施工前,施工单位应进行图纸会审,并应编制屋面工程施工方案或技术措施。施工时,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。各道工序完成后应进行质量报验,经监理单位检查合格后方可进行下一道工序的施工。2、屋面工程防水层应由经资质审查合格的防水专业队伍进行施工,作业人员应持有当地建设行政主管部门颁发的上岗证,应有当地质量监督部门颁发的备案证。3、屋面工程所用的防水、保温、隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品的标准和设计要求。4、当下道工序或相邻工程施工时,对屋面已完成的部分应实行保护措施。伸出屋面的管道、设备或预埋件等,应在防水层施工前安设完毕。屋面防水层完工后,不得在其上凿孔、打洞或重物冲击。屋面完工后,应按法律规范的有关规定对细部构造、接缝、保护层等进行外观检验,并应进行淋水或蓄水试验。5、屋面的保温层和防水层严禁在雨雪天和五级风极其以上时施工,施工环境气温应符合:冷粘法不低于 5℃,热风焊接法不低于-10℃。6、屋面工程分项检验,应按屋面面积每 100m2抽查一处,每处10m2,且不得少于 3 处。接缝密封防水,每 50m 应抽查一处,每处5m,且不得少于 3 处。细部构造应全部进行检查。二、屋面施工技术要求:(一)、保温层1、保温材料的堆积密度、表观密度、导热系数以及板材的强度和吸水率,必须符合设计要求,保温层的含水率必须符合设计要求。 材料进场时,检查出厂合格证、质量检验报告和现场抽样复验,合格后方可使用。2、保温层施工,基层应平整、干燥和洁净。⑴、整体现浇保温层:应拌和均匀,分层铺设,压实适中,表面平整,找坡正确,厚度允许偏差+10%、-5%,压实程度根据试验确定,厚度应符合设计要求。⑵、应紧贴基层,铺平垫稳,拼缝严密,找坡正确,分层铺设的板块,上下缝应错开,板的缝隙应采纳同类材料嵌填密实,厚度允许偏差 5%,且不大于 4mm。⑶、保温层施工完后应及时进行找平层和防水层施工,雨季施工时保温层应实行遮盖措施。(二)、找平层1、屋面找平层的排水坡度及砂浆配合比,必须符合设计要求,检查材料合格证、质量检验报告、复试报告,合格后方可使用。现场旁站计量,按设计要求配合比使用小推车每车过磅计量。2、找平层时,应将基层润湿,按设计要求的坡度及厚度,冲筋打饼,找平层应平整、压光,不得有酥松、起...
