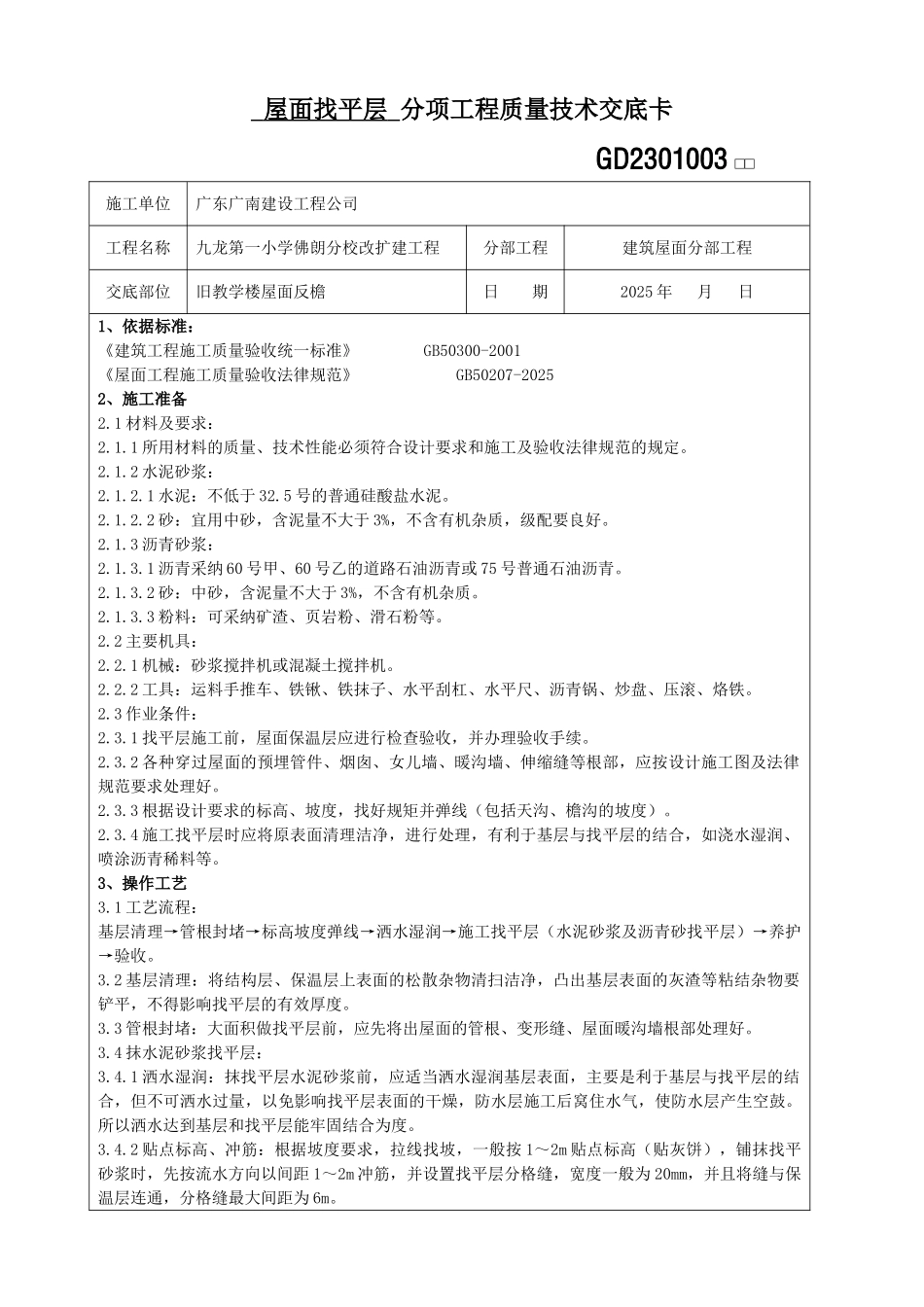

屋面找平层 分项工程质量技术交底卡 GD2301003 □□施工单位广东广南建设工程公司工程名称九龙第一小学佛朗分校改扩建工程分部工程建筑屋面分部工程交底部位旧教学楼屋面反檐日 期2025 年 月 日1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《屋面工程施工质量验收法律规范》 GB50207-20252、施工准备2
1 材料及要求:2
1 所用材料的质量、技术性能必须符合设计要求和施工及验收法律规范的规定
2 水泥砂浆:2
1 水泥:不低于 32
5 号的普通硅酸盐水泥
2 砂:宜用中砂,含泥量不大于 3%,不含有机杂质,级配要良好
3 沥青砂浆:2
1 沥青采纳 60 号甲、60 号乙的道路石油沥青或 75 号普通石油沥青
2 砂:中砂,含泥量不大于 3%,不含有机杂质
3 粉料:可采纳矿渣、页岩粉、滑石粉等
2 主要机具:2
1 机械:砂浆搅拌机或混凝土搅拌机
2 工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁
3 作业条件:2
1 找平层施工前,屋面保温层应进行检查验收,并办理验收手续
2 各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及法律规范要求处理好
3 根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)
4 施工找平层时应将原表面清理洁净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等
3、操作工艺3
1 工艺流程:基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层(水泥砂浆及沥青砂找平层)→养护→验收
2 基层清理:将结构层、保温层上表面的松散杂物清扫洁净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度
