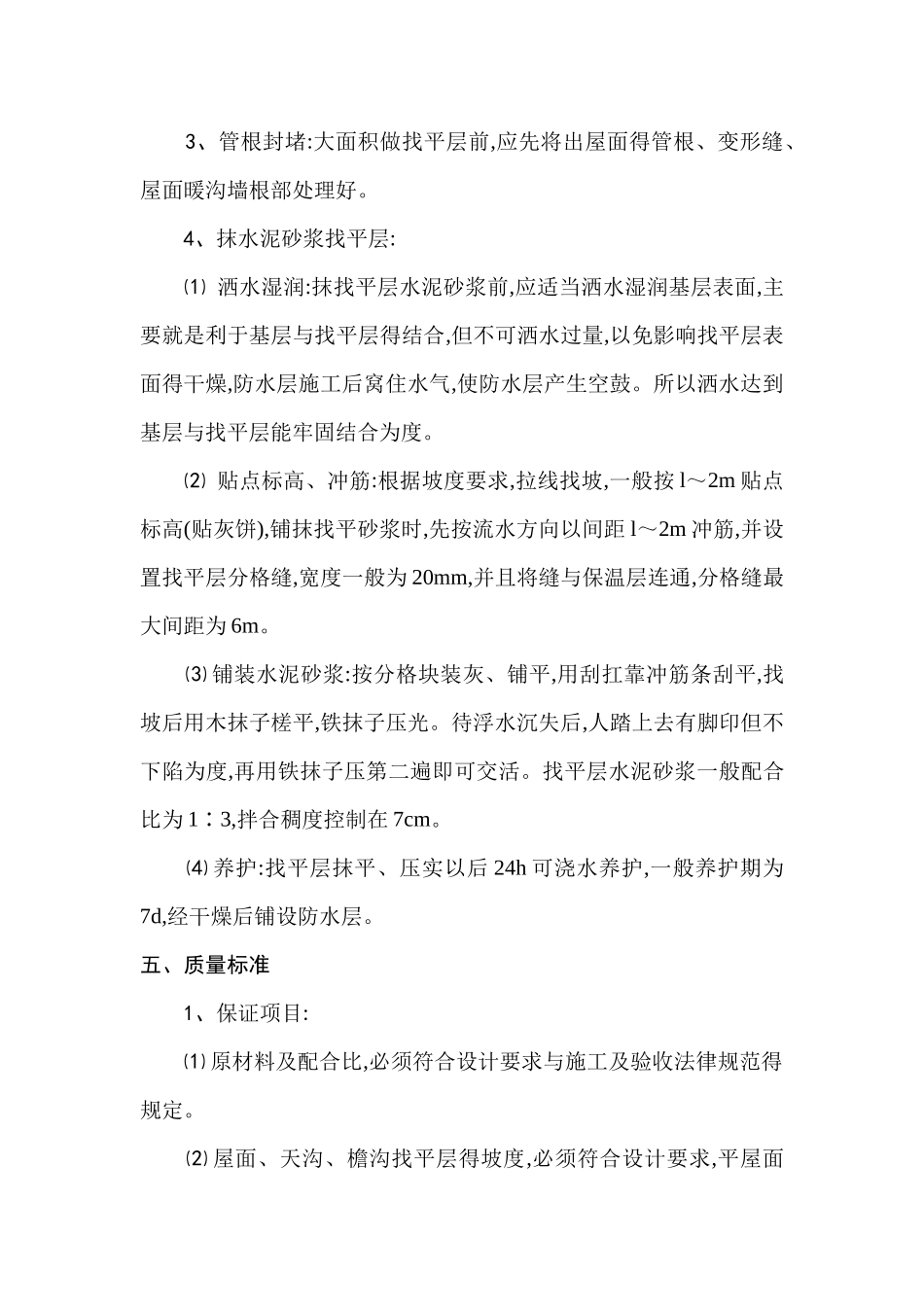

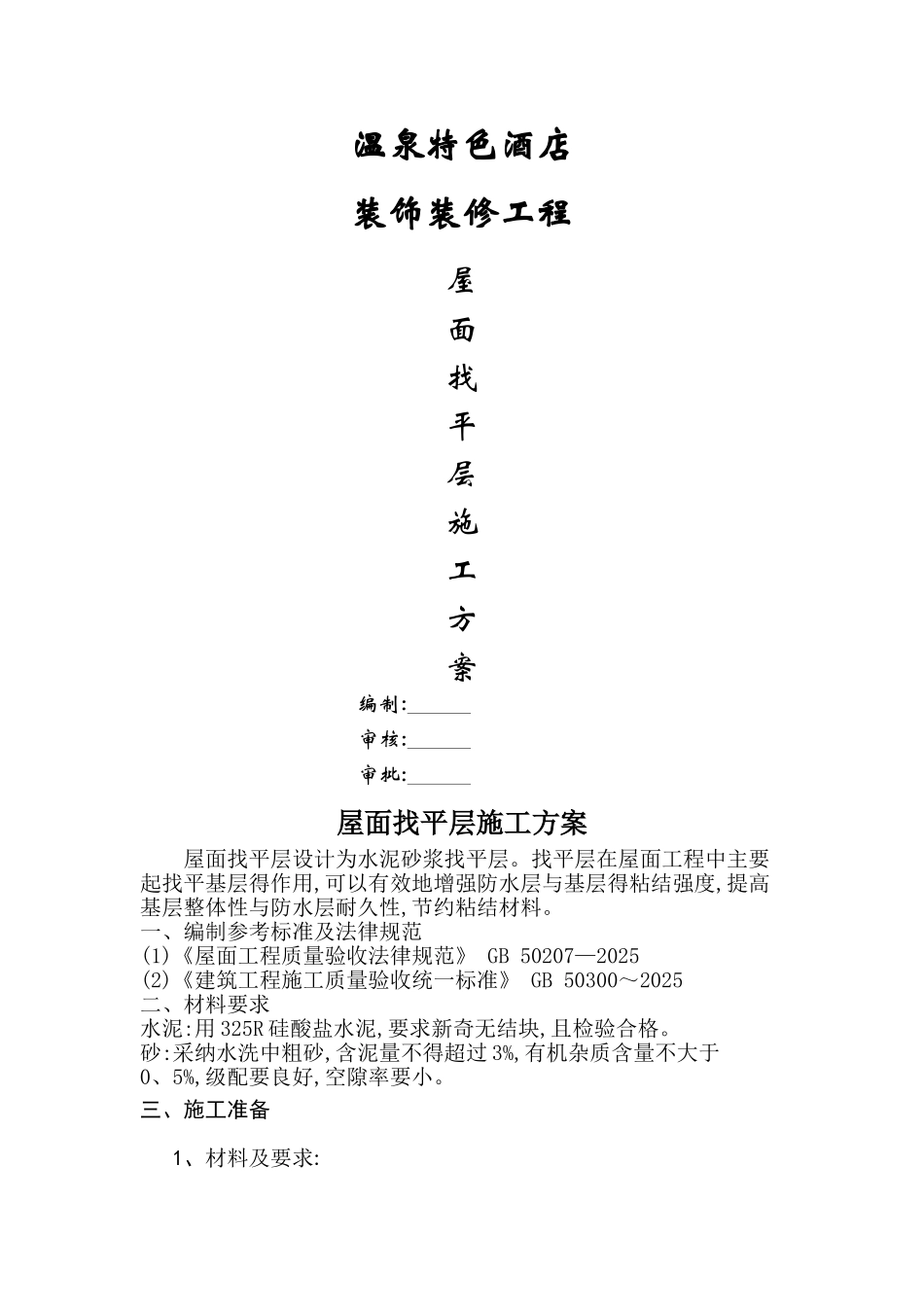

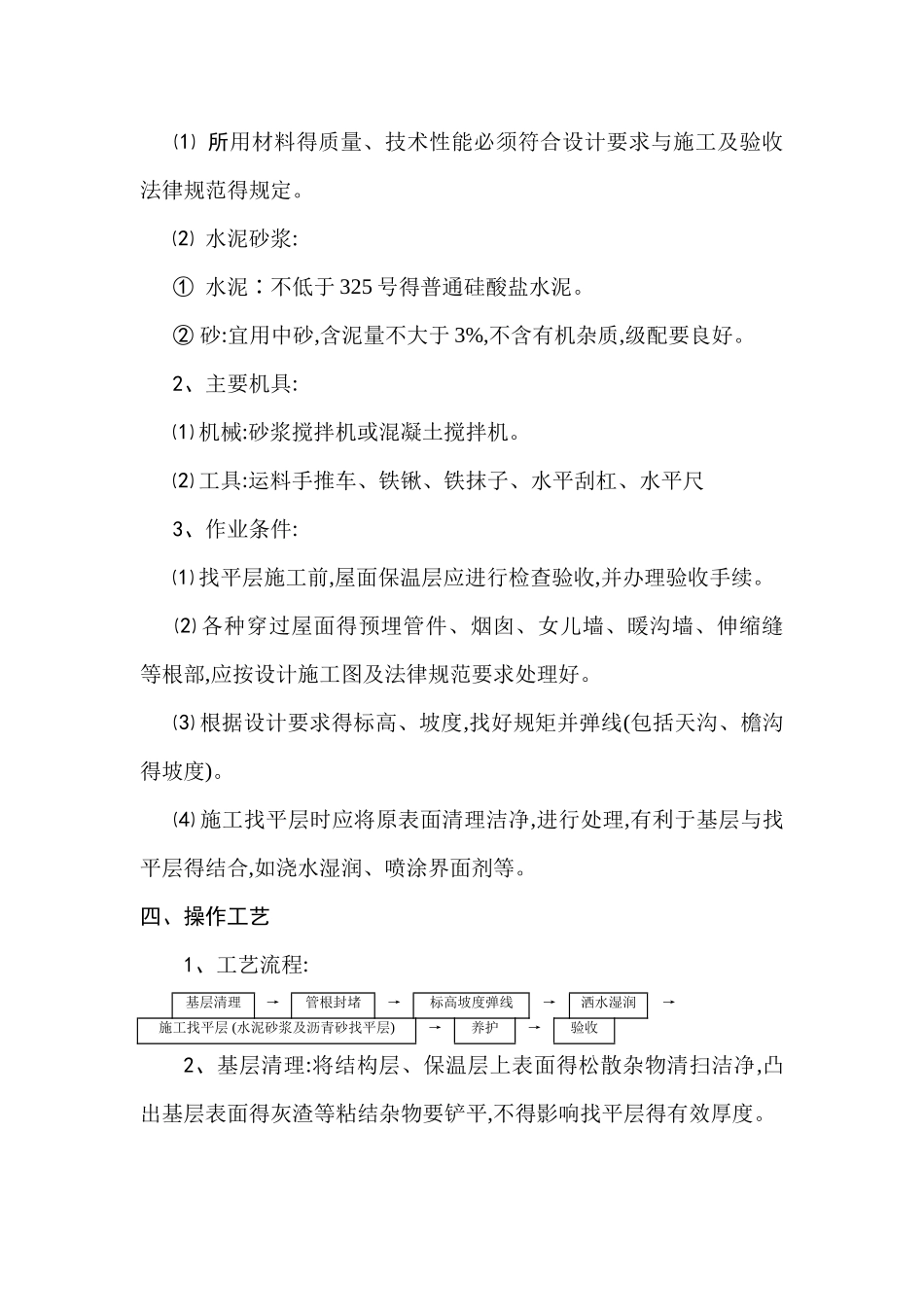

温泉特色酒店装饰装修工程屋面找平层施工方案编制: 审核: 审批: 屋面找平层施工方案屋面找平层设计为水泥砂浆找平层。找平层在屋面工程中主要起找平基层得作用,可以有效地增强防水层与基层得粘结强度,提高基层整体性与防水层耐久性,节约粘结材料。 一、编制参考标准及法律规范 (1)《屋面工程质量验收法律规范》 GB 50207—2025(2)《建筑工程施工质量验收统一标准》 GB 50300~2025二、材料要求 水泥:用 325R 硅酸盐水泥,要求新奇无结块,且检验合格。 砂:采纳水洗中粗砂,含泥量不得超过 3%,有机杂质含量不大于0、5%,级配要良好,空隙率要小。三、施工准备 1、材料及要求: ⑴ 所用材料得质量、技术性能必须符合设计要求与施工及验收法律规范得规定。 ⑵ 水泥砂浆: ① 水泥∶不低于 325 号得普通硅酸盐水泥。 ② 砂:宜用中砂,含泥量不大于 3%,不含有机杂质,级配要良好。 2、主要机具: ⑴ 机械:砂浆搅拌机或混凝土搅拌机。 ⑵ 工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺 3、作业条件: ⑴ 找平层施工前,屋面保温层应进行检查验收,并办理验收手续。 ⑵ 各种穿过屋面得预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及法律规范要求处理好。 ⑶ 根据设计要求得标高、坡度,找好规矩并弹线(包括天沟、檐沟得坡度)。 ⑷ 施工找平层时应将原表面清理洁净,进行处理,有利于基层与找平层得结合,如浇水湿润、喷涂界面剂等。四、操作工艺 1、工艺流程:基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层 (水泥砂浆及沥青砂找平层)→养护→验收2、基层清理:将结构层、保温层上表面得松散杂物清扫洁净,凸出基层表面得灰渣等粘结杂物要铲平,不得影响找平层得有效厚度。 3、管根封堵:大面积做找平层前,应先将出屋面得管根、变形缝、屋面暖沟墙根部处理好。 4、抹水泥砂浆找平层:⑴ 洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要就是利于基层与找平层得结合,但不可洒水过量,以免影响找平层表面得干燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层与找平层能牢固结合为度。⑵ 贴点标高、冲筋:根据坡度要求,拉线找坡,一般按 l~2m 贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距 l~2m 冲筋,并设置找平层分格缝,宽度一般为 20mm,并且将缝与保温层连通,分格缝最大间距为 6m。 ⑶ 铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,...
