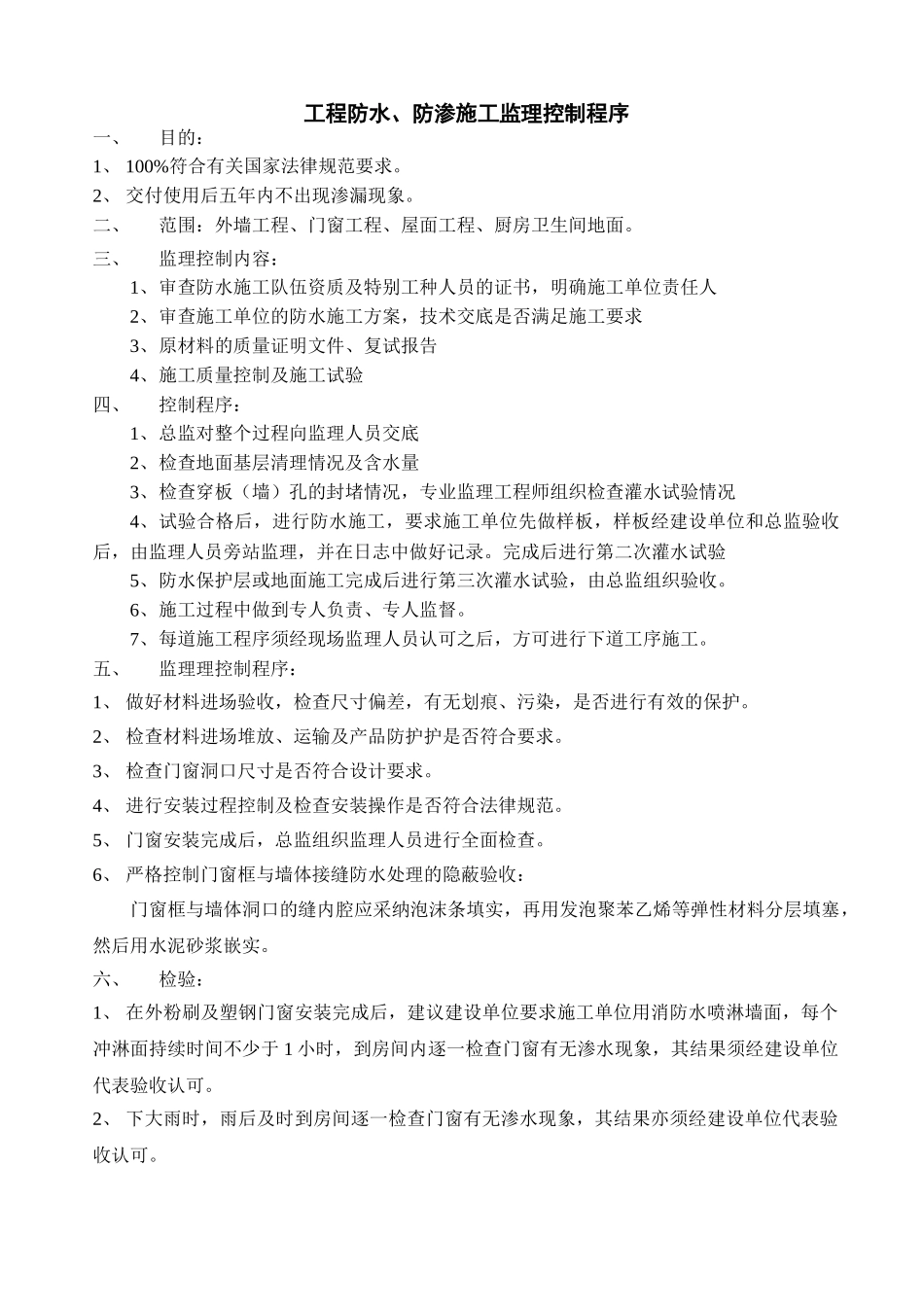

工程防水、防渗施工监理控制程序一、目的:1、 100%符合有关国家法律规范要求。2、 交付使用后五年内不出现渗漏现象。二、范围:外墙工程、门窗工程、屋面工程、厨房卫生间地面。三、监理控制内容:1、审查防水施工队伍资质及特别工种人员的证书,明确施工单位责任人2、审查施工单位的防水施工方案,技术交底是否满足施工要求3、原材料的质量证明文件、复试报告4、施工质量控制及施工试验四、控制程序:1、总监对整个过程向监理人员交底2、检查地面基层清理情况及含水量3、检查穿板(墙)孔的封堵情况,专业监理工程师组织检查灌水试验情况4、试验合格后,进行防水施工,要求施工单位先做样板,样板经建设单位和总监验收后,由监理人员旁站监理,并在日志中做好记录。完成后进行第二次灌水试验5、防水保护层或地面施工完成后进行第三次灌水试验,由总监组织验收。6、施工过程中做到专人负责、专人监督。7、每道施工程序须经现场监理人员认可之后,方可进行下道工序施工。五、监理理控制程序:1、 做好材料进场验收,检查尺寸偏差,有无划痕、污染,是否进行有效的保护。2、 检查材料进场堆放、运输及产品防护护是否符合要求。3、 检查门窗洞口尺寸是否符合设计要求。4、 进行安装过程控制及检查安装操作是否符合法律规范。5、 门窗安装完成后,总监组织监理人员进行全面检查。6、 严格控制门窗框与墙体接缝防水处理的隐蔽验收:门窗框与墙体洞口的缝内腔应采纳泡沫条填实,再用发泡聚苯乙烯等弹性材料分层填塞,然后用水泥砂浆嵌实。六、检验:1、 在外粉刷及塑钢门窗安装完成后,建议建设单位要求施工单位用消防水喷淋墙面,每个冲淋面持续时间不少于 1 小时,到房间内逐一检查门窗有无渗水现象,其结果须经建设单位代表验收认可。2、 下大雨时,雨后及时到房间逐一检查门窗有无渗水现象,其结果亦须经建设单位代表验收认可。七、卫生间盛水试验检查表 单元号: 项目 结果层次堵孔完成后防水完成后卫生间地坪完成后010201020102 检查: 复查: 审查: 门窗防渗漏监理控制工作程序门窗淋水试验检查表 单元号: 项目 结果楼号外粉及门窗安装完成后下大雨后01020102检查: 复查: 审查:

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程防水防渗施工监理控制程序

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
