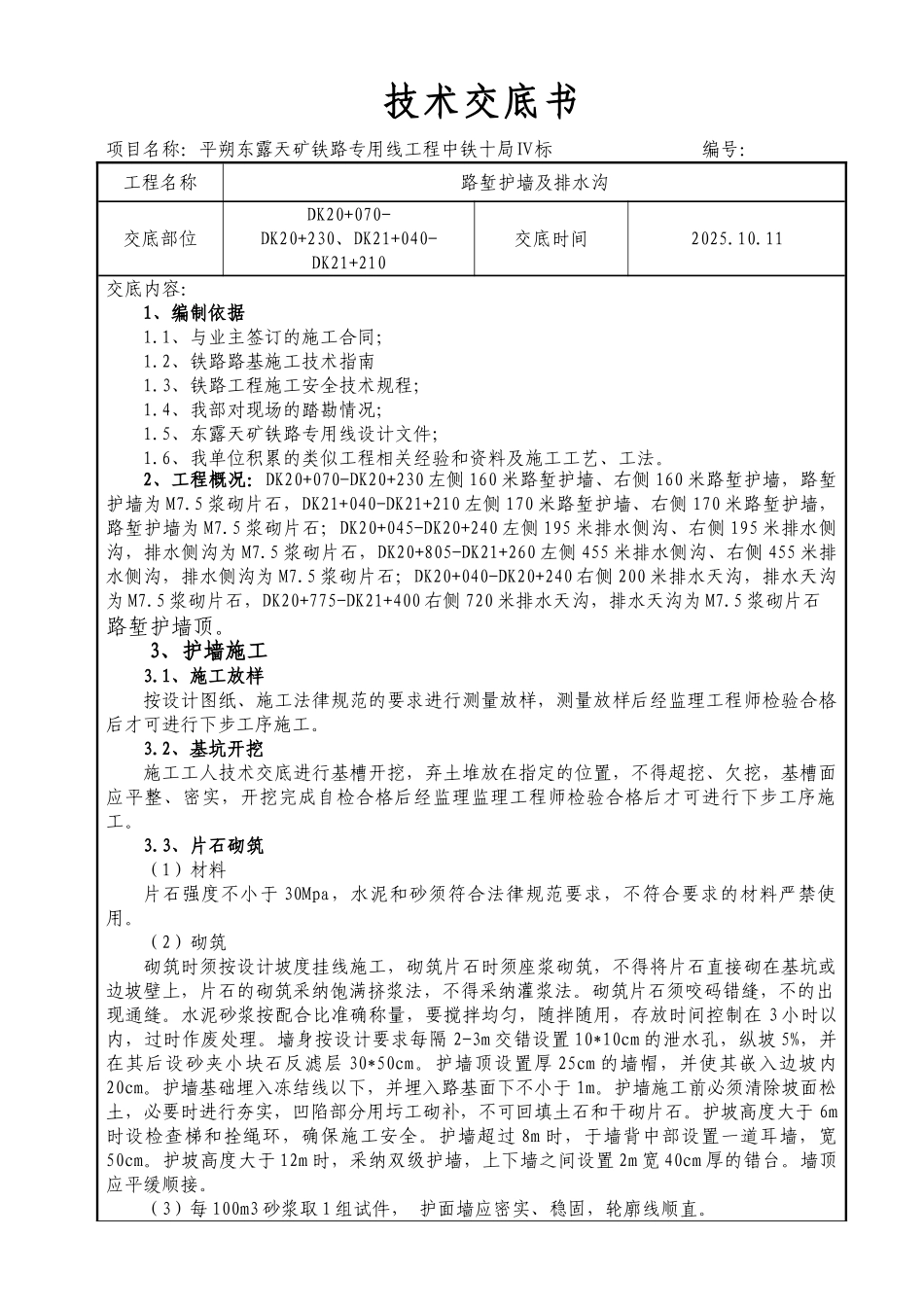

技术交底书项目名称:平朔东露天矿铁路专用线工程中铁十局Ⅳ标 200 编号:工程名称路堑护墙及排水沟交底部位DK20+070-DK20+230、DK21+040-DK21+210交底时间2025
11交底内容:1、编制依据1
1、与业主签订的施工合同;1
2、铁路路基施工技术指南1
3、铁路工程施工安全技术规程;1
4、我部对现场的踏勘情况;1
5、东露天矿铁路专用线设计文件;1
6、我单位积累的类似工程相关经验和资料及施工工艺、工法
2、工程概况:DK20+070-DK20+230 左侧 160 米路堑护墙、右侧 160 米路堑护墙,路堑护墙为 M7
5 浆砌片石,DK21+040-DK21+210 左侧 170 米路堑护墙、右侧 170 米路堑护墙,路堑护墙为 M7
5 浆砌片石;DK20+045-DK20+240 左侧 195 米排水侧沟、右侧 195 米排水侧沟,排水侧沟为 M7
5 浆砌片石,DK20+805-DK21+260 左侧 455 米排水侧沟、右侧 455 米排水侧沟,排水侧沟为 M7
5 浆砌片石;DK20+040-DK20+240 右侧 200 米排水天沟,排水天沟为 M7
5 浆砌片石,DK20+775-DK21+400 右侧 720 米排水天沟,排水天沟为 M7
5 浆砌片石路堑护墙顶

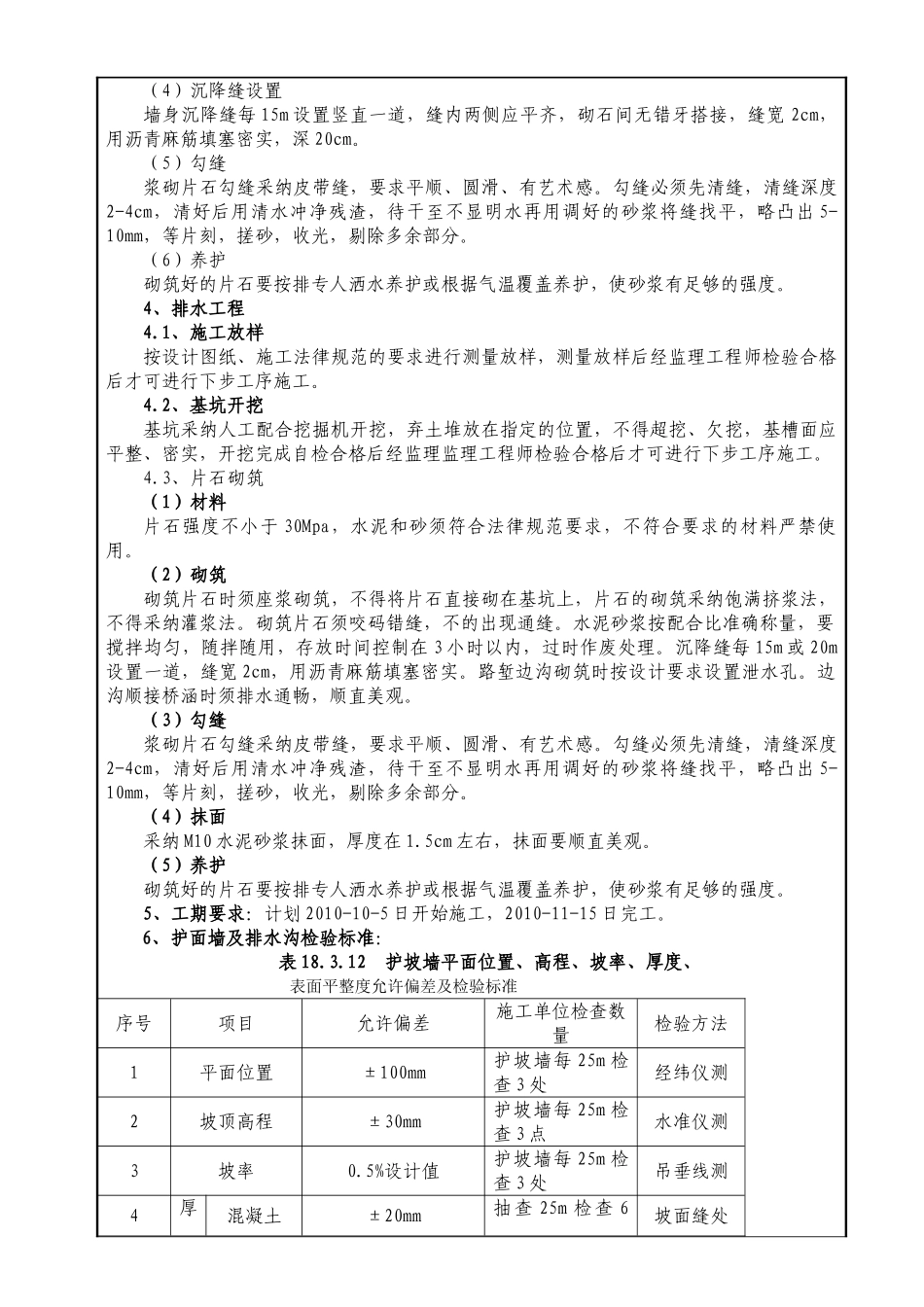

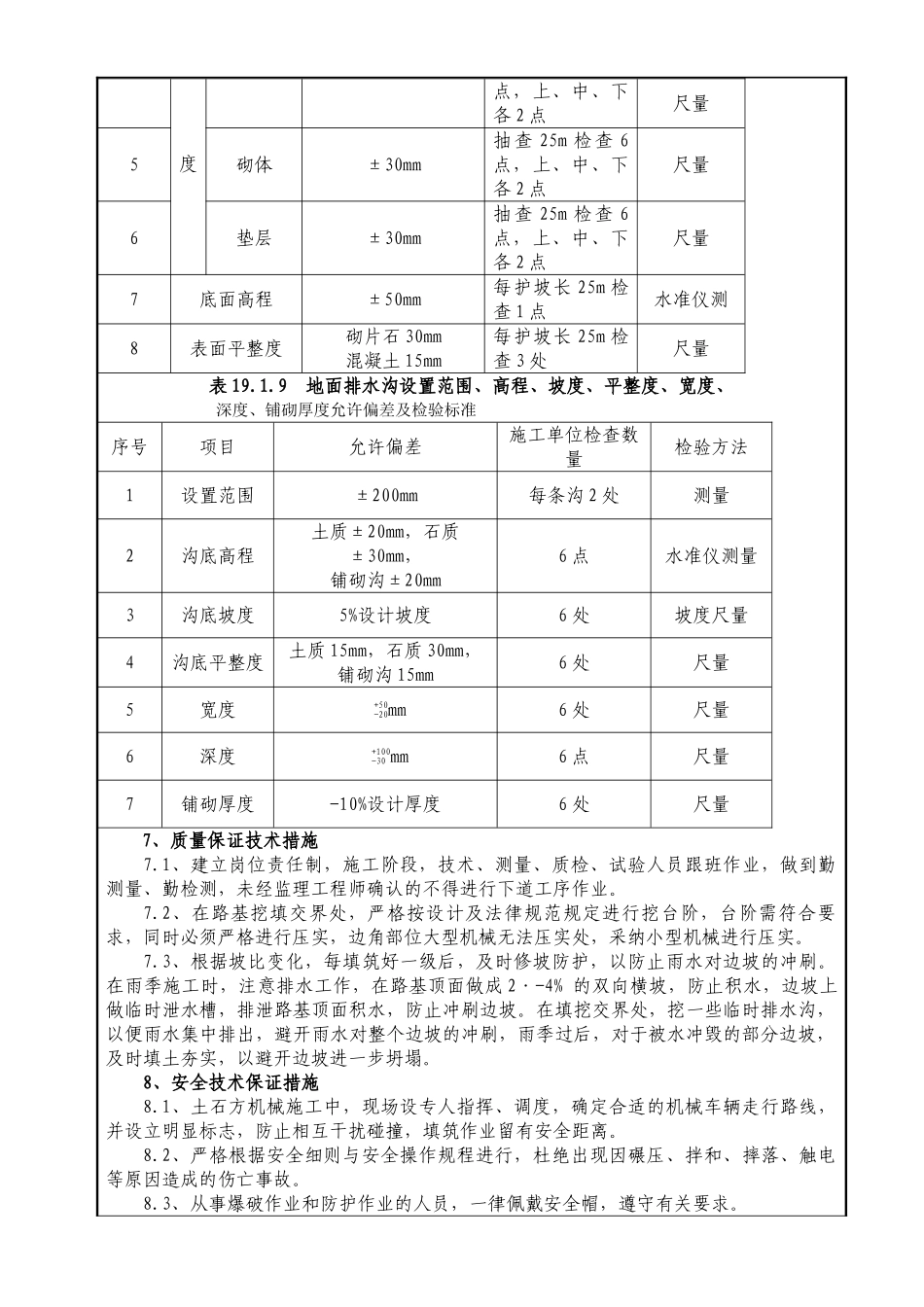

3、护墙施工3
1、施工放样按设计图纸、施工法律规范的要求进行测量放样,测量放样后经监理工程师检验合格后才可进行下步工序施工
2、基坑开挖施工工人技术交底进行基槽开挖,弃土堆放在指定的位置,不得超挖、欠挖,基槽面应平整、密实,开挖完成自检合格后经监理监理工程师检验合格后才可进行下步工序施工
3、片石砌筑(1)材料片石强度不小于 30Mpa,水泥和砂须符合法律规范要求,不符合要求的材料严禁使用
(2)砌筑砌筑时须按设计坡度挂线施工,砌筑片石时须座浆砌筑,
