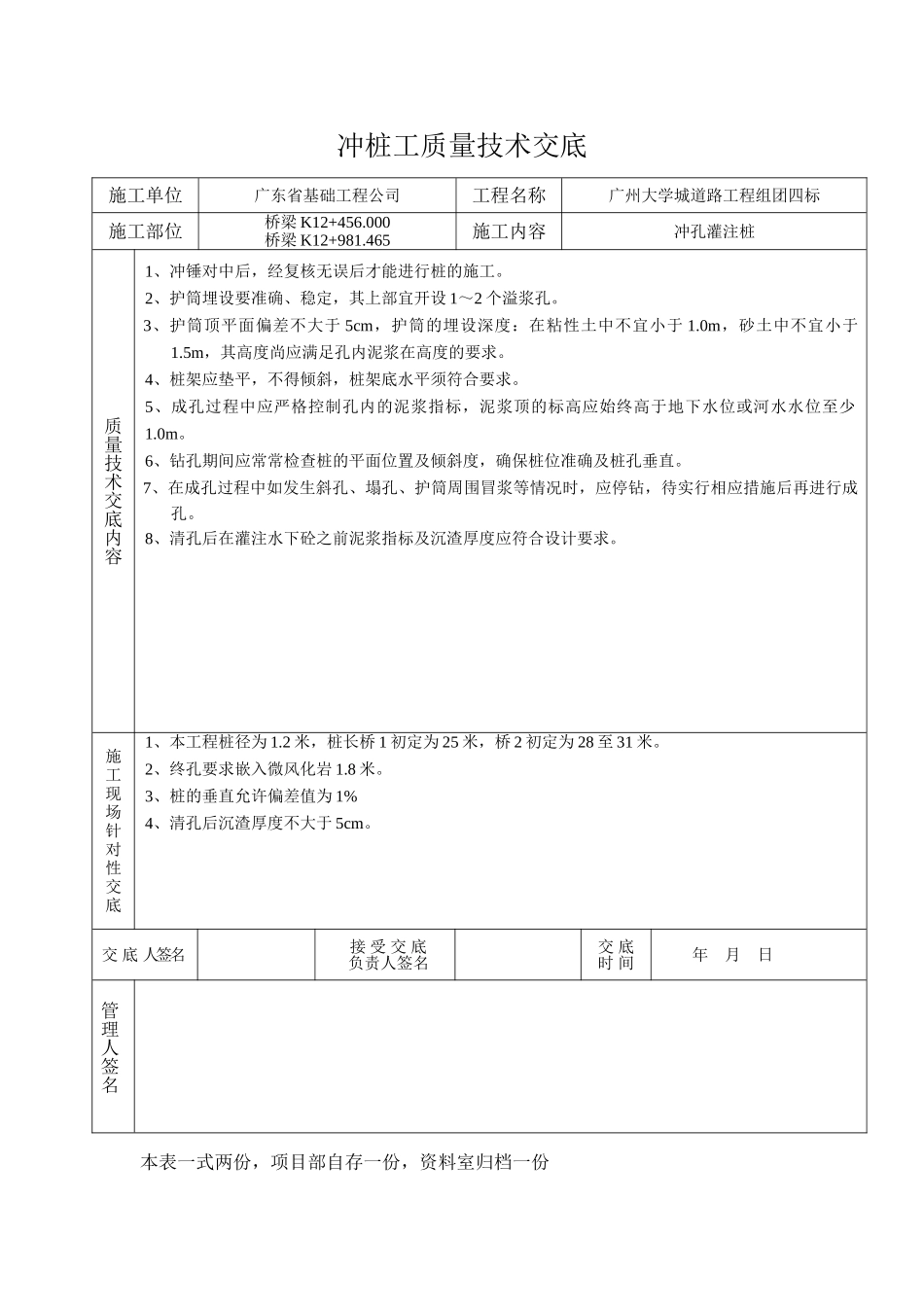

冲桩工质量技术交底本表一式两份,项目部自存一份,资料室归档一份施工单位广东省基础工程公司工程名称广州大学城道路工程组团四标施工部位桥梁 K12+456
000桥梁 K12+981
465施工内容冲孔灌注桩质量技术交底内容1、冲锤对中后,经复核无误后才能进行桩的施工
2、护筒埋设要准确、稳定,其上部宜开设 1~2 个溢浆孔
3、护筒顶平面偏差不大于 5cm,护筒的埋设深度:在粘性土中不宜小于 1
0m,砂土中不宜小于1
5m,其高度尚应满足孔内泥浆在高度的要求
4、桩架应垫平,不得倾斜,桩架底水平须符合要求
5、成孔过程中应严格控制孔内的泥浆指标,泥浆顶的标高应始终高于地下水位或河水水位至少1
6、钻孔期间应常常检查桩的平面位置及倾斜度,确保桩位准确及桩孔垂直
7、在成孔过程中如发生斜孔、塌孔、护筒周围冒浆等情况时,应停钻,待实行相应措施后再进行成孔
8、清孔后在灌注水下砼之前泥浆指标及沉渣厚度应符合设计要求
施工现场针对性交底1、本工程桩径为 1
2 米,桩长桥 1 初定为 25 米,桥 2 初定为 28 至 31 米
2、终孔要求嵌入微风化岩 1
3、桩的垂直允许偏差值为 1%4、清孔后沉渣厚度不大于 5cm

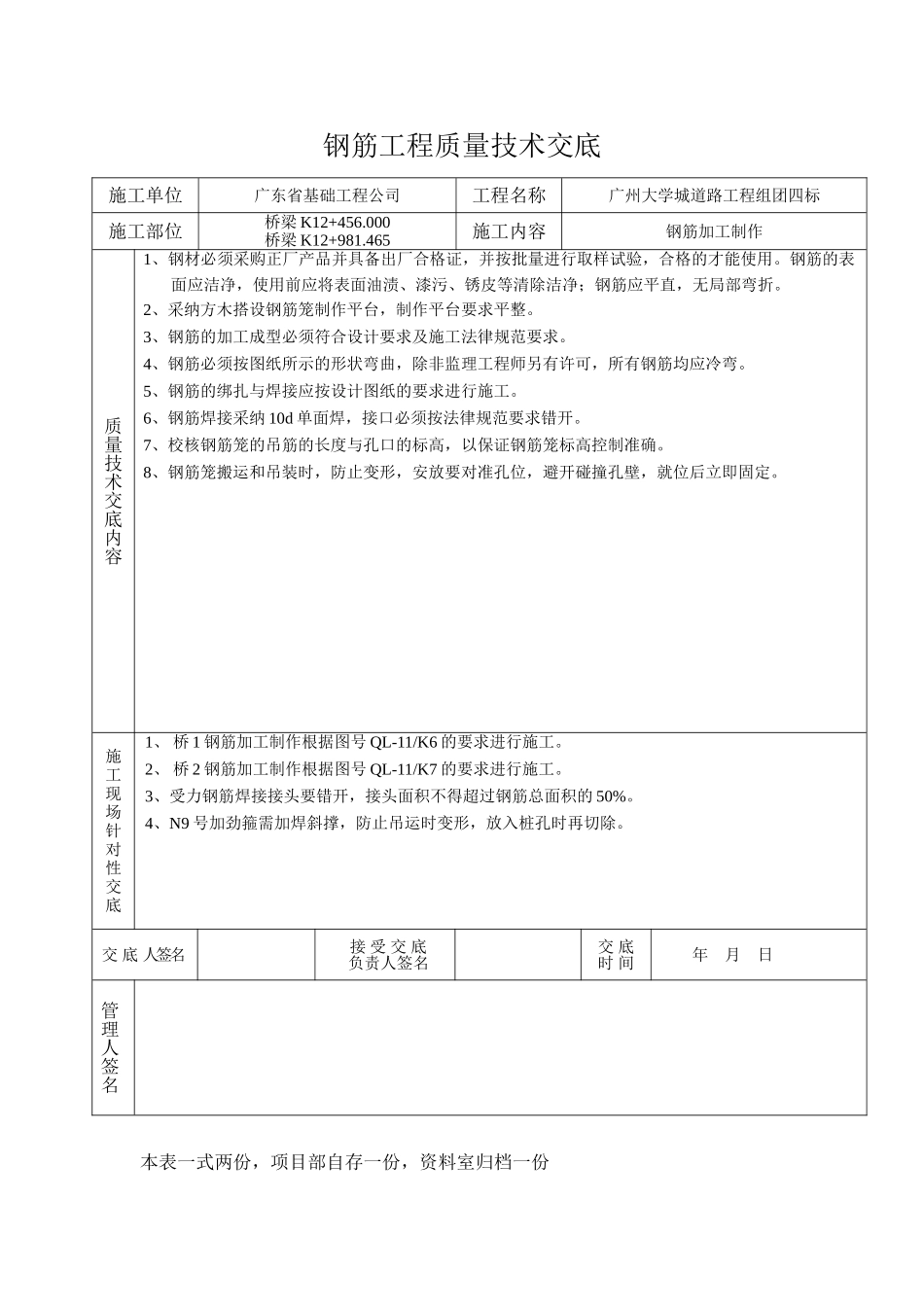

交 底 人签名接 受 交 底负责人签名交 底时 间年 月 日 管理人签名钢筋工程质量技术交底本表一式两份,项目部自存一份,资料室归档一份施工单位广东省基础工程公司工程名称广州大学城道路工程组团四标施工部位桥梁 K12+456
000桥梁 K12+981
465施工内容钢筋加工制作质量技术交底内容1、钢材必须采购正厂产品并具备出厂合格证,并按批量进行取样试验,合格的才能使用
钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮等清除洁净;钢筋应平直,无局部弯折
2、采纳方木搭设钢筋笼制作平台,制作平台要求平整
3、钢筋的加工成型必须符合设计要求及施工法律规范
