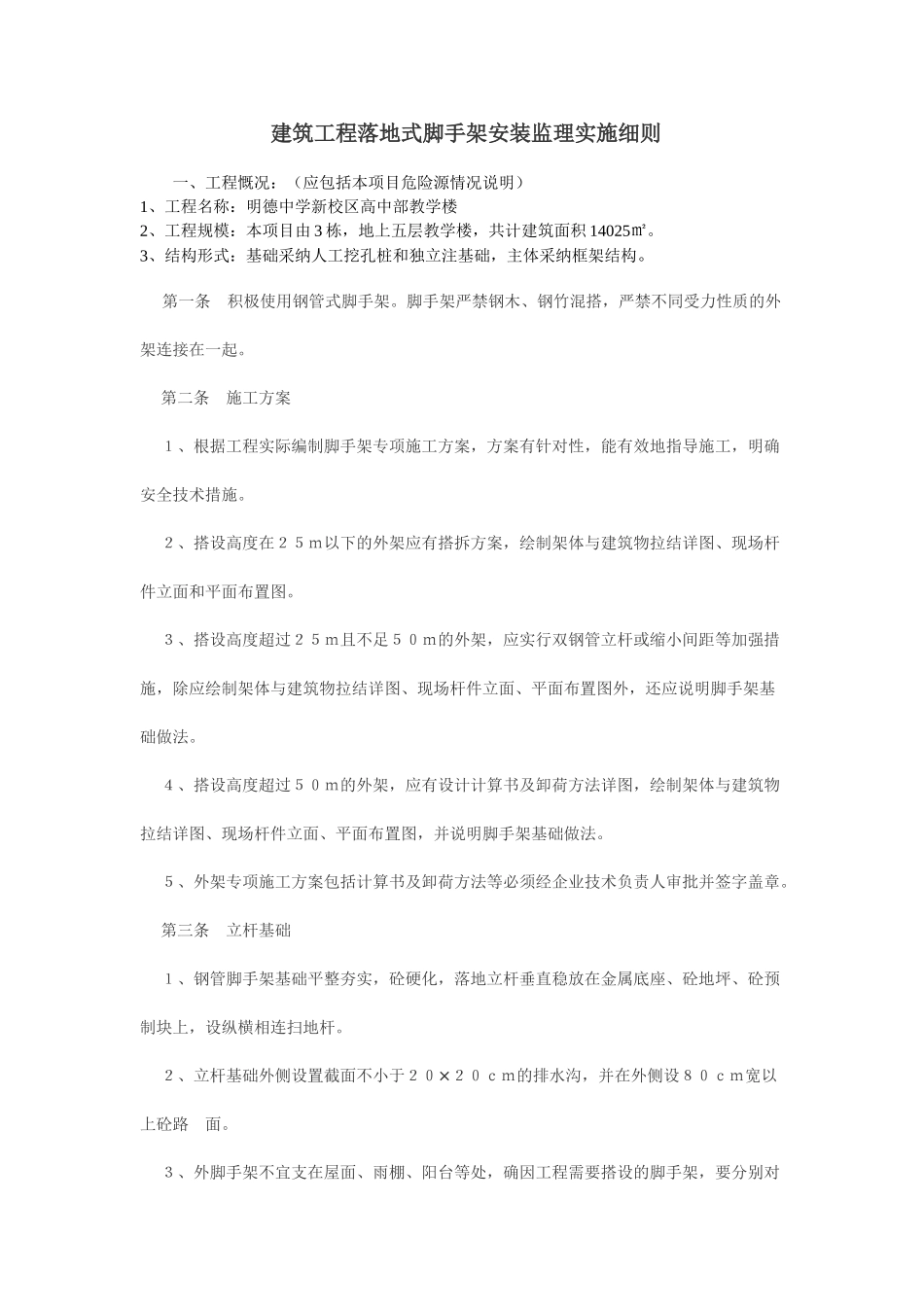

建筑工程落地式脚手架安装监理实施细则一、工程慨况:(应包括本项目危险源情况说明)1、工程名称:明德中学新校区高中部教学楼2、工程规模:本项目由 3 栋,地上五层教学楼,共计建筑面积 14025㎡
3、结构形式:基础采纳人工挖孔桩和独立注基础,主体采纳框架结构
第一条 积极使用钢管式脚手架
脚手架严禁钢木、钢竹混搭,严禁不同受力性质的外架连接在一起
第二条 施工方案 1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施
2、搭设高度在25m以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图
3、搭设高度超过25m且不足50m的外架,应实行双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法
4、搭设高度超过50m的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法
5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章
第三条 立杆基础 1、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆
2、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路 面
3、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并实行有效安全措施
其设计计算书和安全措施须经企业技术负责人审批签字盖章

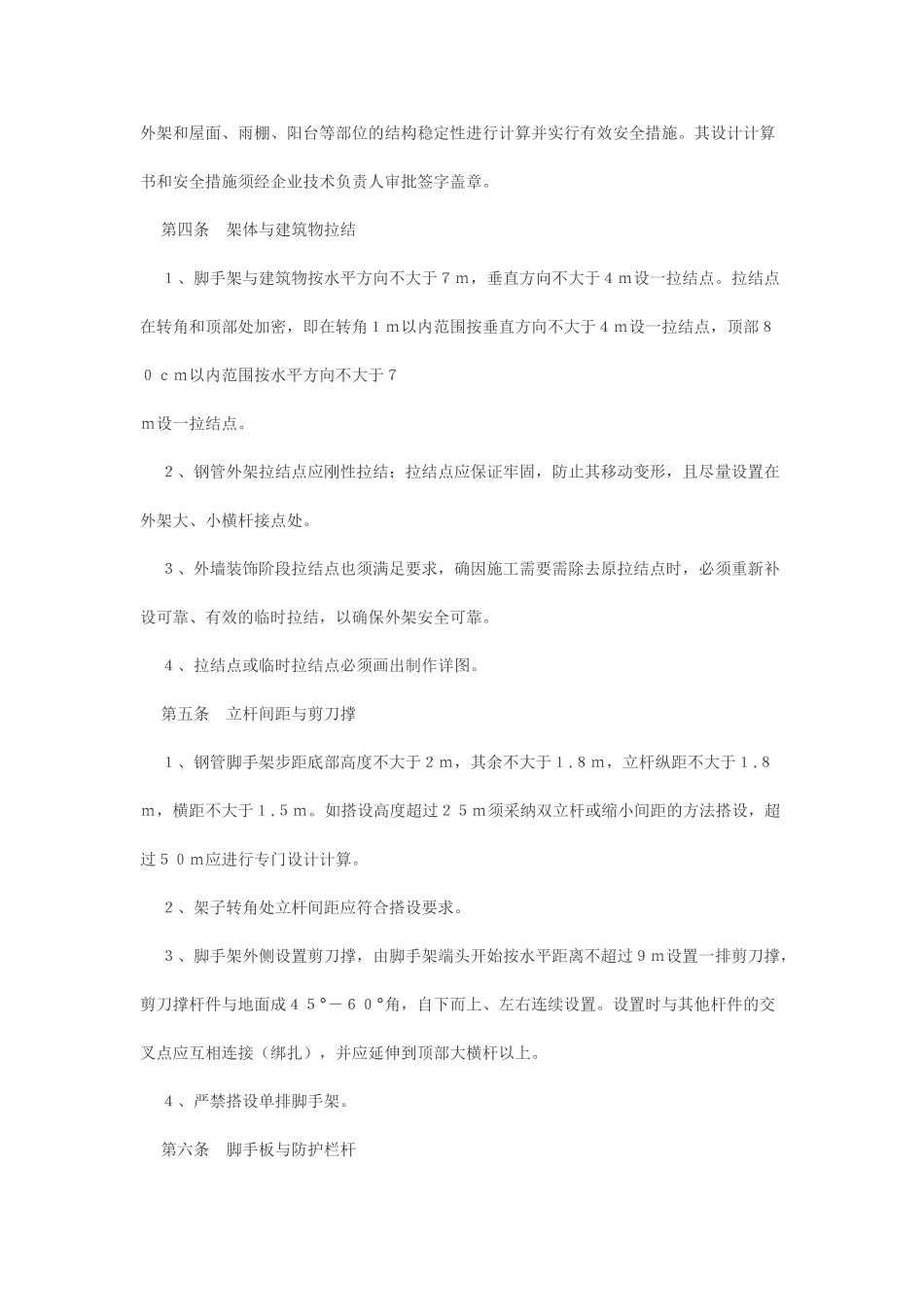

第四条 架体与建筑物拉结 1、脚手架与建筑物按水平方向不大于7m,垂直方向不大于4m设一拉结点
拉结点在转角和顶部处加密,即在转角1m以内范围按垂直方向不大于4m设一拉结点,顶部80cm以内范围按水平方向不大于7m设一拉结点
2、钢管外架拉结点应
