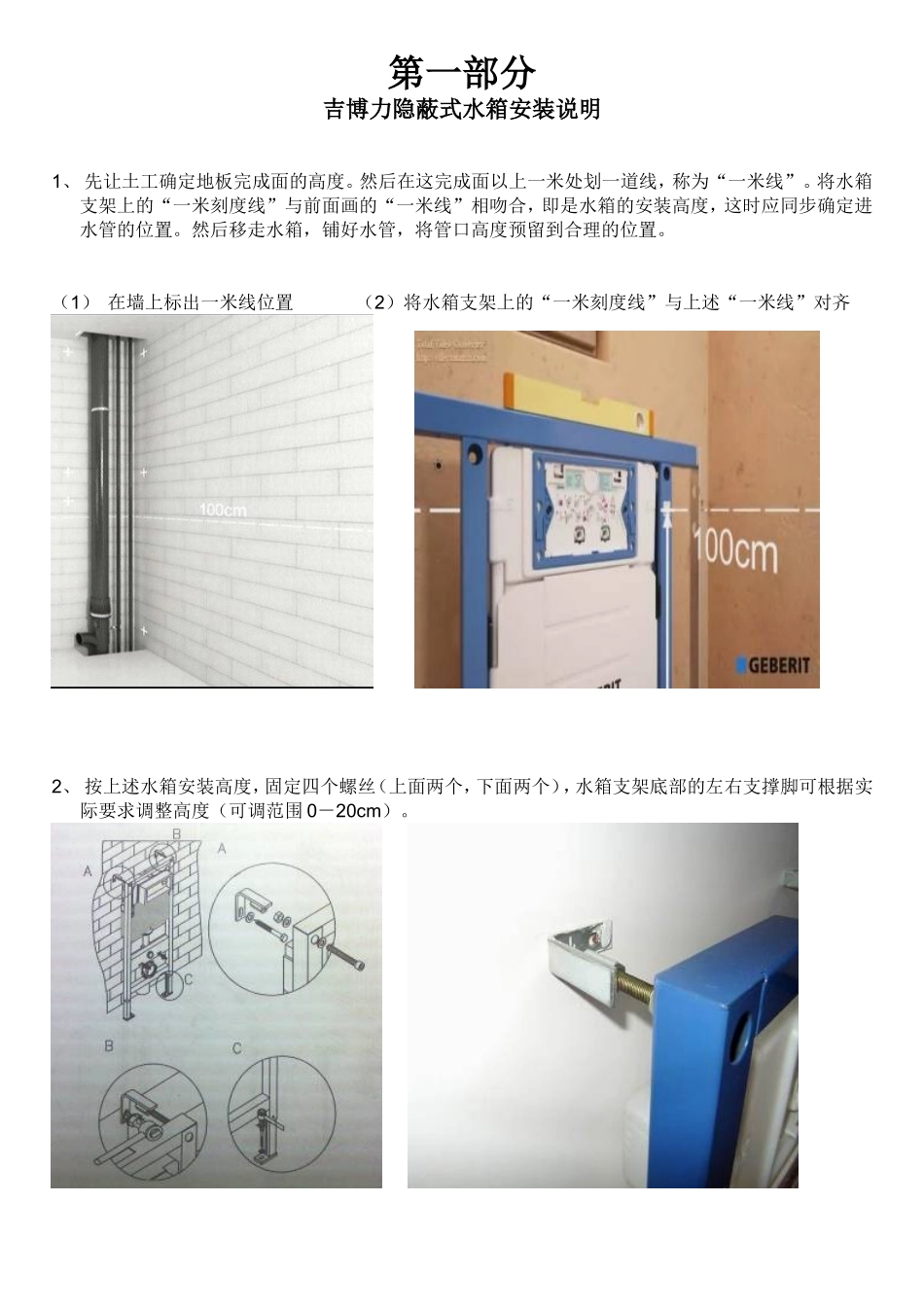

第一部分:水箱安装指导第二部分:面板安装指导第三部分:挂厕安装指导第一部分吉博力隐蔽式水箱安装说明1、 先让土工确定地板完成面的高度
然后在这完成面以上一米处划一道线,称为“一米线”
将水箱支架上的“一米刻度线”与前面画的“一米线”相吻合,即是水箱的安装高度,这时应同步确定进水管的位置
然后移走水箱,铺好水管,将管口高度预留到合理的位置

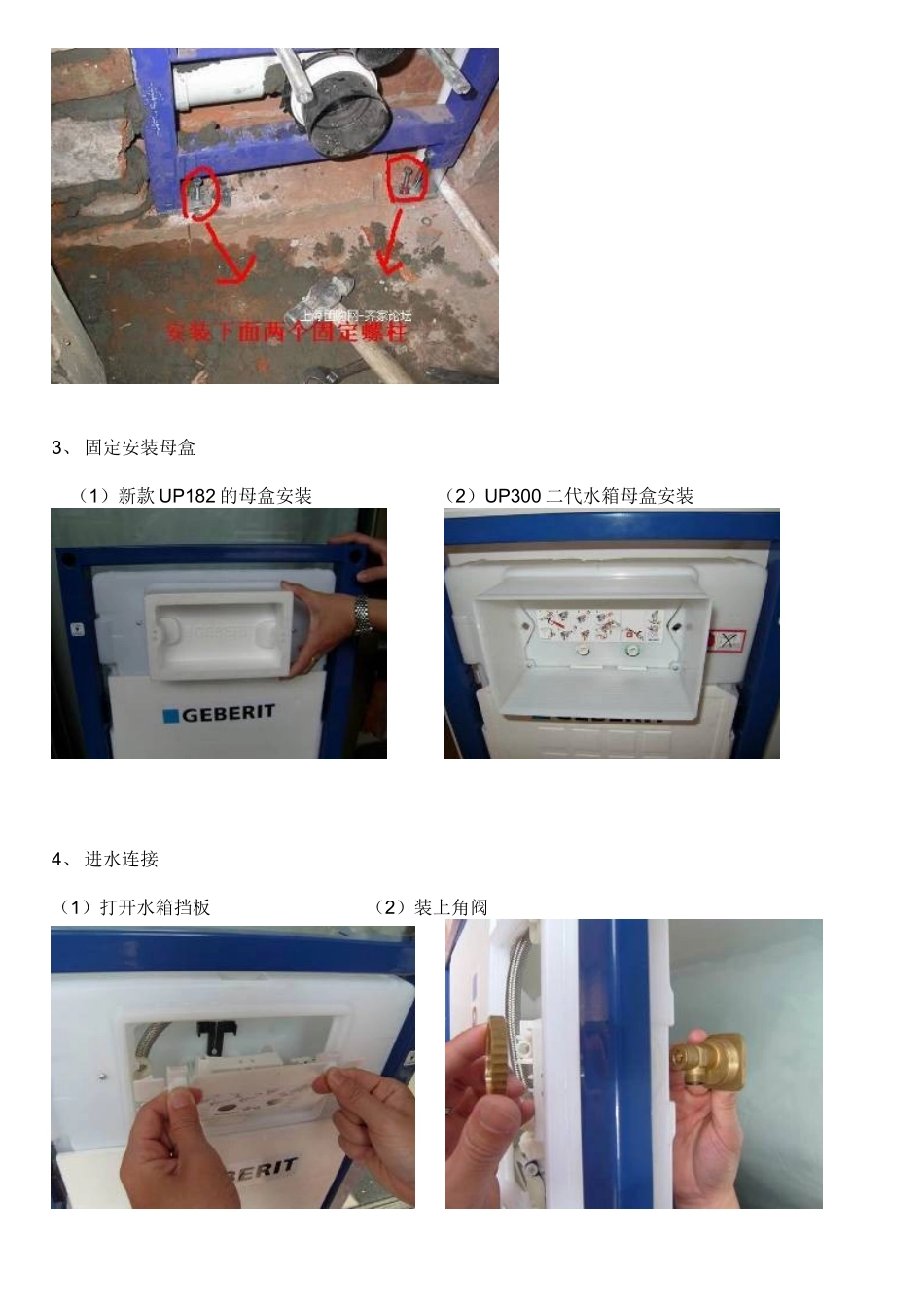

(1) 在墙上标出一米线位置 (2)将水箱支架上的“一米刻度线”与上述“一米线”对齐 2、 按上述水箱安装高度,固定四个螺丝(上面两个,下面两个),水箱支架底部的左右支撑脚可根据实际要求调整高度(可调范围 0-20cm)
3、 固定安装母盒(1)新款 UP182 的母盒安装 (2)UP300 二代水箱母盒安装 4、 进水连接(1)打开水箱挡板 (2)装上角阀 (3)此处连接外部的进水管 (4)将箱体内的金属软管与角阀相连5、 固定厕具弯头,套上保护套,按上管箍 可用一字螺丝刀在此处旋转控制进水6、 将悬挂马桶的两根螺丝旋好,套上螺丝保护套7、 做假墙水箱面上装饰层厚度 2-6cm
通常做法是在水箱面牵铁丝网,浇上水泥浆,然后贴上瓷砖,这样做法可以让水箱面上的装饰厚度达到最薄
(1)在水箱面牵铁丝网(2)浇上水泥浆 (3)贴瓷砖(4)装面板(具体参见第二部分“面板安装”)8、 挂马桶(具体参见第三部分“挂厕安装”)第二部分面板安装(一)旋开螺钉;移去保护板(二)移去距离杆(三)移去推杆;移去保护板(四)检查软管是否已连接及扭曲;打开进水角阀(五)旋进推杆约 2 厘米(六)装上封板(七)用距离销旋紧封板;距离 A 必须为 33mm(八)取出闸杆(九)通过旋转取出闸杆A(十一)将固定杆插入封板上部孔洞(十二)从下钩住箱体封板(十三)调整水平第三部分坐便器安装(一) 取出橡胶密封圈 (二)略扩孔洞尺寸以便管子容易插入(二) 将冲水管插到底并紧贴
