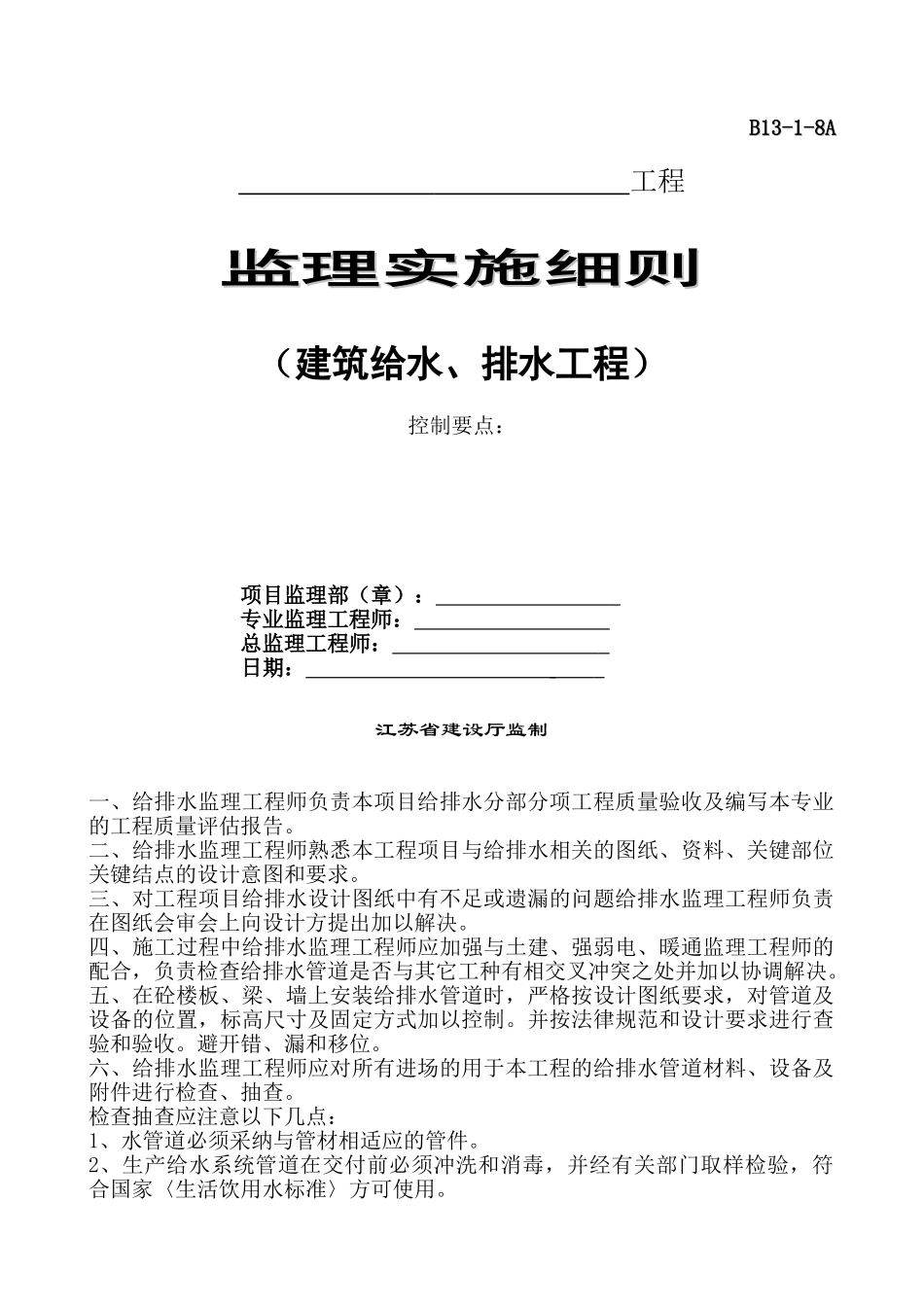

B13-B13-1-8A1-8A 工程监理实施细则监理实施细则(建筑给水、排水工程)控制要点: 项目监理部(章): 专业监理工程师: 总监理工程师: 日期: 江苏省建设厅监制一、给排水监理工程师负责本项目给排水分部分项工程质量验收及编写本专业的工程质量评估报告
二、给排水监理工程师熟悉本工程项目与给排水相关的图纸、资料、关键部位关键结点的设计意图和要求
三、对工程项目给排水设计图纸中有不足或遗漏的问题给排水监理工程师负责在图纸会审会上向设计方提出加以解决
四、施工过程中给排水监理工程师应加强与土建、强弱电、暖通监理工程师的配合,负责检查给排水管道是否与其它工种有相交叉冲突之处并加以协调解决
五、在砼楼板、梁、墙上安装给排水管道时,严格按设计图纸要求,对管道及设备的位置,标高尺寸及固定方式加以控制
并按法律规范和设计要求进行查验和验收
避开错、漏和移位
六、给排水监理工程师应对所有进场的用于本工程的给排水管道材料、设备及附件进行检查、抽查
检查抽查应注意以下几点:1、水管道必须采纳与管材相适应的管件
2、生产给水系统管道在交付前必须冲洗和消毒,并经有关部门取样检验,符合国家〈生活饮用水标准〉方可使用
3、室内消火栓系统安装完成后应取屋顶层(或水箱间内)消火栓做试验,达到设计要求为合格
4、给水设备的安装:水泵就位前的基础混凝土强度、坐标、标高、尺寸和螺栓孔位必须符合设计规定;水泵试运转的轴承温升必须符合设备说明书规定;敞口水箱的满水试验和密闭水箱(罐)的水压试验必须符合设计和法律规范的规定
5、室内排水系统安装:隐蔽或埋地的排立管在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生洁具的上边缘或底层地面高度
6、室内热水管道系统安装:热水供应系统安装完毕,管道保温前应进行水压试验
试压压力应符合设计要求
七、室内采暖系统监控管道安装坡度,当设计未注明时应符合下列规定:1、气、水
