中山市濠江天然气加气站工程基坑开挖专项施工方案编制单位:江西省建筑安装工程公司编制人:审核人:批准人:日 期:2025 年 0 9月一、工程概况中山市濠江天然气加气站工程,由站房、罩棚、围堰、围墙、管道沟、室内外电缆沟、外围墙、附属道路等多个子项工程组成
基坑土方开挖工程量约15 00 立方米,土方开挖量大且工期长
根据地勘报告,个别子项得局部为粉质粘土软弱层,根据设计意图,基础需挖至围堰底标高层上,现场情况与地质勘探报告来瞧,围堰地质条件较差,基底需挖较深,属基坑专项施工项目,针对本工程得基坑挖土施工得难度与危险系数较高得特点,施工难度较大,故编制本挖土施工方案,作为挖土施工操作得指导方针
二、施工准备1、挖土机械配备
序号名称型号规格单位数量备注1PC200 挖掘机1 m3台2大面积开挖2PC 12 0 挖掘机0、6m3台2辅助挖土、清理、装车4自卸汽车30T辆3土方运输5自卸汽车1 0T 辆5土方运输62、熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械得准备情况,挖土施工前对具体施工班组与挖土机械操作人员进行详细得技术安全交底并做好技术安全交底记录

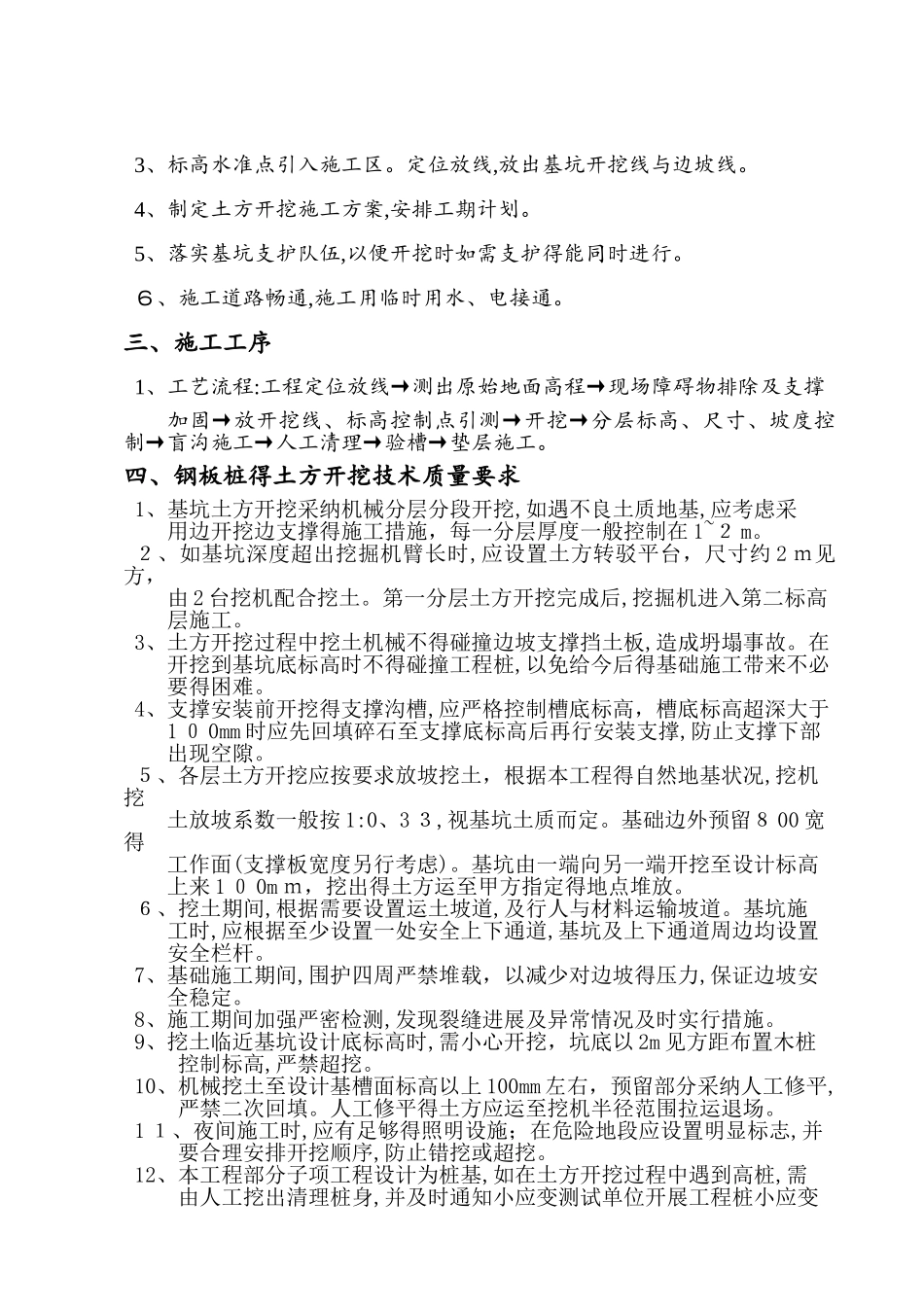

3、标高水准点引入施工区
定位放线,放出基坑开挖线与边坡线
4、制定土方开挖施工方案,安排工期计划
5、落实基坑支护队伍,以便开挖时如需支护得能同时进行
6、施工道路畅通,施工用临时用水、电接通
三、施工工序1、工艺流程:工程定位放线→测出原始地面高程→现场障碍物排除及支撑加固→放开挖线、标高控制点引测→开挖→分层标高、尺寸、坡度控制→盲沟施工→人工清理→验槽→垫层施工
四、钢板桩得土方开挖技术质量要求1、基坑土方开挖采纳机械分层分段开挖,如遇不良土质地基,应考虑采用边开挖边支撑得施工措施,每一分层厚度一般控制在 1~2 m

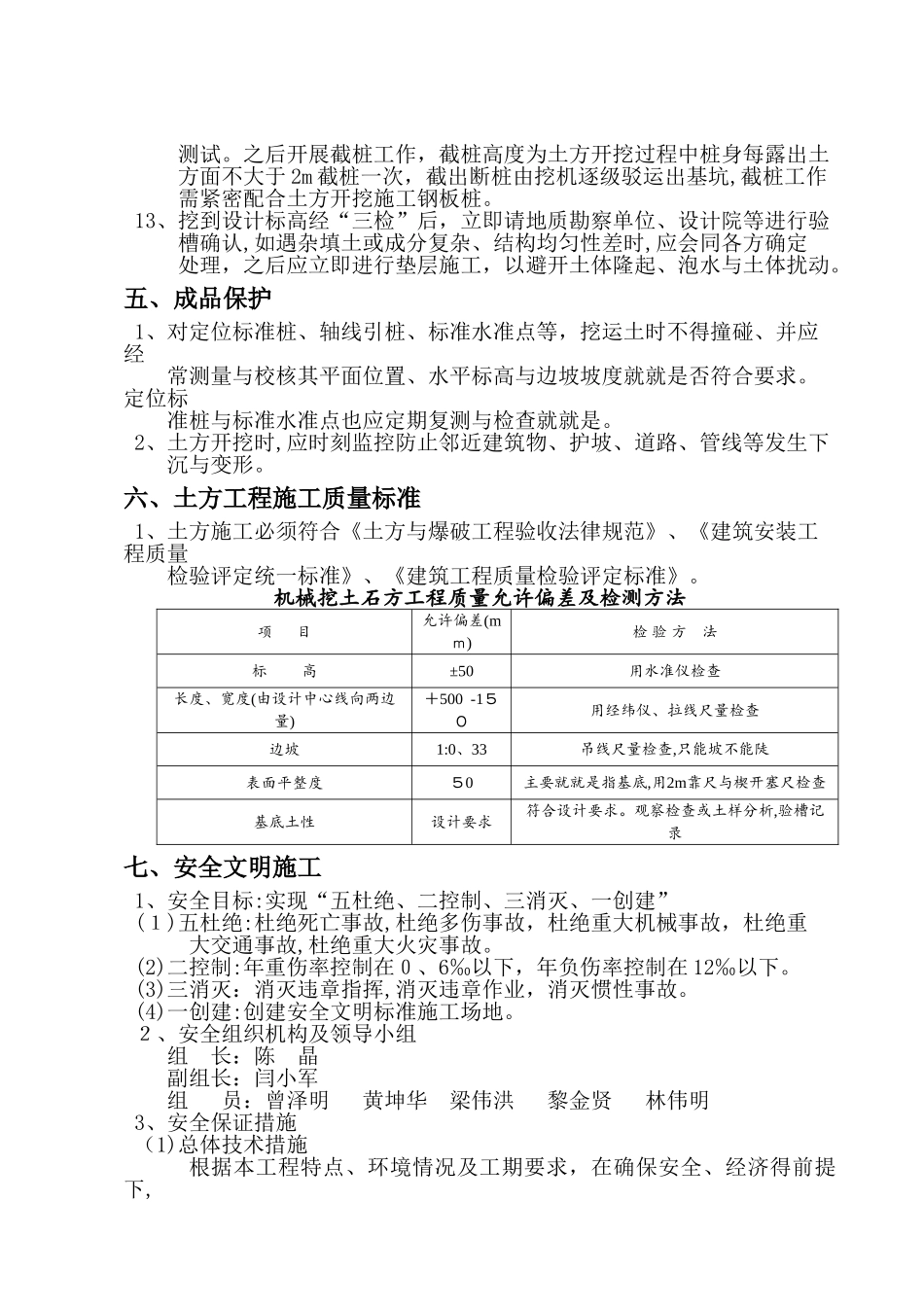

2、如基坑深度超出挖掘机臂长时,应设置土方转驳平台,尺寸约 2
