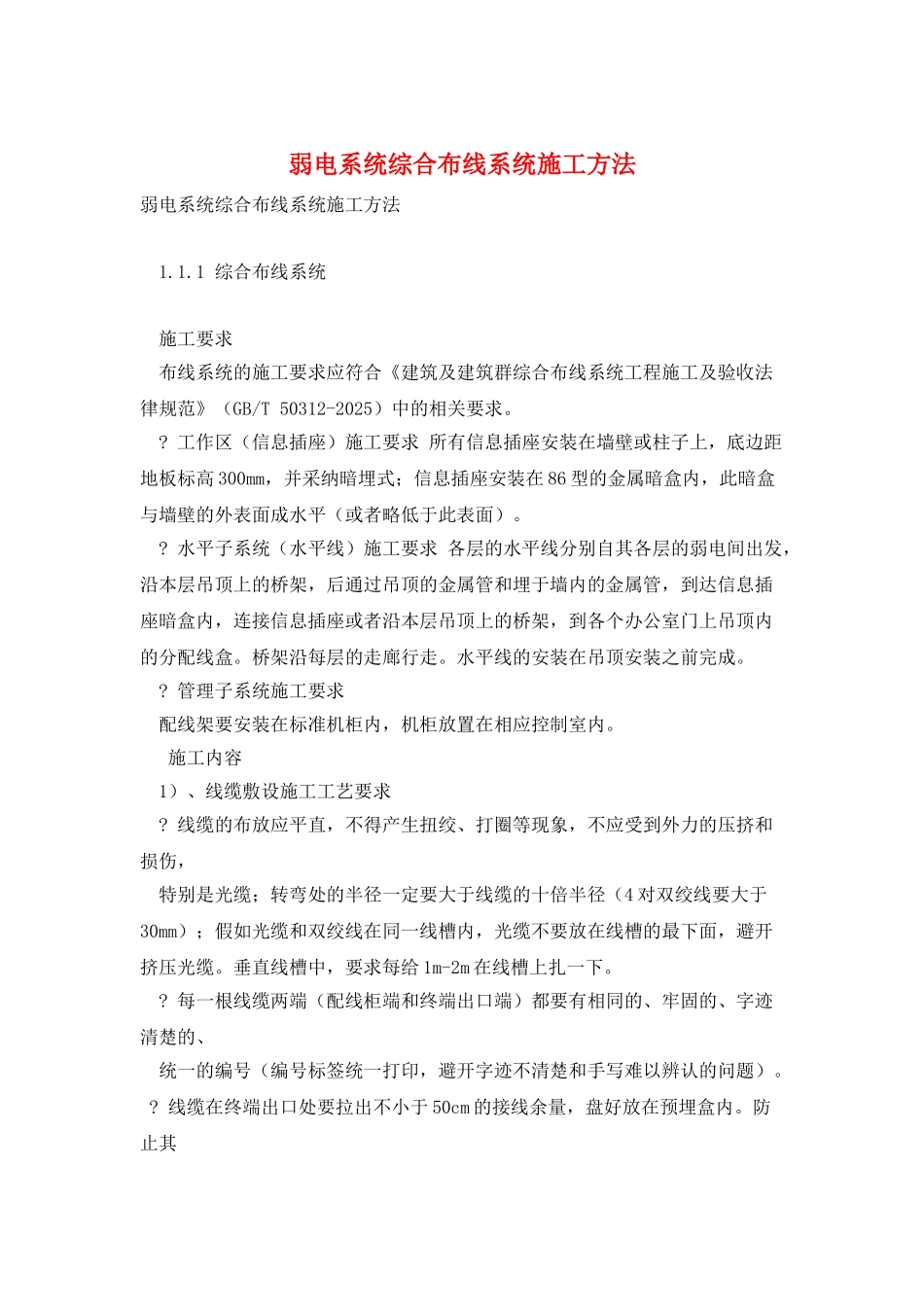

弱电系统综合布线系统施工方法弱电系统综合布线系统施工方法 1
1 综合布线系统 施工要求 布线系统的施工要求应符合《建筑及建筑群综合布线系统工程施工及验收法律规范》(GB/T 50312-2025)中的相关要求
工作区(信息插座)施工要求 所有信息插座安装在墙壁或柱子上,底边距地板标高 300mm,并采纳暗埋式;信息插座安装在 86 型的金属暗盒内,此暗盒与墙壁的外表面成水平(或者略低于此表面)
水平子系统(水平线)施工要求 各层的水平线分别自其各层的弱电间出发,沿本层吊顶上的桥架,后通过吊顶的金属管和埋于墙内的金属管,到达信息插座暗盒内,连接信息插座或者沿本层吊顶上的桥架,到各个办公室门上吊顶内的分配线盒
桥架沿每层的走廊行走
水平线的安装在吊顶安装之前完成
管理子系统施工要求 配线架要安装在标准机柜内,机柜放置在相应控制室内
施工内容 1)、线缆敷设施工工艺要求
线缆的布放应平直,不得产生扭绞、打圈等现象,不应受到外力的压挤和损伤, 特别是光缆;转弯处的半径一定要大于线缆的十倍半径(4 对双绞线要大于30mm);假如光缆和双绞线在同一线槽内,光缆不要放在线槽的最下面,避开挤压光缆
垂直线槽中,要求每给 1m-2m 在线槽上扎一下
每一根线缆两端(配线柜端和终端出口端)都要有相同的、牢固的、字迹清楚的、 统一的编号(编号标签统一打印,避开字迹不清楚和手写难以辨认的问题)
线缆在终端出口处要拉出不小于 50cm 的接线余量,盘好放在预埋盒内
防止其 它工序施工时损坏线缆
配线柜处,线缆接线余量将根据每层楼面情况留足
(一般情况,线缆进配线柜 后留 5 米)
布线时遇到阻力较大时拉不动,注意不要用力过猛,防止线缆芯线拉断
应先找 出故障原因,并予以排除
布线缆时从配线柜至终端出口,线缆中间任何地方均不得剪断和接续
