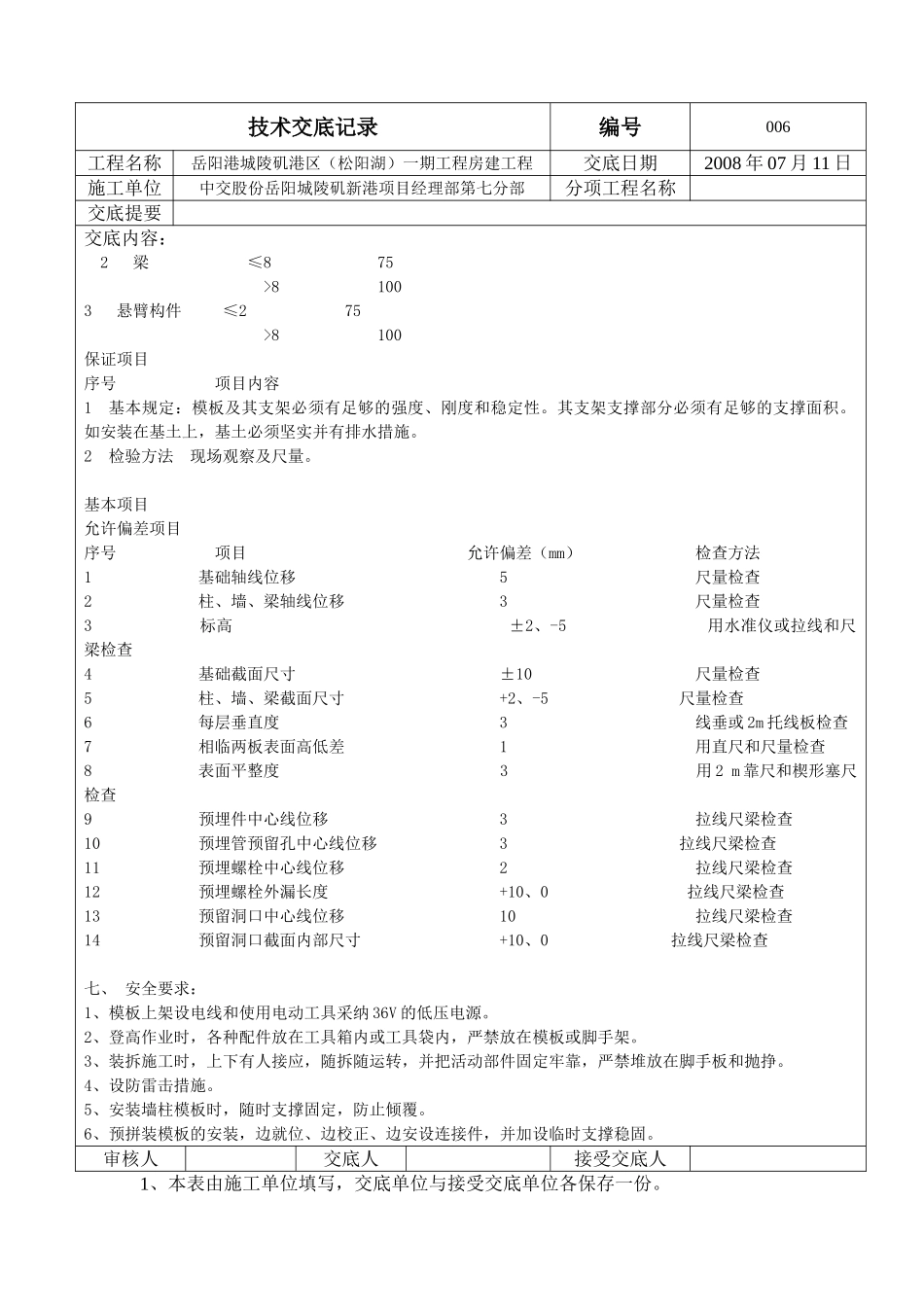

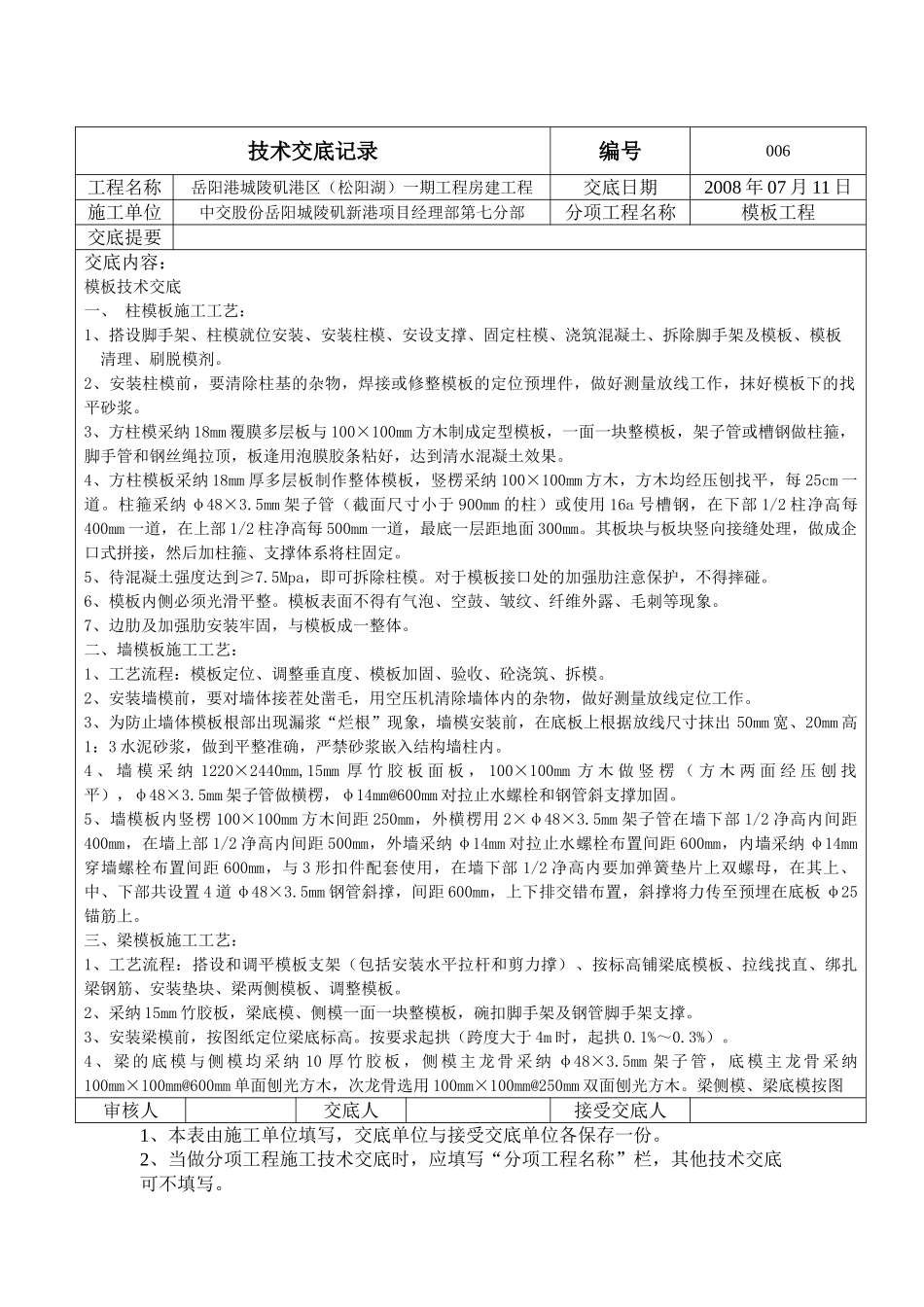

技术交底记录编号006工程名称岳阳港城陵矶港区(松阳湖)一期工程房建工程交底日期2008 年 07 月 11 日施工单位中交股份岳阳城陵矶新港项目经理部第七分部分项工程名称模板工程交底提要交底内容:模板技术交底一、 柱模板施工工艺:1、搭设脚手架、柱模就位安装、安装柱模、安设支撑、固定柱模、浇筑混凝土、拆除脚手架及模板、模板 清理、刷脱模剂
2、安装柱模前,要清除柱基的杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆
3、方柱模采纳 18mm 覆膜多层板与 100×100mm 方木制成定型模板,一面一块整模板,架子管或槽钢做柱箍,脚手管和钢丝绳拉顶,板逢用泡膜胶条粘好,达到清水混凝土效果
4、方柱模板采纳 18mm 厚多层板制作整体模板,竖楞采纳 100×100mm 方木,方木均经压刨找平,每 25cm 一道
柱箍采纳 φ48×3
5mm 架子管(截面尺寸小于 900mm 的柱)或使用 16a 号槽钢,在下部 1/2 柱净高每400mm 一道,在上部 1/2 柱净高每 500mm 一道,最底一层距地面 300mm
其板块与板块竖向接缝处理,做成企口式拼接,然后加柱箍、支撑体系将柱固定
5、待混凝土强度达到≥7
5Mpa,即可拆除柱模
对于模板接口处的加强肋注意保护,不得摔碰
6、模板内侧必须光滑平整
模板表面不得有气泡、空鼓、皱纹、纤维外露、毛刺等现象
7、边肋及加强肋安装牢固,与模板成一整体

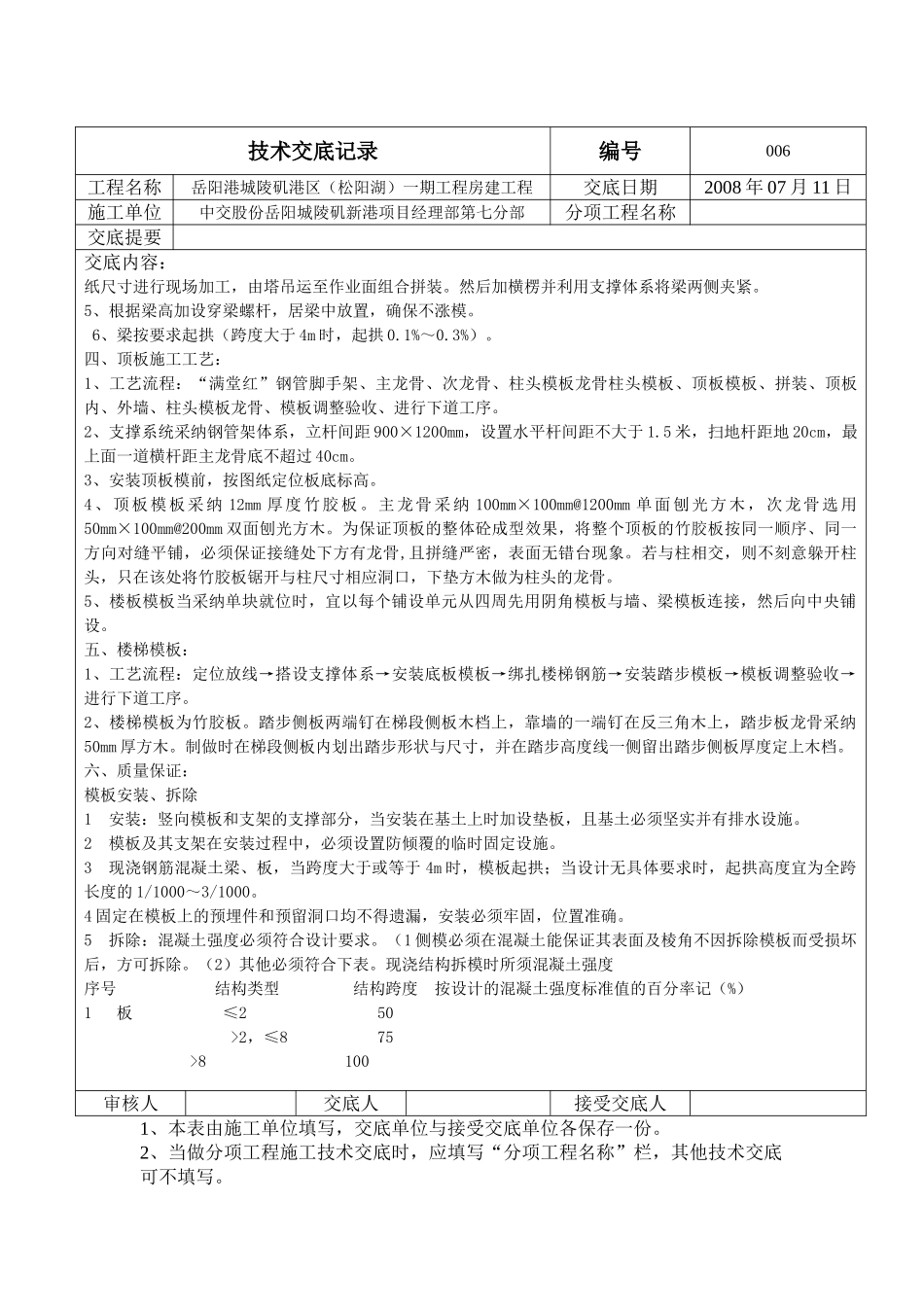

二、墙模板施工工艺:1、工艺流程:模板定位、调整垂直度、模板加固、验收、砼浇筑、拆模
2、安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线定位工作
3、为防止墙体模板根部出现漏浆“烂根”现象,墙模安装前,在底板上根据放线尺寸抹出 50mm 宽、20mm 高1:3 水泥砂浆,做到平整准确,严禁砂浆嵌入结构墙柱内
4 、 墙 模 采 纳 12
