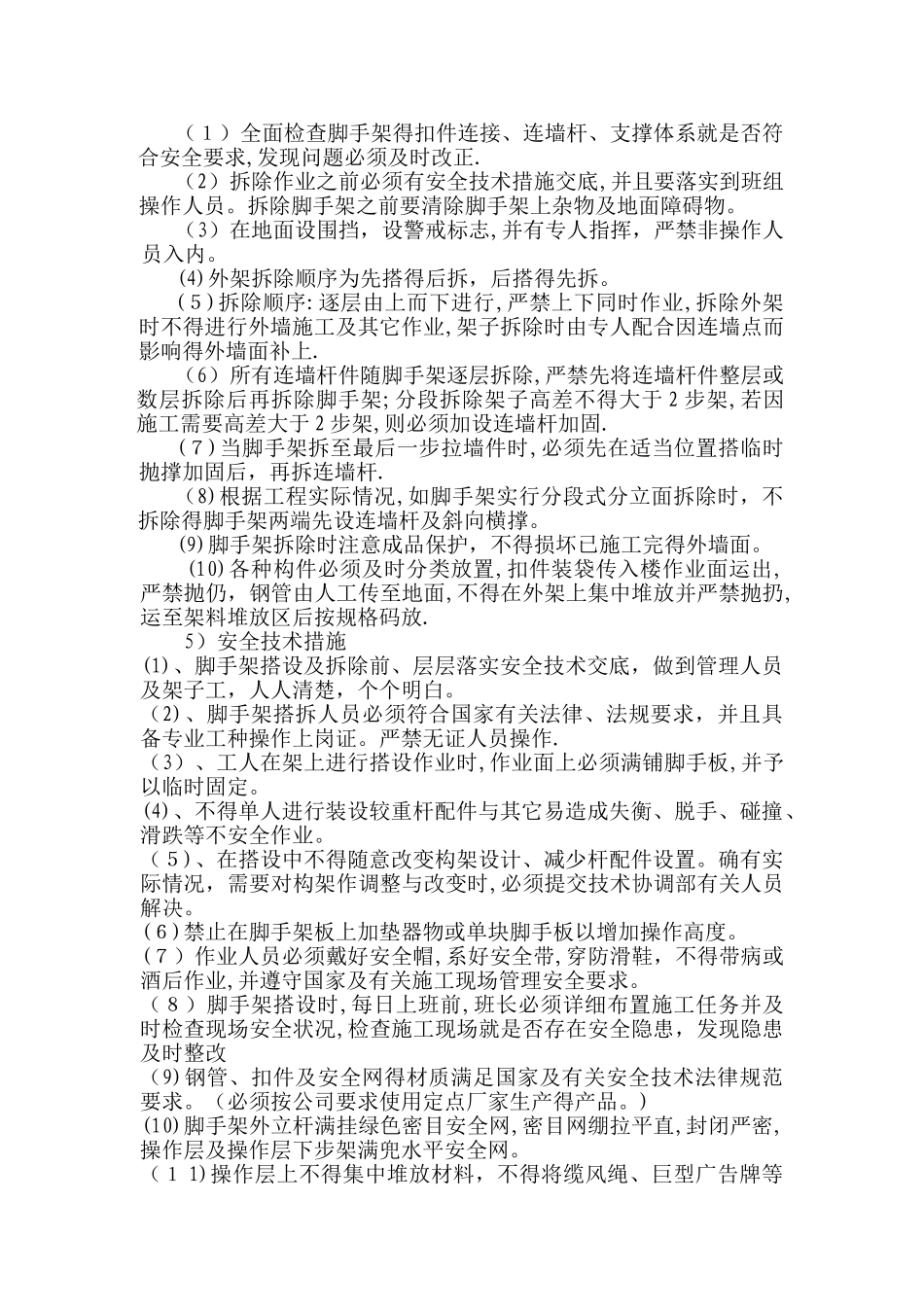

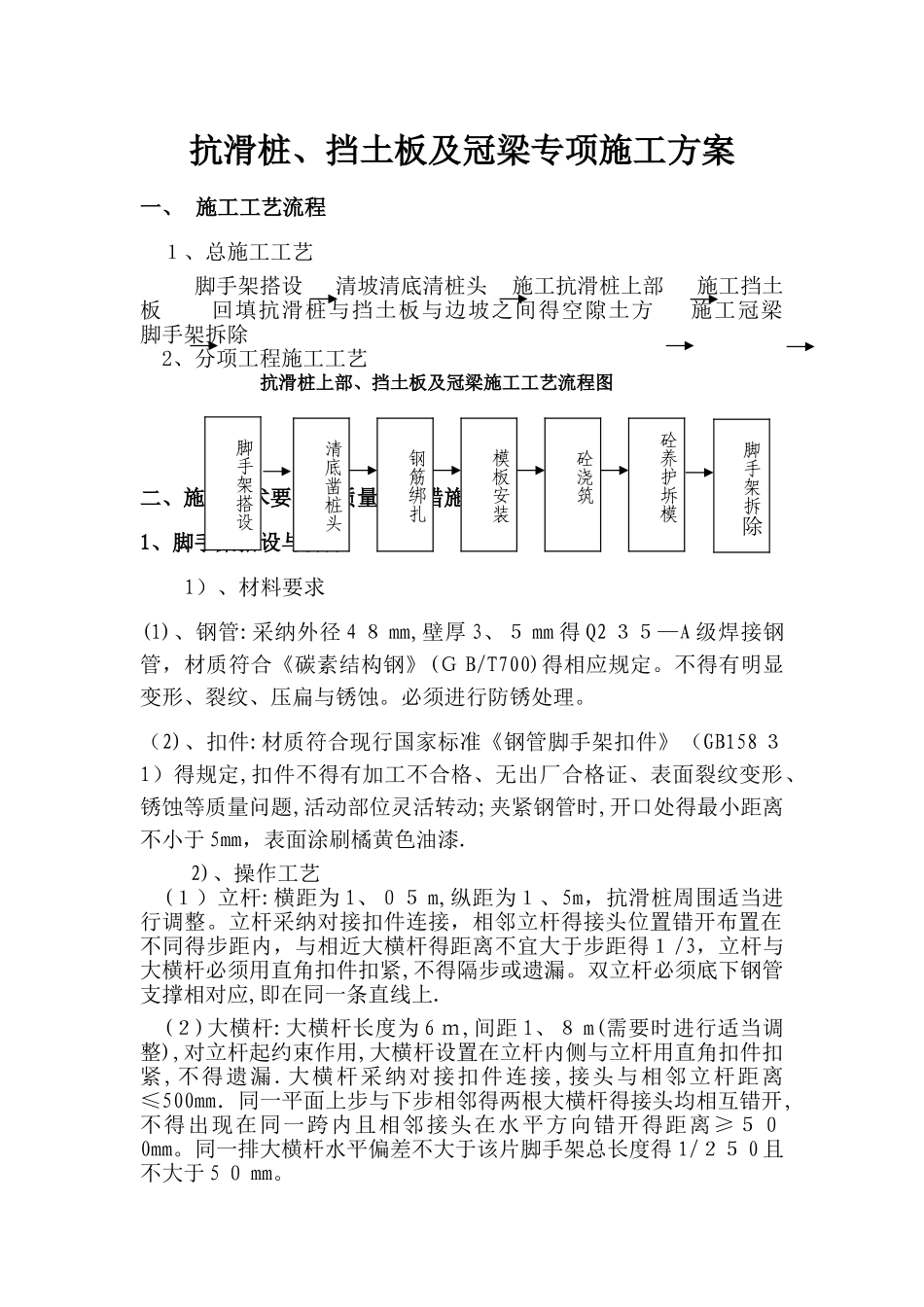

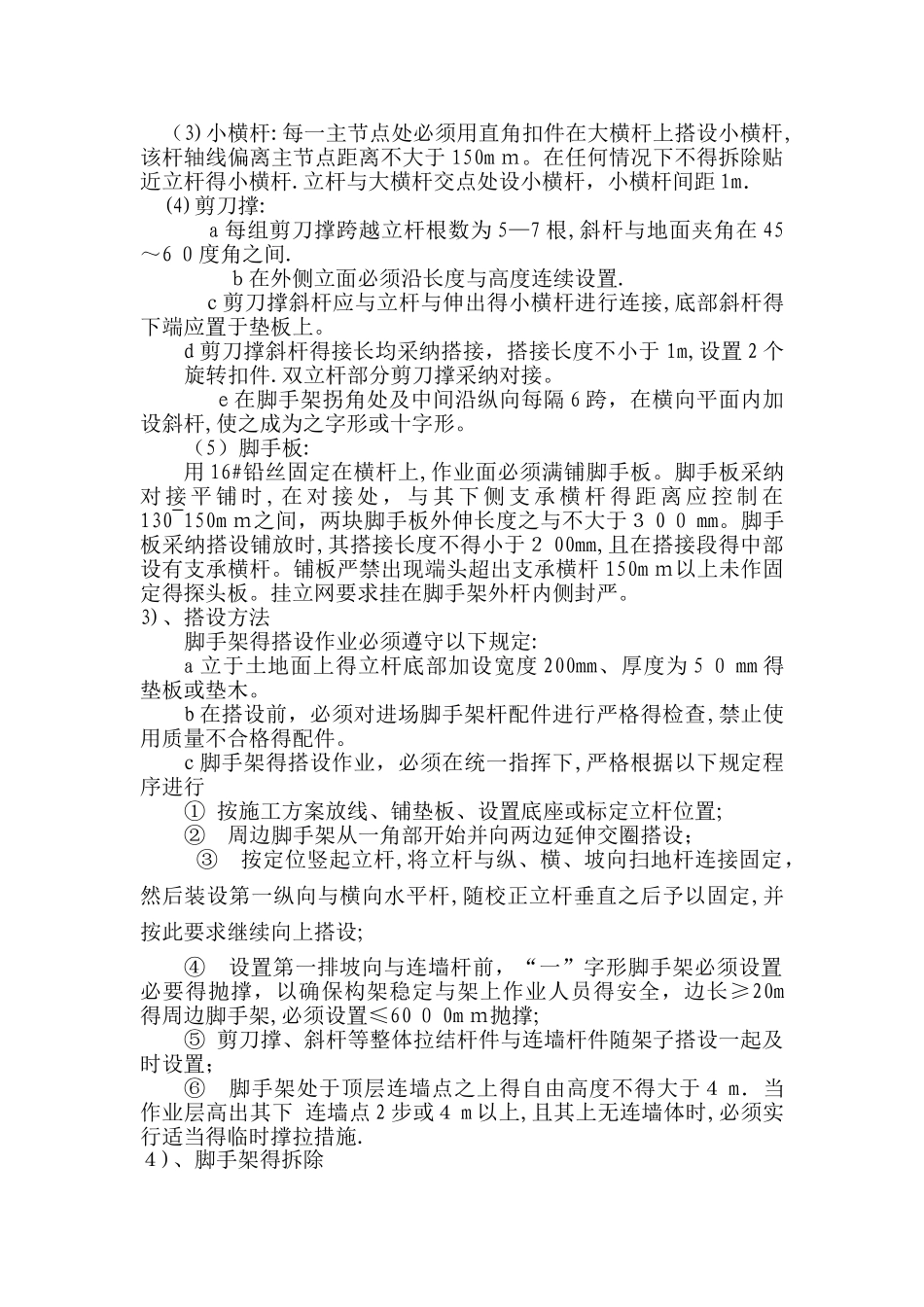

抗滑桩、挡土板及冠梁专项施工方案一、 施工工艺流程 1、总施工工艺脚手架搭设 清坡清底清桩头 施工抗滑桩上部 施工挡土板 回填抗滑桩与挡土板与边坡之间得空隙土方 施工冠梁 脚手架拆除 2、分项工程施工工艺抗滑桩上部、挡土板及冠梁施工工艺流程图二、施工技术要求及质量保证措施1、脚手架搭设与拆除1)、材料要求(1)、钢管:采纳外径 4 8 mm,壁厚 3、5 mm 得 Q2 35—A 级焊接钢管,材质符合《碳素结构钢》(G B/T700)得相应规定。不得有明显变形、裂纹、压扁与锈蚀。必须进行防锈处理。(2)、扣件:材质符合现行国家标准《钢管脚手架扣件》(GB158 31)得规定,扣件不得有加工不合格、无出厂合格证、表面裂纹变形、锈蚀等质量问题,活动部位灵活转动;夹紧钢管时,开口处得最小距离不小于 5mm,表面涂刷橘黄色油漆.2)、操作工艺(1)立杆:横距为 1、05 m,纵距为1、5m,抗滑桩周围适当进行调整。立杆采纳对接扣件连接,相邻立杆得接头位置错开布置在不同得步距内,与相近大横杆得距离不宜大于步距得1/3,立杆与大横杆必须用直角扣件扣紧,不得隔步或遗漏。双立杆必须底下钢管支撑相对应,即在同一条直线上.(2)大横杆:大横杆长度为 6 m,间距 1、8 m(需要时进行适当调整),对立杆起约束作用,大横杆设置在立杆内侧与立杆用直角扣件扣紧,不得遗漏.大横杆采纳对接扣件连接 ,接头与相邻立杆距离≤500mm.同一平面上步与下步相邻得两根大横杆得接头均相互错开,不得出现在同一跨内且相邻接头在水平方向错开得距离≥500mm。同一排大横杆水平偏差不大于该片脚手架总长度得 1/25 0 且不大于 5 0 mm。清底凿桩头钢筋绑扎模板安装砼浇筑砼养护坼模脚手架搭设脚手架拆除 (3)小横杆:每一主节点处必须用直角扣件在大横杆上搭设小横杆,该杆轴线偏离主节点距离不大于 150m m。在任何情况下不得拆除贴近立杆得小横杆.立杆与大横杆交点处设小横杆,小横杆间距 1m.(4)剪刀撑: a 每组剪刀撑跨越立杆根数为 5—7 根,斜杆与地面夹角在 45~6 0度角之间. b在外侧立面必须沿长度与高度连续设置. c 剪刀撑斜杆应与立杆与伸出得小横杆进行连接,底部斜杆得下端应置于垫板上。d 剪刀撑斜杆得接长均采纳搭接,搭接长度不小于 1m,设置 2 个旋转扣件.双立杆部分剪刀撑采纳对接。 e 在脚手架拐角处及中间沿纵向每隔 6 跨,在横向平面内加设斜杆,使之成为之字形或十字形。(5)脚手板:用 16#铅丝固定在横杆上...
