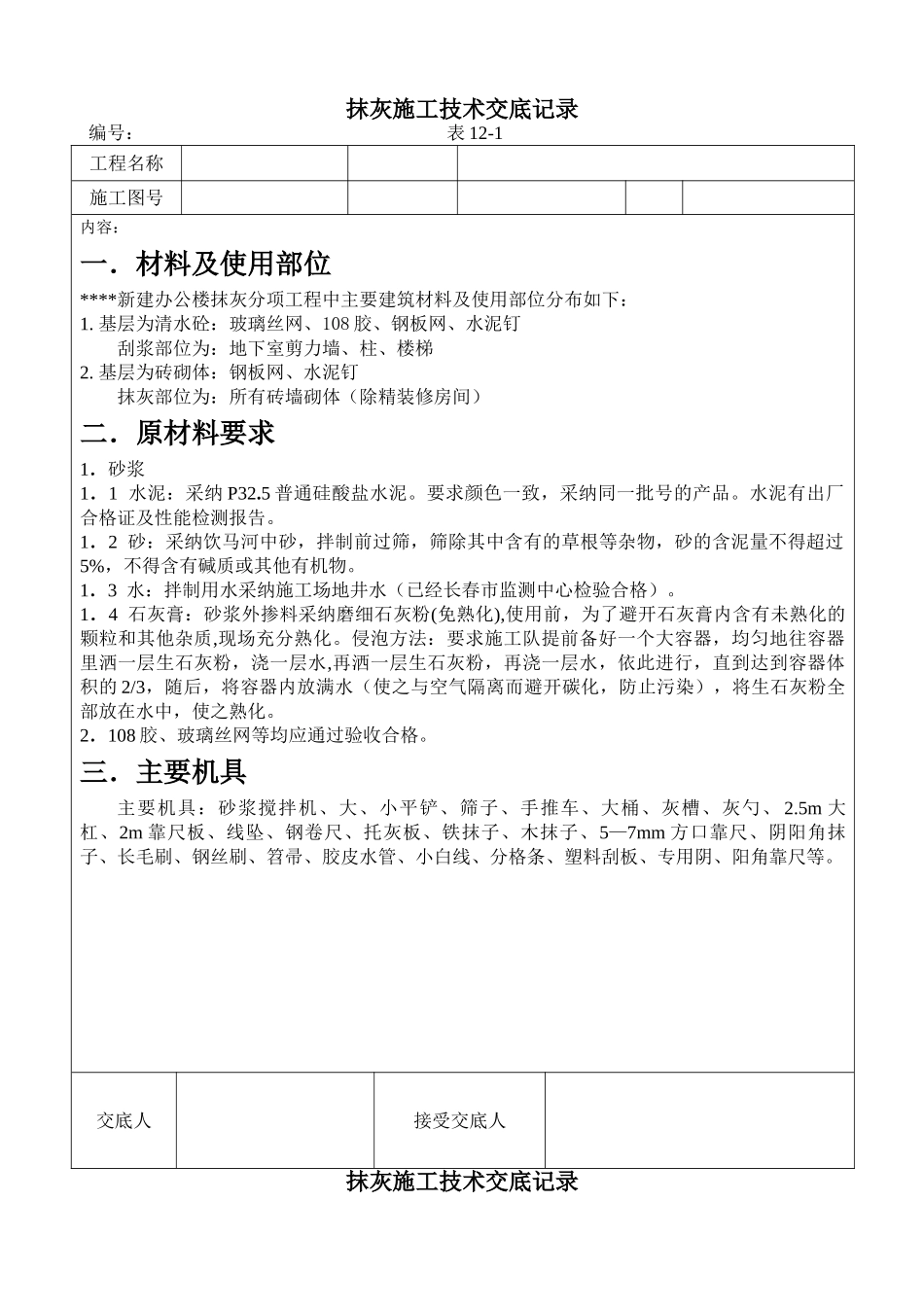

抹灰施工技术交底记录编号: 表 12-1工程名称施工图号内容:一.材料及使用部位****新建办公楼抹灰分项工程中主要建筑材料及使用部位分布如下:1. 基层为清水砼:玻璃丝网、108 胶、钢板网、水泥钉刮浆部位为:地下室剪力墙、柱、楼梯2. 基层为砖砌体:钢板网、水泥钉抹灰部位为:所有砖墙砌体(除精装修房间)二.原材料要求1.砂浆1.1 水泥:采纳 P32.5 普通硅酸盐水泥。要求颜色一致,采纳同一批号的产品。水泥有出厂合格证及性能检测报告。1.2 砂:采纳饮马河中砂,拌制前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%,不得含有碱质或其他有机物。1.3 水:拌制用水采纳施工场地井水(已经长春市监测中心检验合格)。1.4 石灰膏:砂浆外掺料采纳磨细石灰粉(免熟化),使用前,为了避开石灰膏内含有未熟化的颗粒和其他杂质,现场充分熟化。侵泡方法:要求施工队提前备好一个大容器,均匀地往容器里洒一层生石灰粉,浇一层水,再洒一层生石灰粉,再浇一层水,依此进行,直到达到容器体积的 2/3,随后,将容器内放满水(使之与空气隔离而避开碳化,防止污染),将生石灰粉全部放在水中,使之熟化。2.108 胶、玻璃丝网等均应通过验收合格。三.主要机具主要机具:砂浆搅拌机、大、小平铲、筛子、手推车、大桶、灰槽、灰勺、 2.5m 大杠、2m 靠尺板、线坠、钢卷尺、托灰板、铁抹子、木抹子、5—7mm 方口靠尺、阴阳角抹子、长毛刷、钢丝刷、笤帚、胶皮水管、小白线、分格条、塑料刮板、专用阴、阳角靠尺等。交底人接受交底人抹灰施工技术交底记录编号: 表 12-1工程名称施工图号内容:四.抹灰施工(一)基层为砖墙的墙体抹灰施工1 作业条件1.1 前置相关工程完成并经验收达到合格标准。1.2 砖墙表面的灰尘、污垢和油渍等应清理洁净并洒水湿润。1.3 复核管线、配电箱、插座、开关盒等外露设备出墙尺寸、标高、平直度,如不合格则整改至符合要求,因为它们的完成情况直接关系到抹灰成品观感质量。1.4 先将门、窗框包好或粘贴保护薄膜,防止污染。1.5 施工前搭好抹灰用脚手架,距离墙 200—250mm,以便于施工操作。1.6 抹灰前应检查基体表面平整度以决定抹灰厚度,单层抹灰厚度不宜大于 8mm,抹灰前应在大角的两面、窗台两侧弹出抹灰的控制线,以作为打底依据。1.7 对配电箱、消防箱、线盒及线槽进行检查,抹灰前将上述部位四周灰缝塞实,具体为:首先清理洁净粉尘,然后浇水润湿,最后用砂浆填塞密实。1.8...
