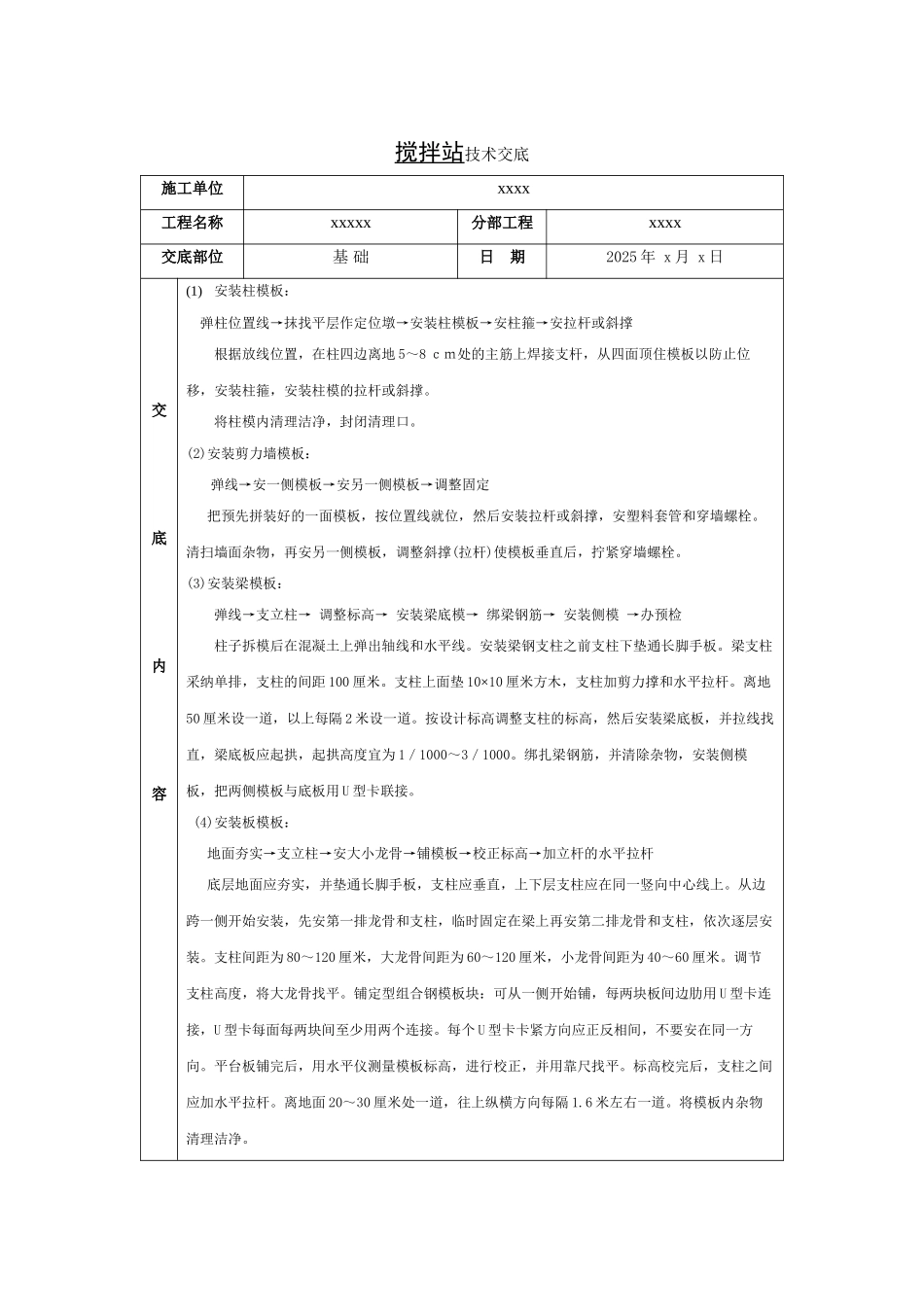

搅拌站技术交底施工单位xxxx工程名称xxxxx分部工程xxxx交底部位基 础日 期2025 年 x 月 x 日交底内容(1)安装柱模板:弹柱位置线→抹找平层作定位墩→安装柱模板→安柱箍→安拉杆或斜撑根据放线位置,在柱四边离地 5~8 cm处的主筋上焊接支杆,从四面顶住模板以防止位移,安装柱箍,安装柱模的拉杆或斜撑
将柱模内清理洁净,封闭清理口
(2)安装剪力墙模板:弹线→安一侧模板→安另一侧模板→调整固定把预先拼装好的一面模板,按位置线就位,然后安装拉杆或斜撑,安塑料套管和穿墙螺栓
清扫墙面杂物,再安另一侧模板,调整斜撑(拉杆)使模板垂直后,拧紧穿墙螺栓
(3)安装梁模板:弹线→支立柱→ 调整标高→ 安装梁底模→ 绑梁钢筋→ 安装侧模 →办预检柱子拆模后在混凝土上弹出轴线和水平线
安装梁钢支柱之前支柱下垫通长脚手板
梁支柱采纳单排,支柱的间距 100 厘米
支柱上面垫 10×10 厘米方木,支柱加剪力撑和水平拉杆
离地50 厘米设一道,以上每隔 2 米设一道
按设计标高调整支柱的标高,然后安装梁底板,并拉线找直,梁底板应起拱,起拱高度宜为 1/1000~3/1000
绑扎梁钢筋,并清除杂物,安装侧模板,把两侧模板与底板用 U 型卡联接
(4)安装板模板:地面夯实→支立柱→安大小龙骨→铺模板→校正标高→加立杆的水平拉杆底层地面应夯实,并垫通长脚手板,支柱应垂直,上下层支柱应在同一竖向中心线上
从边跨一侧开始安装,先安第一排龙骨和支柱,临时固定在梁上再安第二排龙骨和支柱,依次逐层安装
支柱间距为 80~120 厘米,大龙骨间距为 60~120 厘米,小龙骨间距为 40~60 厘米
调节支柱高度,将大龙骨找平
铺定型组合钢模板块:可从一侧开始铺,每两块板间边肋用 U 型卡连接,U 型卡每面每两块间至少用两个连接
每个 U 型卡卡紧方向应正反相间,不要安在同一方向
