电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

新型高阻隔尼龙薄膜项目厂房工程建设监理工作月报

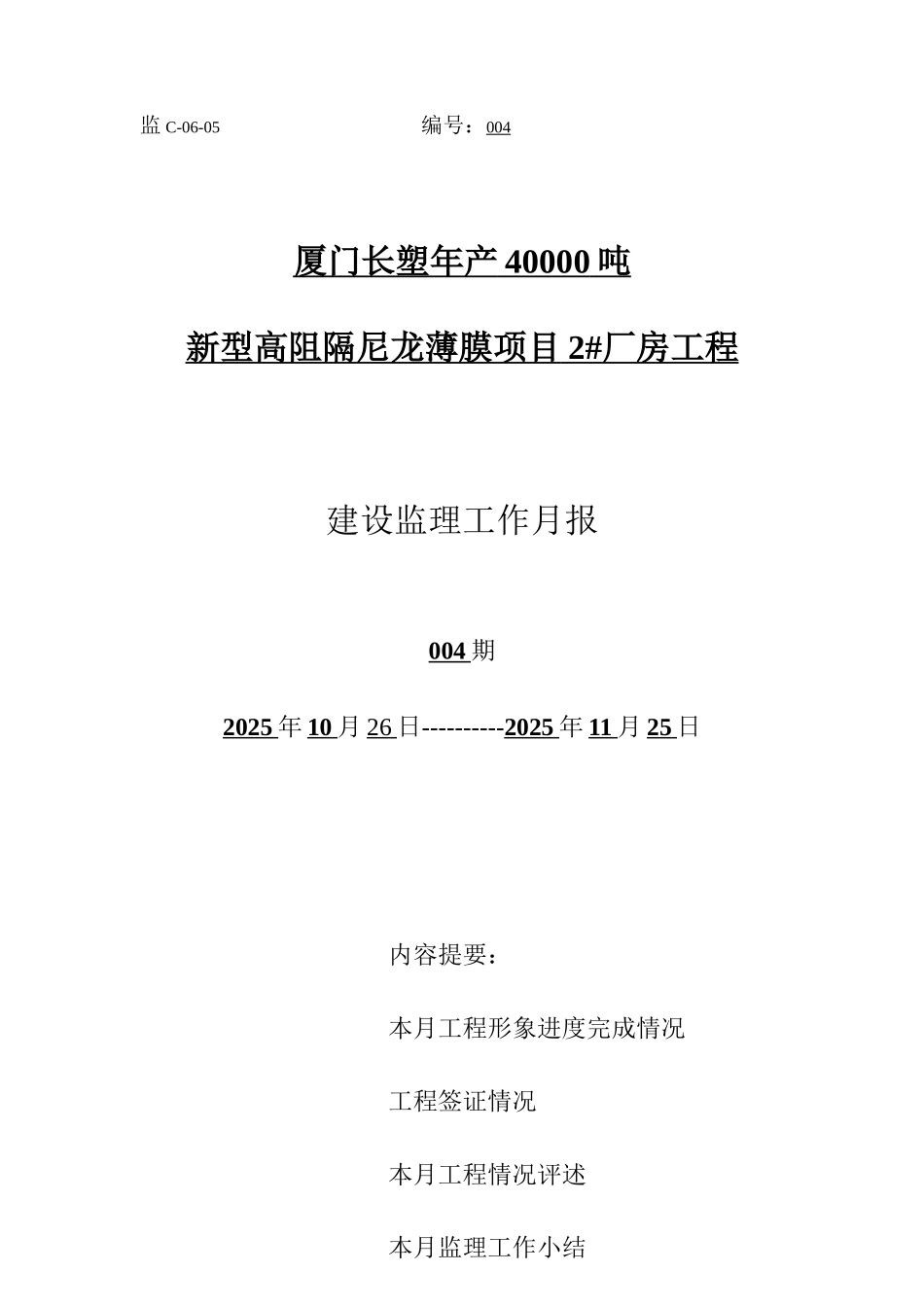

新型高阻隔尼龙薄膜项目厂房工程建设监理工作月报_第1页
1/5

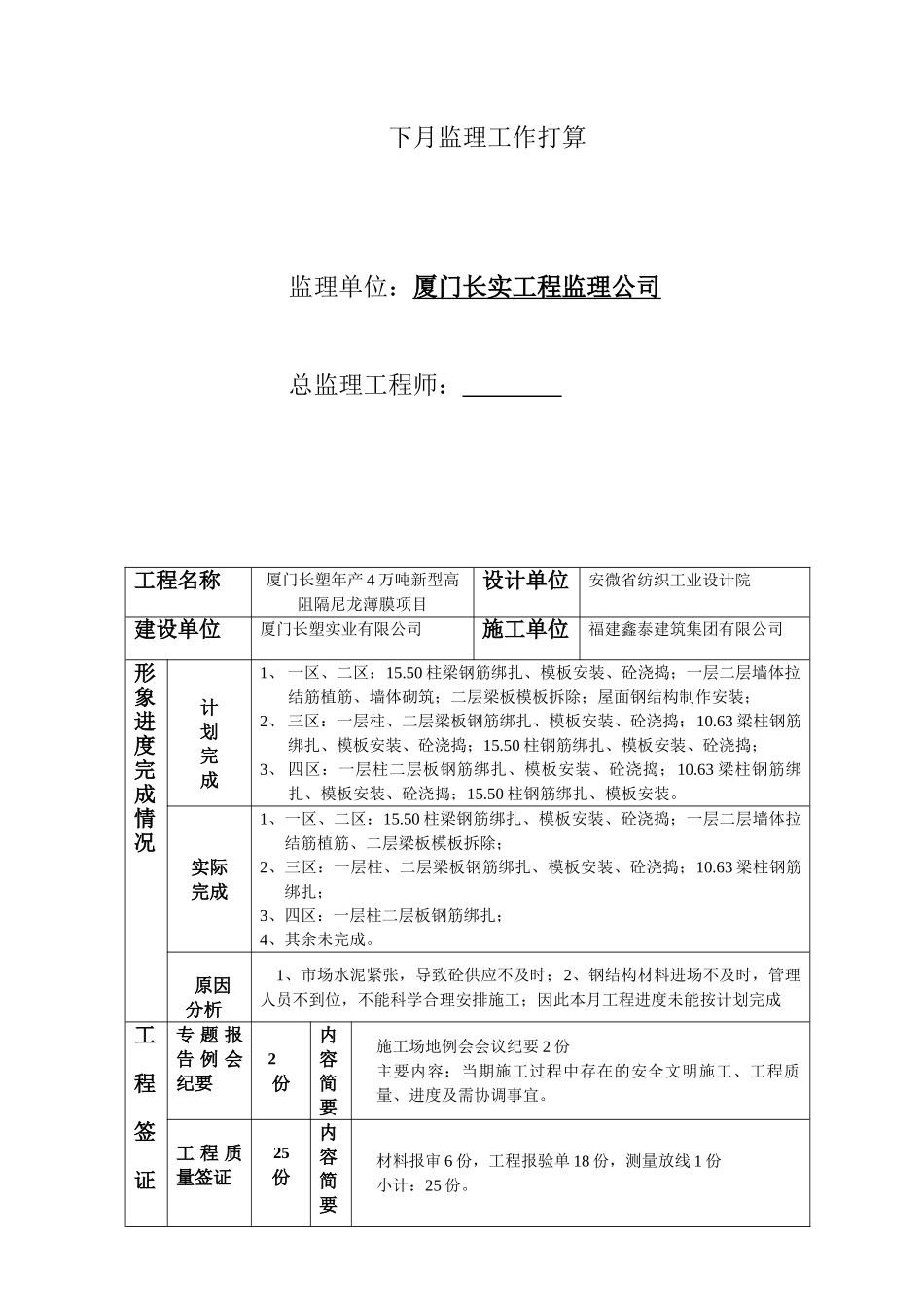

新型高阻隔尼龙薄膜项目厂房工程建设监理工作月报_第2页
2/5
新型高阻隔尼龙薄膜项目厂房工程建设监理工作月报_第3页

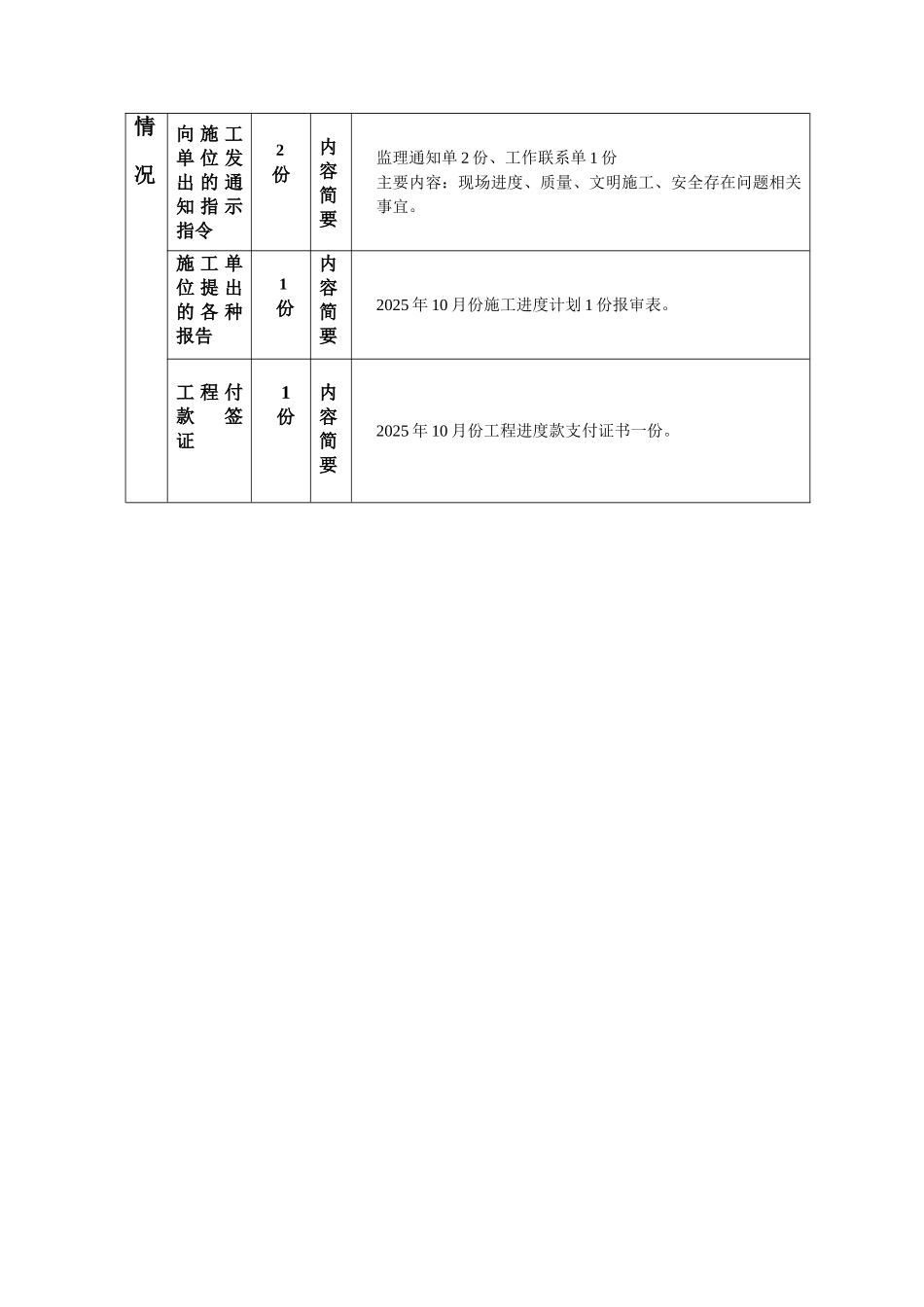

3/5
监 C-06-05 编号:004厦门长塑年产 40000 吨 新型高阻隔尼龙薄膜项目 2# 厂房工程 建设监理工作月报004 期2025 年 10 月 26 日----------2025 年 11 月 25 日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算监理单位:厦门长实工程监理公司总监理工程师: 工程名称厦门长塑年产 4 万吨新型高阻隔尼龙薄膜项目设计单位安微省纺织工业设计院建设单位厦门长塑实业有限公司施工单位福建鑫泰建筑集团有限公司形象进度完成情况计划完成1、 一区、二区:15.50 柱梁钢筋绑扎、模板安装、砼浇捣;一层二层墙体拉结筋植筋、墙体砌筑;二层梁板模板拆除;屋面钢结构制作安装;2、 三区:一层柱、二层梁板钢筋绑扎、模板安装、砼浇捣;10.63 梁柱钢筋绑扎、模板安装、砼浇捣;15.50 柱钢筋绑扎、模板安装、砼浇捣;3、 四区:一层柱二层板钢筋绑扎、模板安装、砼浇捣;10.63 梁柱钢筋绑扎、模板安装、砼浇捣;15.50 柱钢筋绑扎、模板安装。实际完成1、一区、二区:15.50 柱梁钢筋绑扎、模板安装、砼浇捣;一层二层墙体拉结筋植筋、二层梁板模板拆除;2、三区:一层柱、二层梁板钢筋绑扎、模板安装、砼浇捣;10.63 梁柱钢筋绑扎;3、四区:一层柱二层板钢筋绑扎;4、其余未完成。原因 分析1、市场水泥紧张,导致砼供应不及时;2、钢结构材料进场不及时,管理人员不到位,不能科学合理安排施工;因此本月工程进度未能按计划完成工程签证专 题 报告 例 会纪要 2份内容简要施工场地例会会议纪要 2 份主要内容:当期施工过程中存在的安全文明施工、工程质量、进度及需协调事宜。工 程 质量签证25份内容简要材料报审 6 份,工程报验单 18 份,测量放线 1 份小计:25 份。情况向 施 工单 位 发出 的 通知 指 示指令 2份内容简要监理通知单 2 份、工作联系单 1 份主要内容:现场进度、质量、文明施工、安全存在问题相关事宜。施 工 单位 提 出的 各 种报告1份内容简要2025 年 10 月份施工进度计划 1 份报审表。工 程 付款 签 证1份内容简要2025 年 10 月份工程进度款支付证书一份。本月工程情况评述:本月工程概况:本月实际完成与计划完成的工程量相比滞后较多,主要是市场水泥紧张商品砼供应不及时,钢结构材料进场不及时,造成计划未能完成。1. 材料情况:本月主要材料,钢结构材料、商品砼不能满足施工进度需要,粉煤灰烧结...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

新型高阻隔尼龙薄膜项目厂房工程建设监理工作月报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
