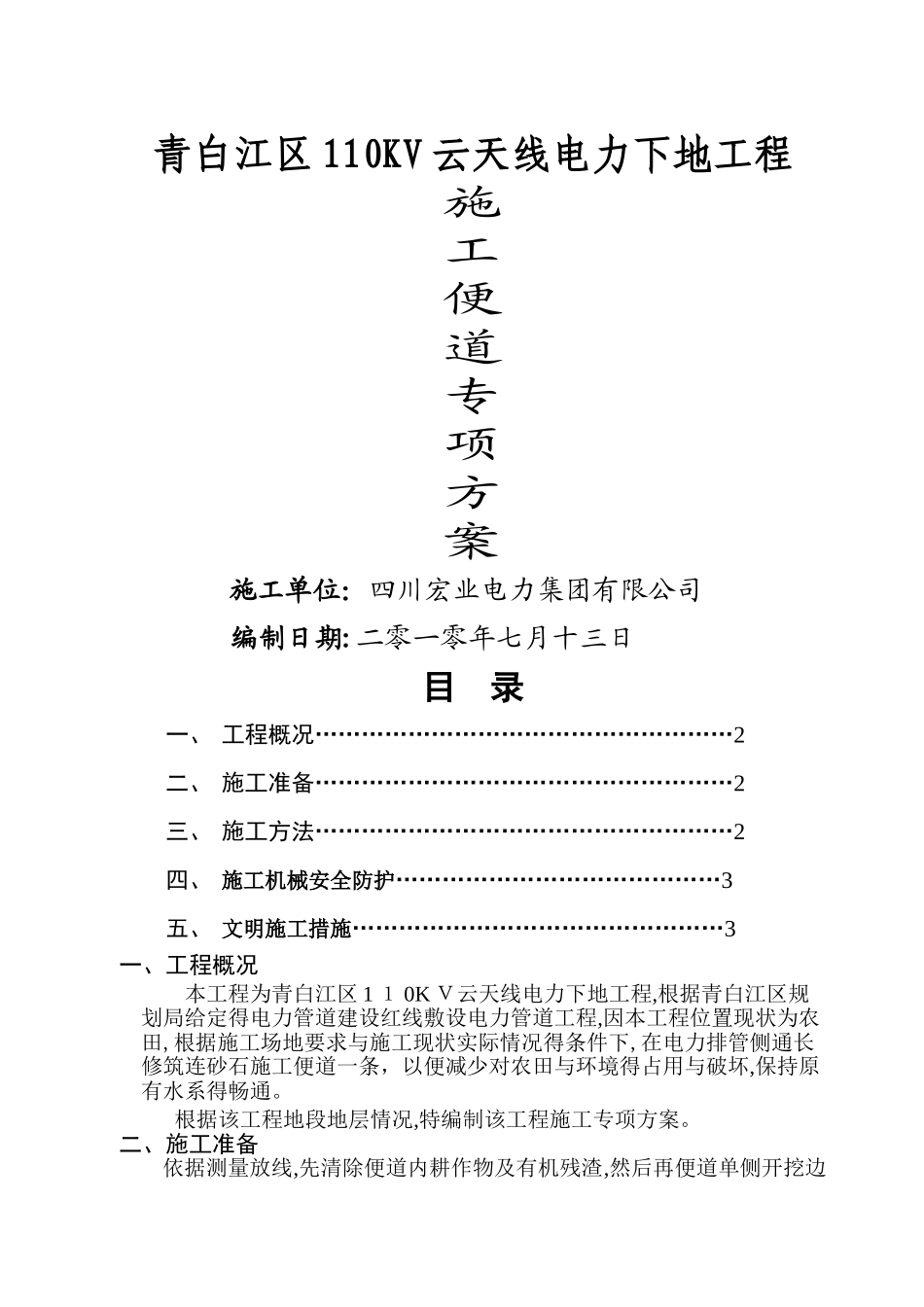

青白江区 110KV 云天线电力下地工程施 工便道专项方案施工单位:四川宏业电力集团有限公司编制日期:二零一零年七月十三日目 录一、 工程概况………………………………………………2二、 施工准备………………………………………………2三、 施工方法………………………………………………2四、 施工机械安全防护……………………………………3五、 文明施工措施…………………………………………3一、工程概况本工程为青白江区 1 1 0K V云天线电力下地工程,根据青白江区规划局给定得电力管道建设红线敷设电力管道工程,因本工程位置现状为农田,根据施工场地要求与施工现状实际情况得条件下,在电力排管侧通长修筑连砂石施工便道一条,以便减少对农田与环境得占用与破坏,保持原有水系得畅通。根据该工程地段地层情况,特编制该工程施工专项方案。二、施工准备依据测量放线,先清除便道内耕作物及有机残渣,然后再便道单侧开挖边沟,并进行填前碾压,结合农田水系,在必要得地方设置排水设施。在便道与小沟渠交叉时采纳D 300 得钢筋混凝土管下穿便道,在便道与较大沟渠交叉时采纳 D600 得钢筋混凝土管下穿便道以保证沟渠流水畅通。三、施工方法1、因本工程处于耕地,修筑便道前,应先清除表层种植土,清理表层后,碾压密实。2、连砂石便道修筑时,若便道在水田中填筑厚为 3 0cm、宽为4m;若便道在旱田中填筑厚为2 0 c m、宽为 4m。每 100m 设一处宽为 6m 长为 10m 得车辆调头、错车场。3、便道施工时及时做好临时排水设施,便道排水沟为 0 、3m×0、3m,沿线路外侧设置。4、便道施工时分层碾压,层厚为30c m,采纳1 2 t压路机碾压 4 遍。压实度达到 95%。5、便道在过河沟时,采纳 Ø4 8间距 5 0 cm 钢管,上铺 10cm×1 0cm 木方,面铺 1c m钢板,长 5 m,同河沟宽得简易便桥。6、在电力排管施工完成后,连砂石施工便道清理洁净,采纳拖拉机外运5 公里倾倒,再恢复耕地。四、施工机械安全防护1、特种机械设备得操作人员必须经过相应部门组织得安全操作规程培训,考试合格后,持有效证件上岗。2、机械操作手上岗前,要进行身体健康状况检查,有禁忌病症得人员,不准从事机械操作工作。3、机械操作人员工作前,应对所使用得机械设备进行安全检查,严禁带病使用,严禁酒后作业。4、机械操作人员只要离开机械设备,必须按规定将机械平稳放于安全位置,并将驾驶室锁好,或把电器设备得控制箱拉闸上锁。5、...
