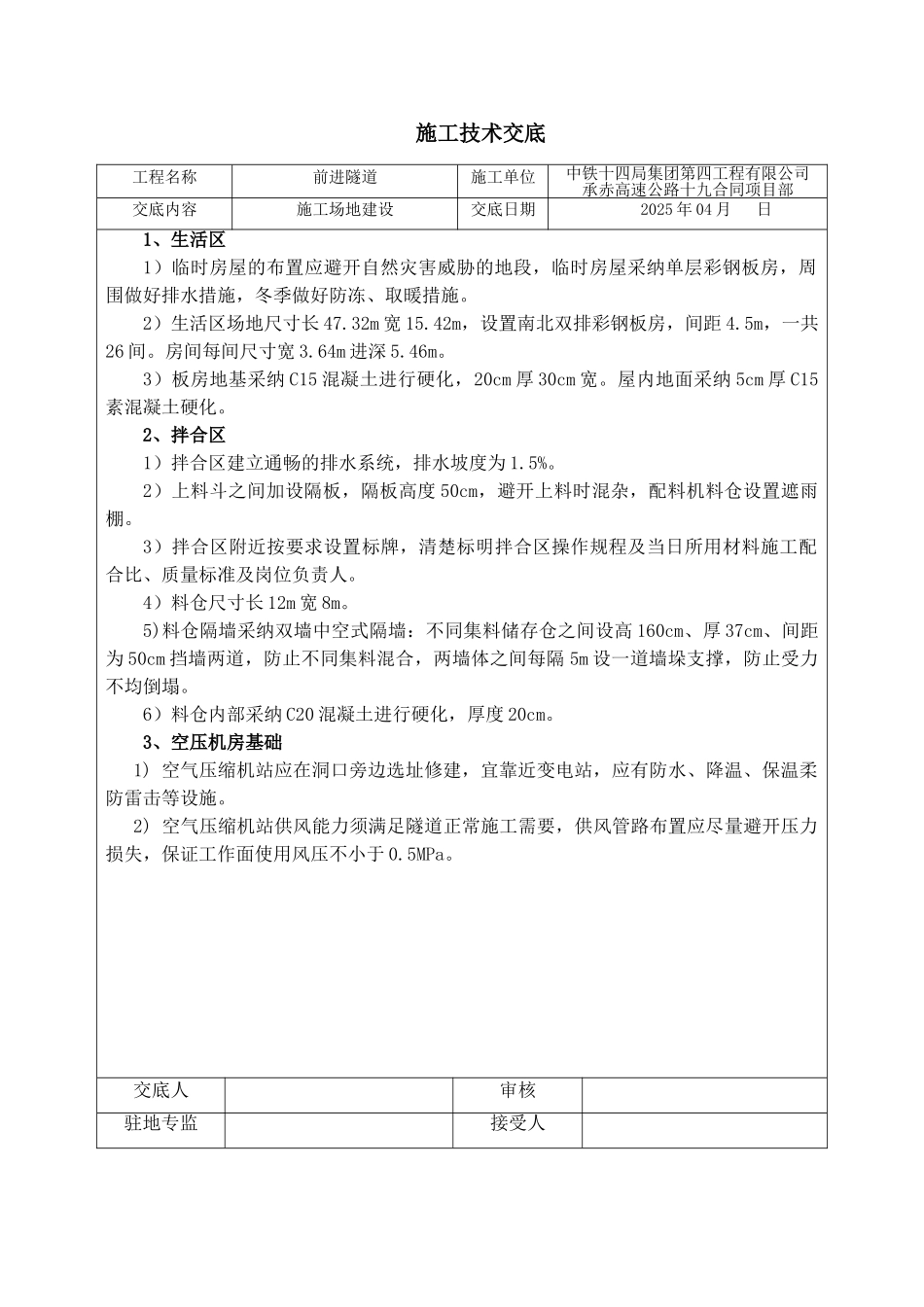

施工技术交底工程名称前进隧道施工单位中铁十四局集团第四工程有限公司承赤高速公路十九合同项目部交底内容施工场地建设交底日期2025 年 04 月 日1、生活区1)临时房屋的布置应避开自然灾害威胁的地段,临时房屋采纳单层彩钢板房,周围做好排水措施,冬季做好防冻、取暖措施
2)生活区场地尺寸长 47
32m 宽 15
42m,设置南北双排彩钢板房,间距 4
5m,一共26 间
房间每间尺寸宽 3
64m 进深 5
3)板房地基采纳 C15 混凝土进行硬化,20cm 厚 30cm 宽
屋内地面采纳 5cm 厚 C15素混凝土硬化
2、拌合区1)拌合区建立通畅的排水系统,排水坡度为 1
2)上料斗之间加设隔板,隔板高度 50cm,避开上料时混杂,配料机料仓设置遮雨棚
3)拌合区附近按要求设置标牌,清楚标明拌合区操作规程及当日所用材料施工配合比、质量标准及岗位负责人
4)料仓尺寸长 12m 宽 8m
5)料仓隔墙采纳双墙中空式隔墙:不同集料储存仓之间设高 160cm、厚 37cm、间距为 50cm 挡墙两道,防止不同集料混合,两墙体之间每隔 5m 设一道墙垛支撑,防止受力不均倒塌
6)料仓内部采纳 C20 混凝土进行硬化,厚度 20cm
3、空压机房基础1) 空气压缩机站应在洞口旁边选址修建,宜靠近变电站,应有防水、降温、保温柔防雷击等设施
2) 空气压缩机站供风能力须满足隧道正常施工需要,供风管路布置应尽量避开压力损失,保证工作面使用风压不小于 0
交底人审核驻地专监接受人施工技术交底工程名称前进隧道施工单位中铁十四局集团第四工程有限公司承赤高速公路十九合同项目部交底内容施工场地建设交底日期2025 年 04 月 日3) 隧道掘进 50m 后应将供风管道引至洞内进行供风,供风管道前端至开挖面距离不应大于 20m

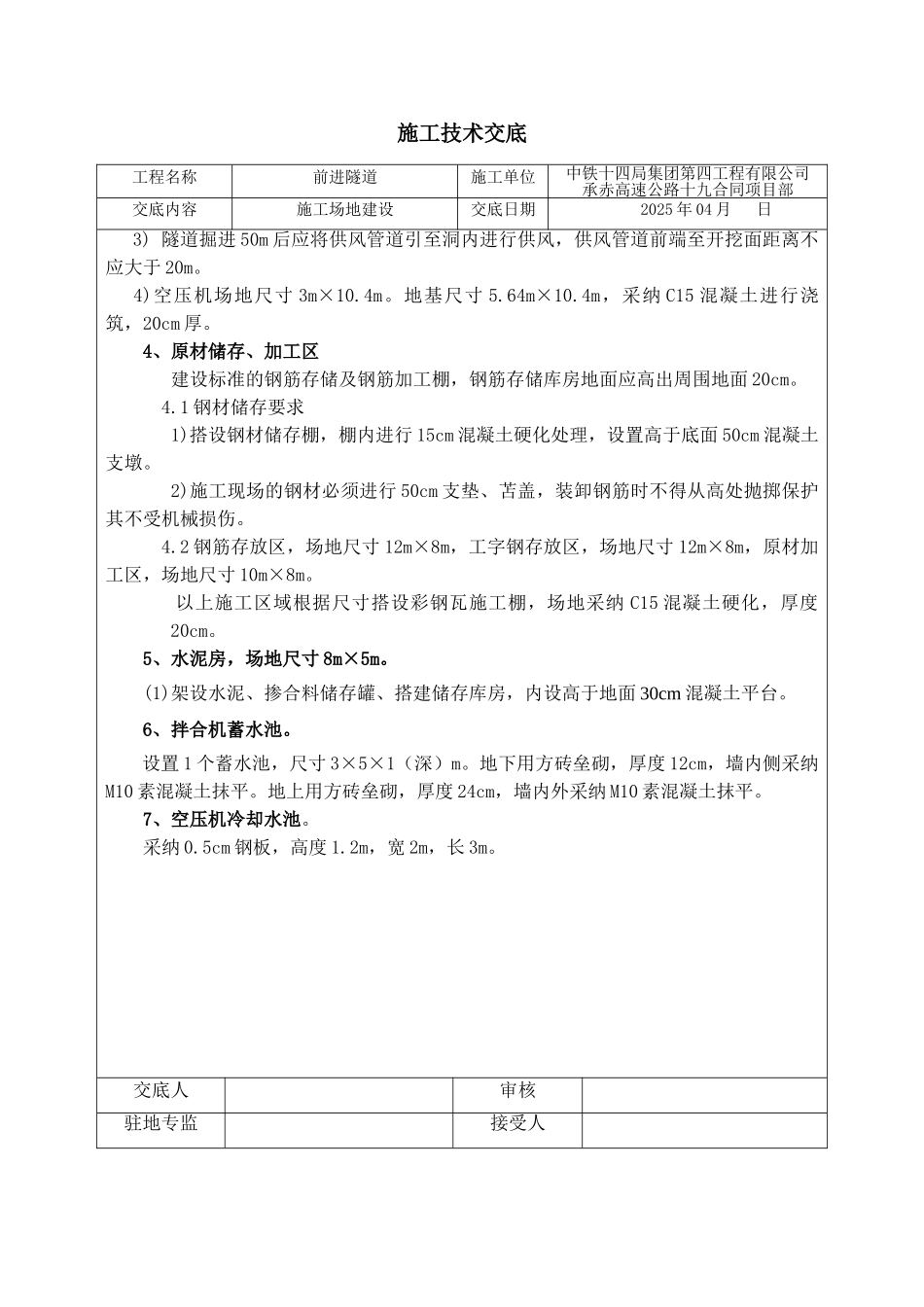

4)空压机场地尺寸 3m×10
