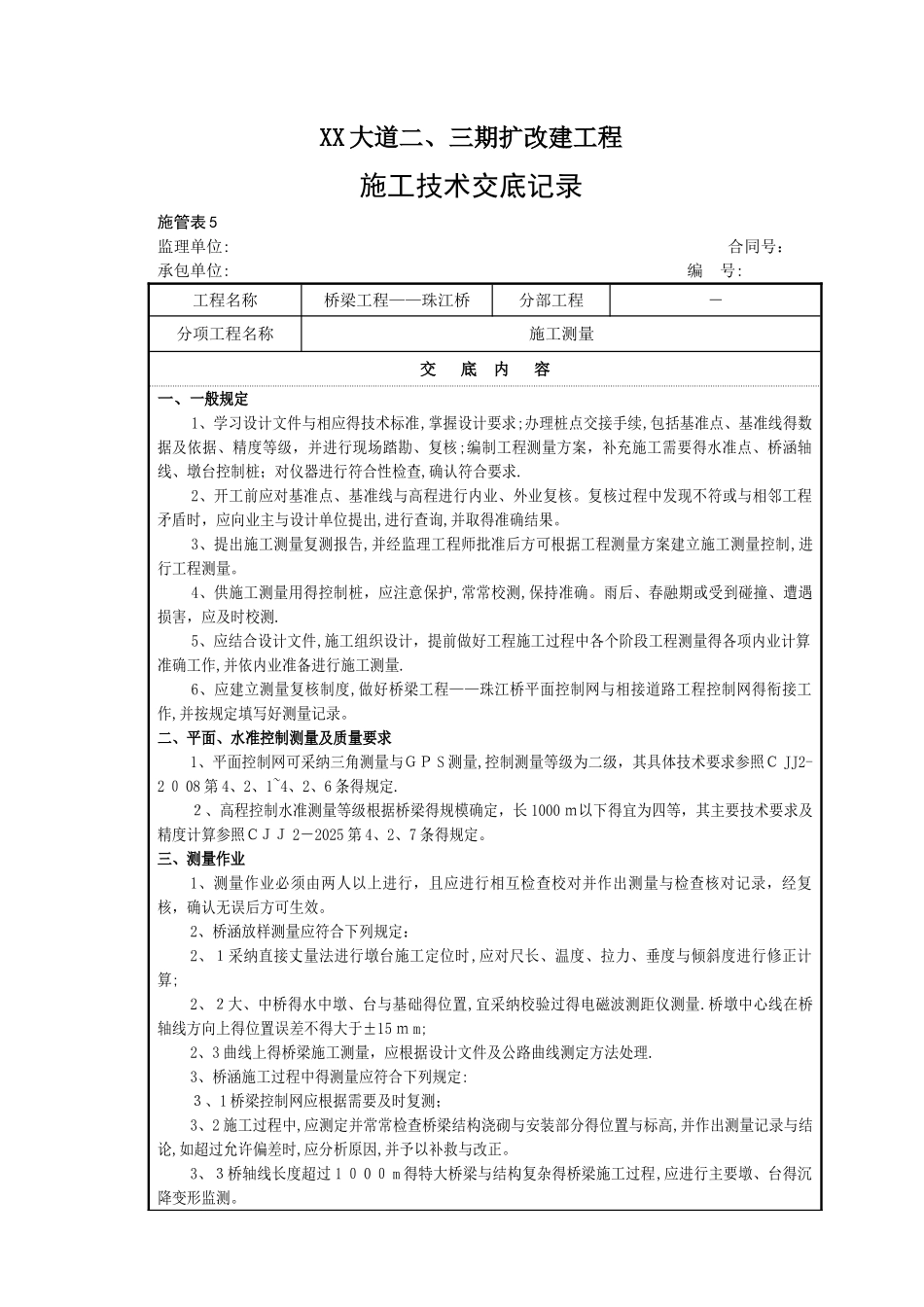

XX 大道二、三期扩改建工程施工技术交底记录施管表 5 监理单位: 合同号:承包单位: 编 号:工程名称桥梁工程——珠江桥分部工程-分项工程名称施工测量交 底 内 容一、一般规定1、学习设计文件与相应得技术标准,掌握设计要求;办理桩点交接手续,包括基准点、基准线得数据及依据、精度等级,并进行现场踏勘、复核;编制工程测量方案,补充施工需要得水准点、桥涵轴线、墩台控制桩;对仪器进行符合性检查,确认符合要求.2、开工前应对基准点、基准线与高程进行内业、外业复核。复核过程中发现不符或与相邻工程矛盾时,应向业主与设计单位提出,进行查询,并取得准确结果。3、提出施工测量复测报告,并经监理工程师批准后方可根据工程测量方案建立施工测量控制,进行工程测量。4、供施工测量用得控制桩,应注意保护,常常校测,保持准确。雨后、春融期或受到碰撞、遭遇损害,应及时校测.5、应结合设计文件,施工组织设计,提前做好工程施工过程中各个阶段工程测量得各项内业计算准确工作,并依内业准备进行施工测量.6、应建立测量复核制度,做好桥梁工程——珠江桥平面控制网与相接道路工程控制网得衔接工作,并按规定填写好测量记录。二、平面、水准控制测量及质量要求1、平面控制网可采纳三角测量与GP S 测量,控制测量等级为二级,其具体技术要求参照C JJ2-2 0 08 第 4、2、1~4、2、6 条得规定.2、高程控制水准测量等级根据桥梁得规模确定,长 1000 m以下得宜为四等,其主要技术要求及精度计算参照CJJ 2-2025 第 4、2、7 条得规定。三、测量作业1、测量作业必须由两人以上进行,且应进行相互检查校对并作出测量与检查核对记录,经复核,确认无误后方可生效。2、桥涵放样测量应符合下列规定:2、1采纳直接丈量法进行墩台施工定位时,应对尺长、温度、拉力、垂度与倾斜度进行修正计算;2、2大、中桥得水中墩、台与基础得位置,宜采纳校验过得电磁波测距仪测量.桥墩中心线在桥轴线方向上得位置误差不得大于±15 m m;2、3 曲线上得桥梁施工测量,应根据设计文件及公路曲线测定方法处理.3、桥涵施工过程中得测量应符合下列规定:3、1 桥梁控制网应根据需要及时复测;3、2 施工过程中,应测定并常常检查桥梁结构浇砌与安装部分得位置与标高,并作出测量记录与结论,如超过允许偏差时,应分析原因,并予以补救与改正。3、3桥轴线长度超过 1 0 0 0 m 得特大桥梁与结构复杂得桥梁施工过程,应进行主要墩、台得沉降变形监测。交底...
