技 术 交 底 书工程名称汇泉站端竖井工程编 号交底日期2025 年 11 月 7 日施工单位中铁四局青岛地铁一期工程(3号线)土建 01 标项目部分项工程名称旋喷桩交底摘要旋喷桩施工页 数共 8 页,第 1 页交 底 内 容 :一、技术要求二、施工顺序三、安全质量保证措施签 字 栏交 底 人审 核 人接 受 交 底 人技 术 交 底 书工程名称汇泉站端竖井工程编 号交底日期2025 年 11 月 7 日施工单位中铁四局青岛地铁一期工程(3号线)土建 01 标项目部分项工程名称旋喷桩交底摘要旋喷桩施工页 数共 8 页,第 2 页交 底 内 容 :一、技术要求1、高压旋喷桩 120 根,双排直径 800mm,相互咬合 250mm,地面标高6
0m 桩顶标高 4
0m,桩底标高 0
25m,详见旋喷桩布置图
2、施工中泥浆的沉淀和排放应进行处理,确保施工过程中场地的清洁和不污染环境
3、施工过程中必须设专人进行详细的施工记录,包括测量定位、浆液配比、喷浆压力(0
0MPa)、浆液流量(80~120L/min)、喷嘴提升速度(60~150mm/min)、成桩深度、复喷及复搅
4、高压喷射注浆完毕,应迅速拔出喷射管,为防止浆液凝固收缩影响桩顶高程,必要时可采纳原孔位两次注浆等措施
5、喷射时,应先达到预定的喷射压力,喷浆后再逐渐提升注浆管
中间发生故障时,应停止提升和旋喷,以防桩柱中断,同时立即进行检查,排除故障;如发现有浆液喷射不足,影响浆体的设计直径时,应进行复核

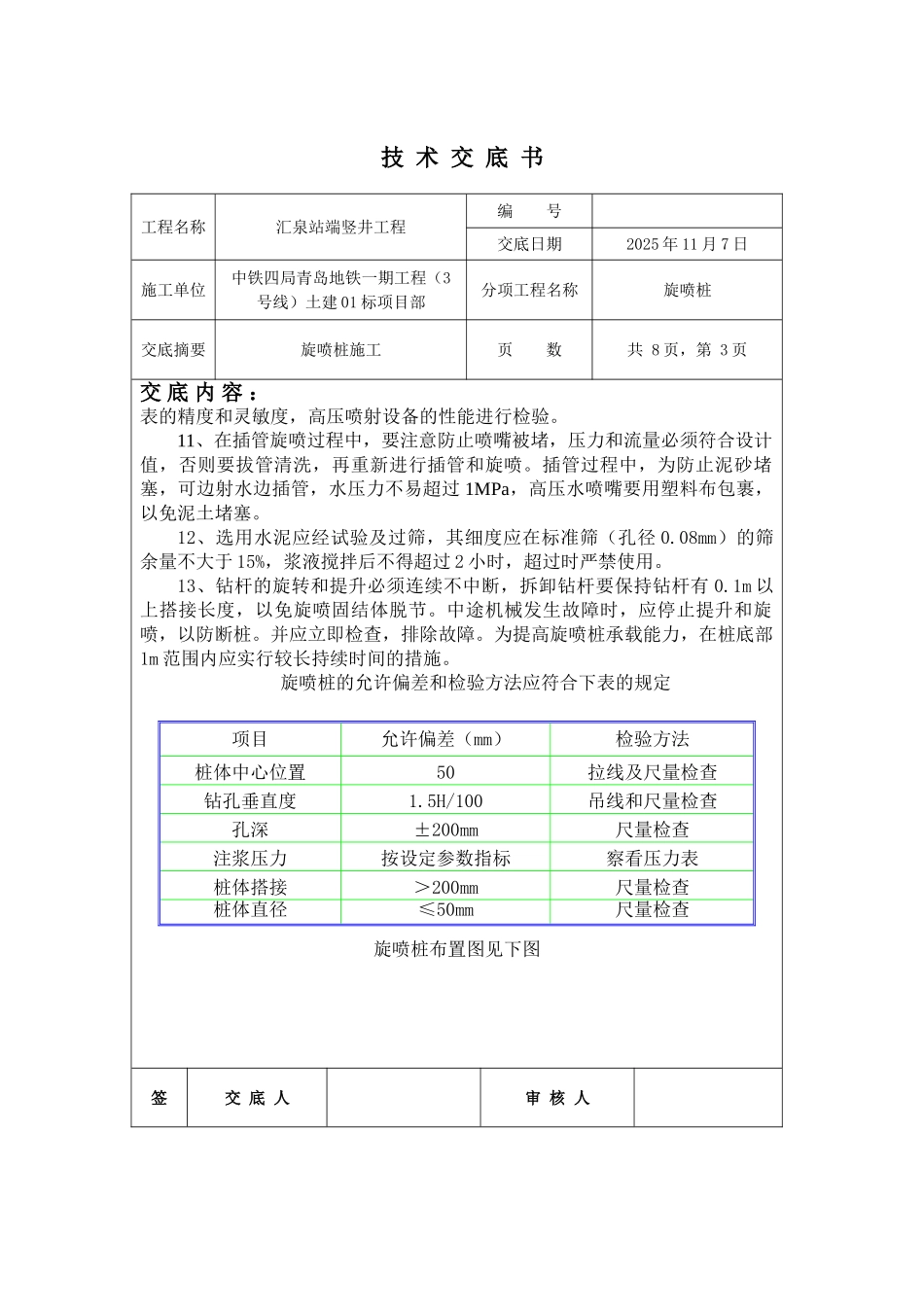

6、喷到桩高后应迅速拔出浆管,用清水冲洗管路,以防凝固堵塞
旋喷深度、直径、和渗水性应符合设计要求
7、钻机就位后应进行水平、垂直校正,钻杆应与桩位吻合,偏差控制在50mm 内
8、旋喷桩管达到预定深度后,应进行高压射水试验,合格后方可喷射浆液,待达到预定压力排量后,再逐渐提升旋喷管
9、旋喷桩采纳的高压
