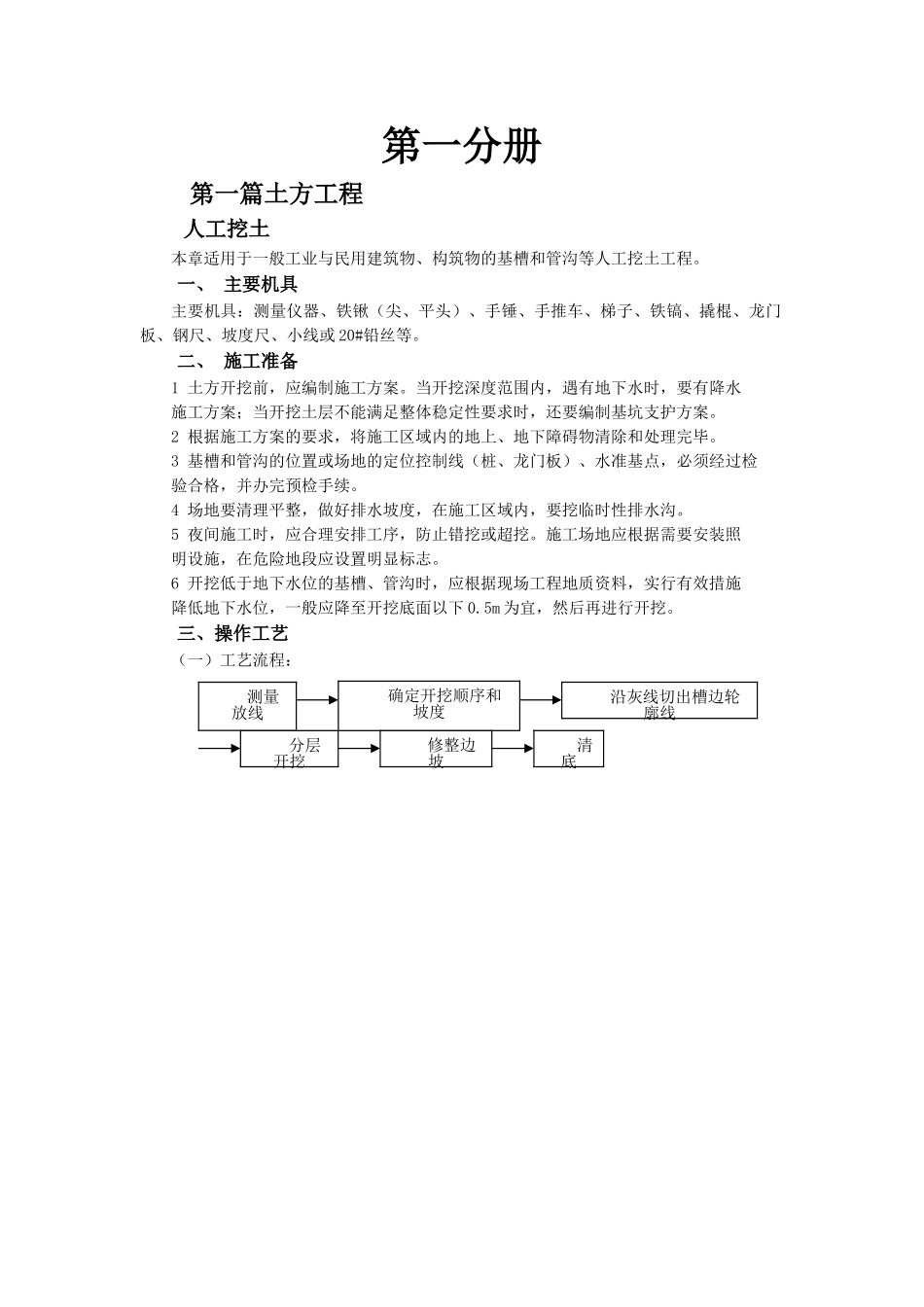

第一分册第一篇土方工程人工挖土本章适用于一般工业与民用建筑物、构筑物的基槽和管沟等人工挖土工程
一、 主要机具主要机具:测量仪器、铁锹(尖、平头)、手锤、手推车、梯子、铁镐、撬棍、龙门板、钢尺、坡度尺、小线或 20#铅丝等
二、 施工准备1 土方开挖前,应编制施工方案
当开挖深度范围内,遇有地下水时,要有降水施工方案;当开挖土层不能满足整体稳定性要求时,还要编制基坑支护方案
2 根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
3 基槽和管沟的位置或场地的定位控制线(桩、龙门板)、水准基点,必须经过检验合格,并办完预检手续
4 场地要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
5 夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
6 开挖低于地下水位的基槽、管沟时,应根据现场工程地质资料,实行有效措施降低地下水位,一般应降至开挖底面以下 0
5m 为宜,然后再进行开挖
三、操作工艺(一)工艺流程:确定开挖顺序和坡度测量放线分层开挖修整边坡清底沿灰线切出槽边轮廓线(二)开挖坡度的确定

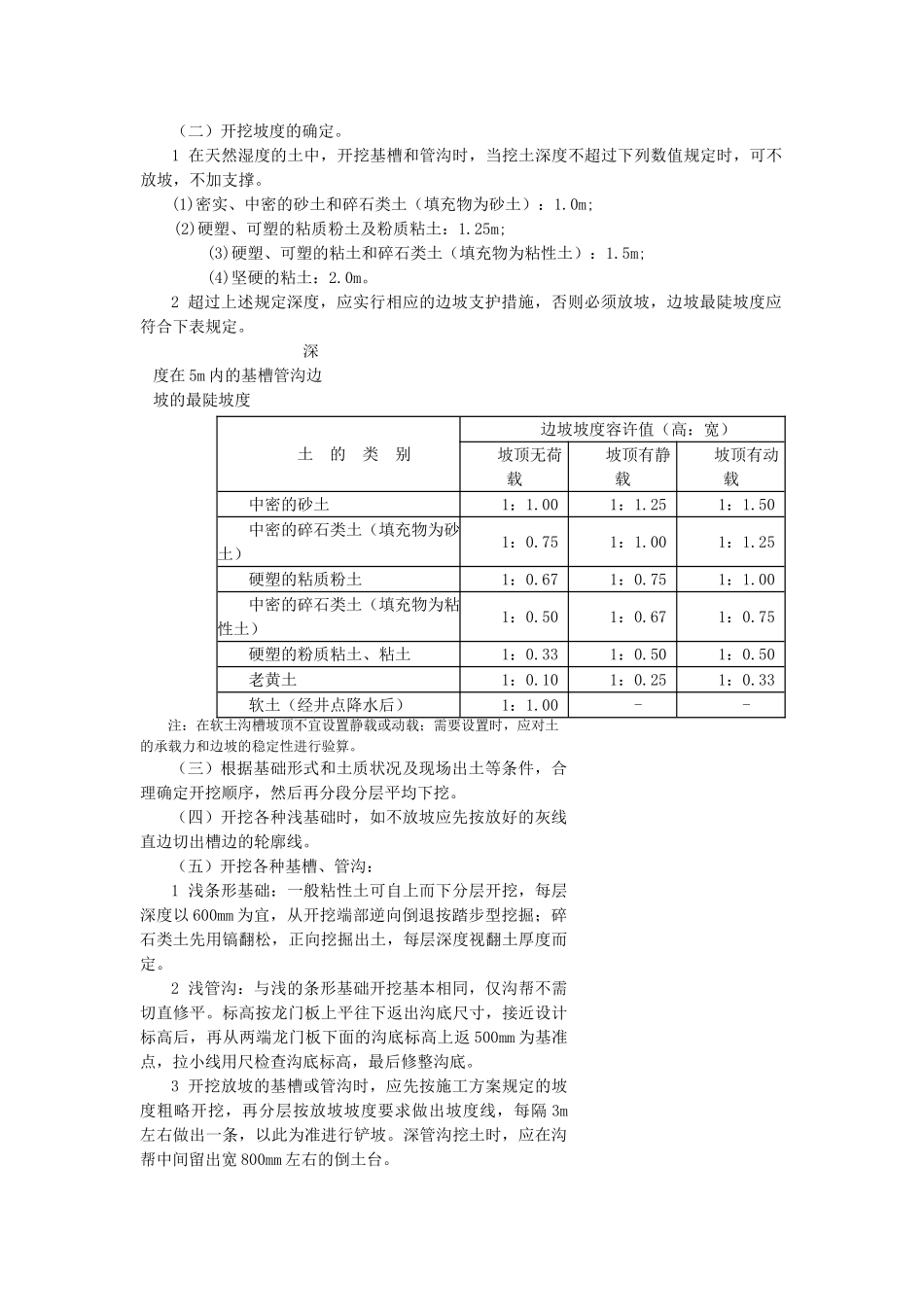

1 在天然湿度的土中,开挖基槽和管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑
(1)密实、中密的砂土和碎石类土(填充物为砂土):1
0m;(2)硬塑、可塑的粘质粉土及粉质粘土:1
25m;(3)硬塑、可塑的粘土和碎石类土(填充物为粘性土):1
5m;(4)坚硬的粘土:2
2 超过上述规定深度,应实行相应的边坡支护措施,否则必须放坡,边坡最陡坡度应符合下表规定
深度在 5m 内的基槽管沟边坡的最陡坡度土 的 类 别边坡坡度容许值(高:宽)坡顶无荷载坡顶有静载坡顶有动载中密的砂土1:1
50中密的碎石类土(填充物为砂土)1:0
25硬塑的粘质粉土1:0
