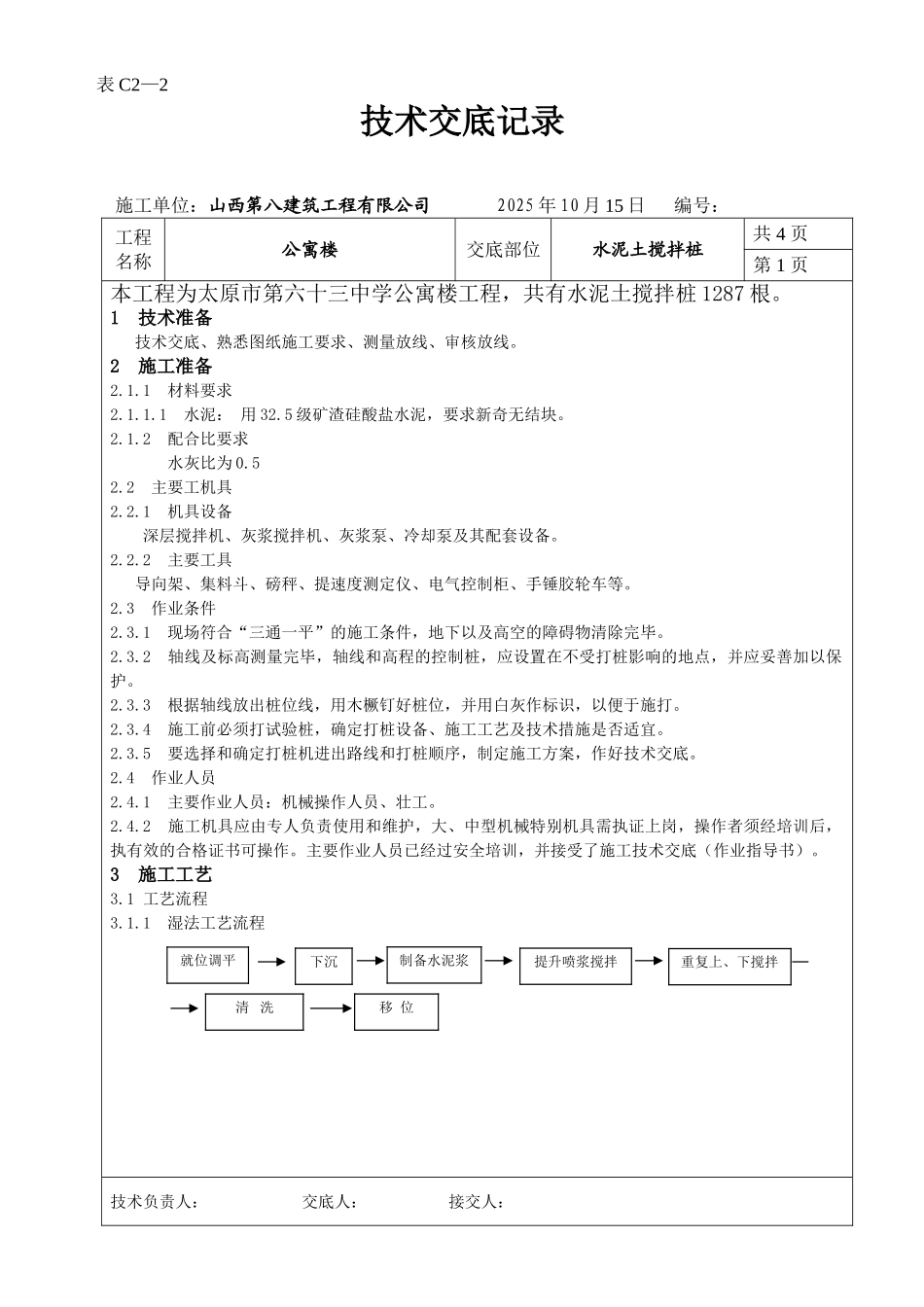

表 C2—2技术交底记录施工单位:山西第八建筑工程有限公司 2025 年 10 月 15 日 编号:工程名称公寓楼交底部位水泥土搅拌桩共 4 页第 1 页本工程为太原市第六十三中学公寓楼工程,共有水泥土搅拌桩 1287 根
1 技术准备 技术交底、熟悉图纸施工要求、测量放线、审核放线
2 施工准备2
1 材料要求2
1 水泥: 用 32
5 级矿渣硅酸盐水泥,要求新奇无结块
2 配合比要求 水灰比为 0
2 主要工机具2
1 机具设备深层搅拌机、灰浆搅拌机、灰浆泵、冷却泵及其配套设备
2 主要工具 导向架、集料斗、磅秤、提速度测定仪、电气控制柜、手锤胶轮车等
3 作业条件2
1 现场符合“三通一平”的施工条件,地下以及高空的障碍物清除完毕
2 轴线及标高测量完毕,轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护
3 根据轴线放出桩位线,用木橛钉好桩位,并用白灰作标识,以便于施打
4 施工前必须打试验桩,确定打桩设备、施工工艺及技术措施是否适宜
5 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底
4 作业人员2
1 主要作业人员:机械操作人员、壮工
2 施工机具应由专人负责使用和维护,大、中型机械特别机具需执证上岗,操作者须经培训后,执有效的合格证书可操作
主要作业人员已经过安全培训,并接受了施工技术交底(作业指导书)

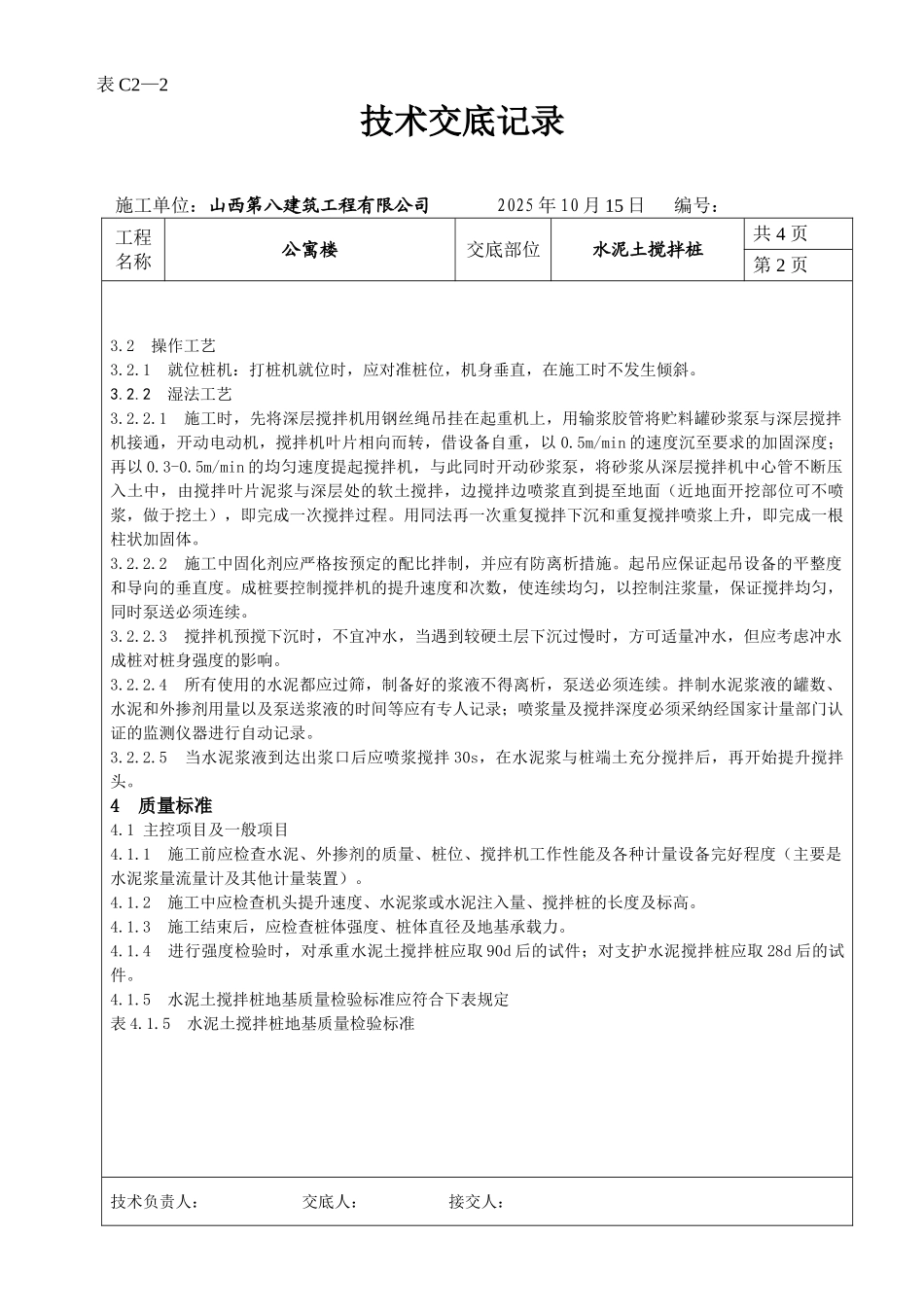

3 施工工艺3
1 工艺流程3
1 湿法工艺流程技术负责人: 交底人: 接交人:就位调平下沉制备水泥浆提升喷浆搅拌重复上、下搅拌清 洗移 位表 C2—2技术交底记录施工单位:山西第八建筑工程有限公司 2025 年 10 月 15 日 编号:工程名称公寓楼交底部位水泥土搅拌桩共 4 页第 2 页3
2 操作工艺3
1 就位桩机:
