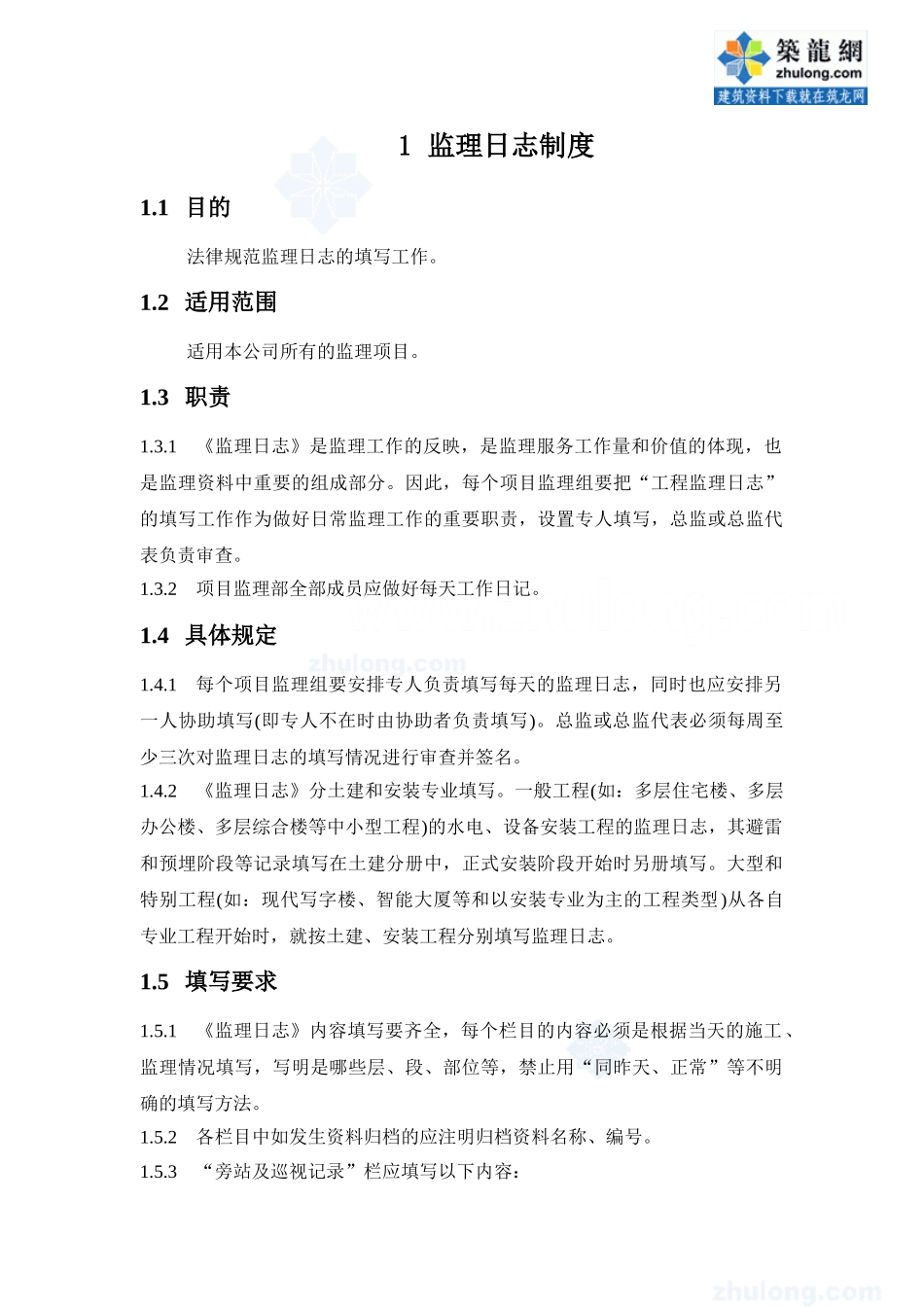

1 监理日志制度1
1 目的法律规范监理日志的填写工作
2 适用范围适用本公司所有的监理项目
1《监理日志》是监理工作的反映,是监理服务工作量和价值的体现,也是监理资料中重要的组成部分
因此,每个项目监理组要把“工程监理日志”的填写工作作为做好日常监理工作的重要职责,设置专人填写,总监或总监代表负责审查
2项目监理部全部成员应做好每天工作日记
4 具体规定1
1每个项目监理组要安排专人负责填写每天的监理日志,同时也应安排另一人协助填写(即专人不在时由协助者负责填写)
总监或总监代表必须每周至少三次对监理日志的填写情况进行审查并签名
2《监理日志》分土建和安装专业填写
一般工程(如:多层住宅楼、多层办公楼、多层综合楼等中小型工程)的水电、设备安装工程的监理日志,其避雷和预埋阶段等记录填写在土建分册中,正式安装阶段开始时另册填写
大型和特别工程(如:现代写字楼、智能大厦等和以安装专业为主的工程类型)从各自专业工程开始时,就按土建、安装工程分别填写监理日志
5 填写要求1
1《监理日志》内容填写要齐全,每个栏目的内容必须是根据当天的施工、监理情况填写,写明是哪些层、段、部位等,禁止用“同昨天、正常”等不明确的填写方法
2各栏目中如发生资料归档的应注明归档资料名称、编号

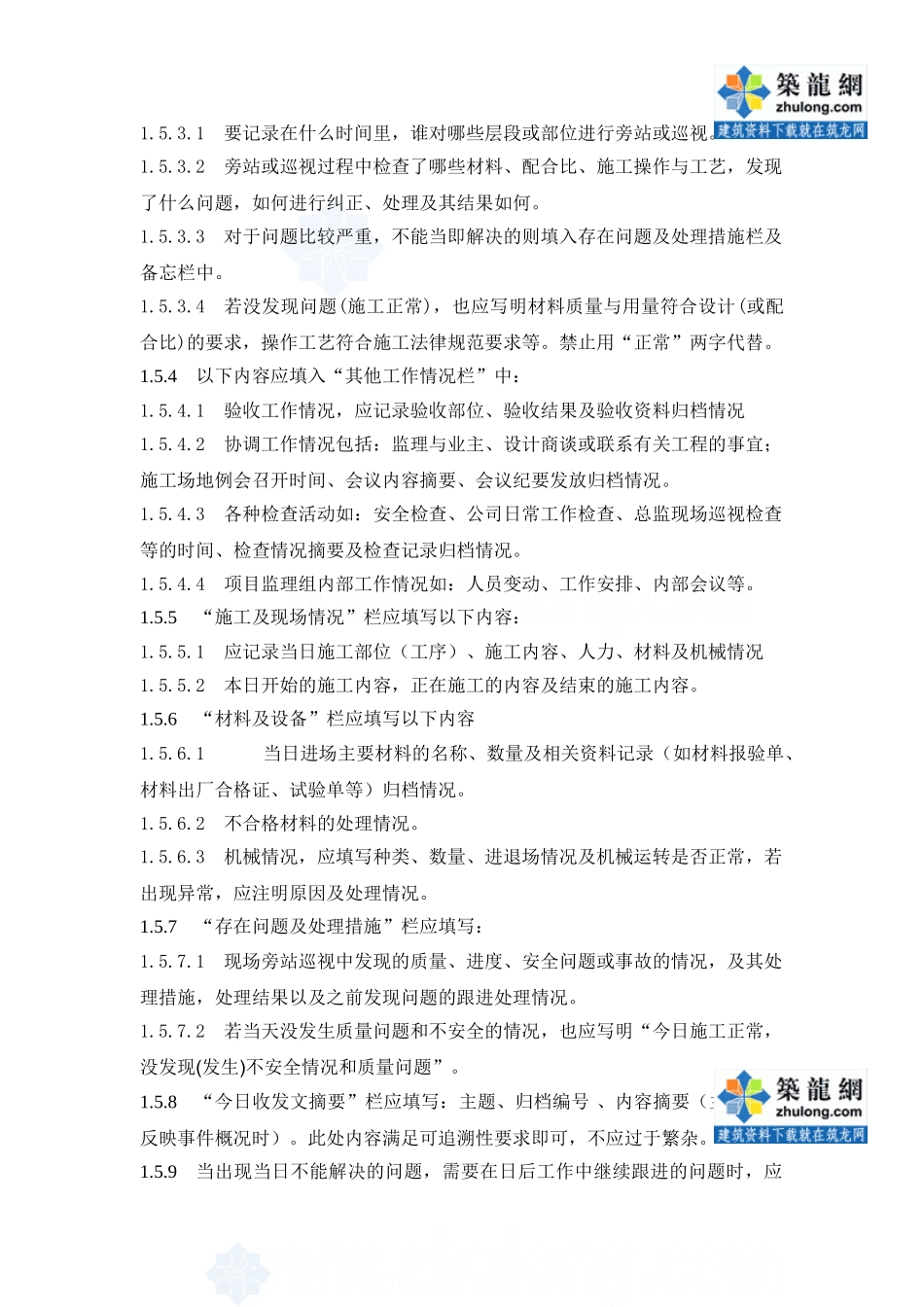

3“旁站及巡视记录”栏应填写以下内容:1
1要记录在什么时间里,谁对哪些层段或部位进行旁站或巡视
2旁站或巡视过程中检查了哪些材料、配合比、施工操作与工艺,发现了什么问题,如何进行纠正、处理及其结果如何

3对于问题比较严重,不能当即解决的则填入存在问题及处理措施栏及备忘栏中
4若没发现问题(施工正常),也应写明材料质量与用量符合设计(或配合比)的要求,操作工艺符合施工法律规范要求等
禁止用“正常”两字
