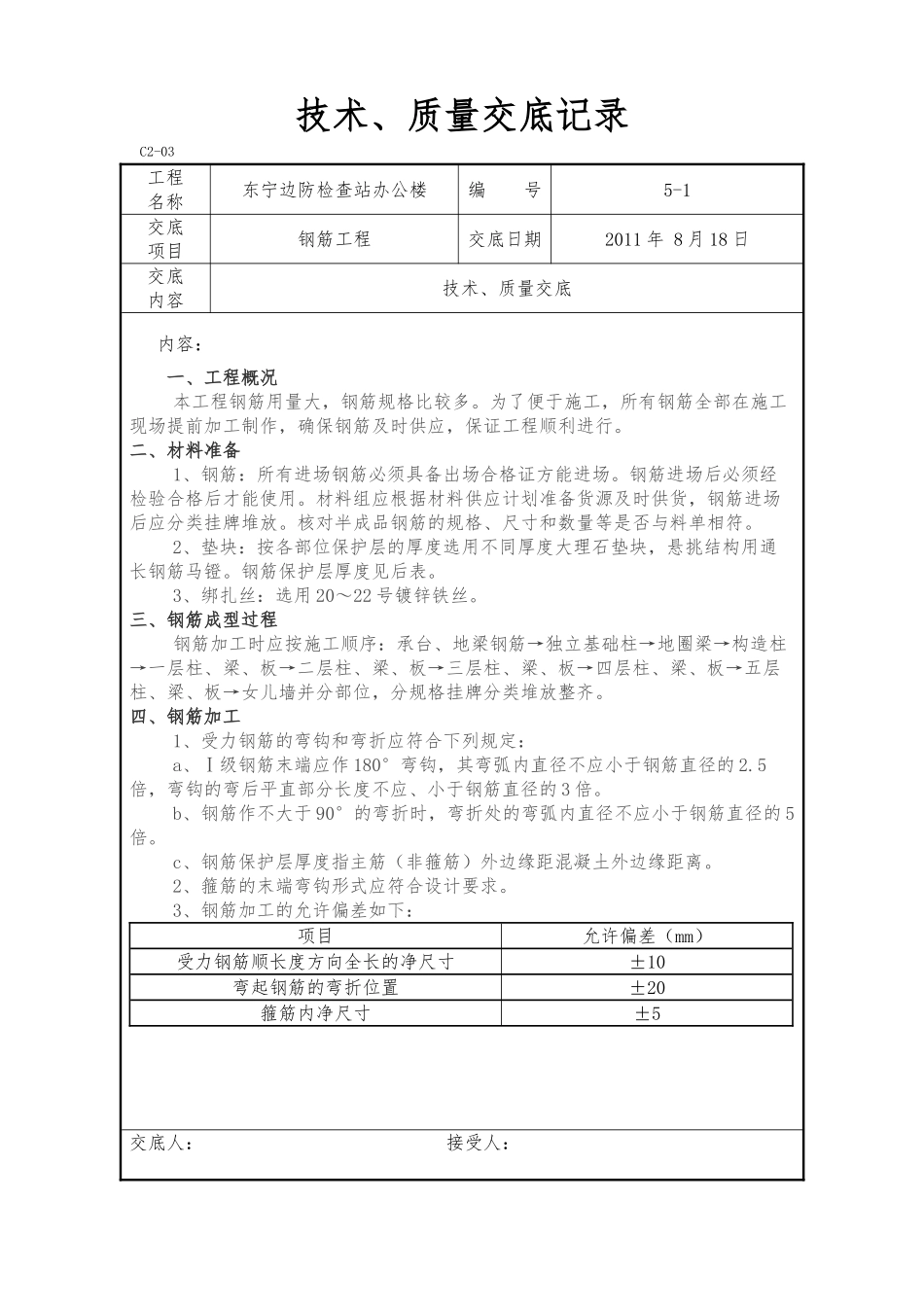

技术、质量交底记录C2-03工程名称东宁边防检查站办公楼编 号5-1交底项目钢筋工程交底日期2011 年 8 月 18 日交底内容技术、质量交底 内容: 一、工程概况本工程钢筋用量大,钢筋规格比较多
为了便于施工,所有钢筋全部在施工现场提前加工制作,确保钢筋及时供应,保证工程顺利进行
二、材料准备1、钢筋:所有进场钢筋必须具备出场合格证方能进场
钢筋进场后必须经检验合格后才能使用
材料组应根据材料供应计划准备货源及时供货,钢筋进场后应分类挂牌堆放
核对半成品钢筋的规格、尺寸和数量等是否与料单相符
2、垫块:按各部位保护层的厚度选用不同厚度大理石垫块,悬挑结构用通长钢筋马镫
钢筋保护层厚度见后表
3、绑扎丝:选用 20~22 号镀锌铁丝
三、钢筋成型过程钢筋加工时应按施工顺序:承台、地梁钢筋→独立基础柱→地圈梁→构造柱→一层柱、梁、板→二层柱、梁、板→三层柱、梁、板→四层柱、梁、板→五层柱、梁、板→女儿墙并分部位,分规格挂牌分类堆放整齐
四、钢筋加工1、受力钢筋的弯钩和弯折应符合下列规定:a、Ⅰ级钢筋末端应作 180°弯钩,其弯弧内直径不应小于钢筋直径的 2
5倍,弯钩的弯后平直部分长度不应、小于钢筋直径的 3 倍
b、钢筋作不大于 90°的弯折时,弯折处的弯弧内直径不应小于钢筋直径的 5倍
c、钢筋保护层厚度指主筋(非箍筋)外边缘距混凝土外边缘距离
2、箍筋的末端弯钩形式应符合设计要求

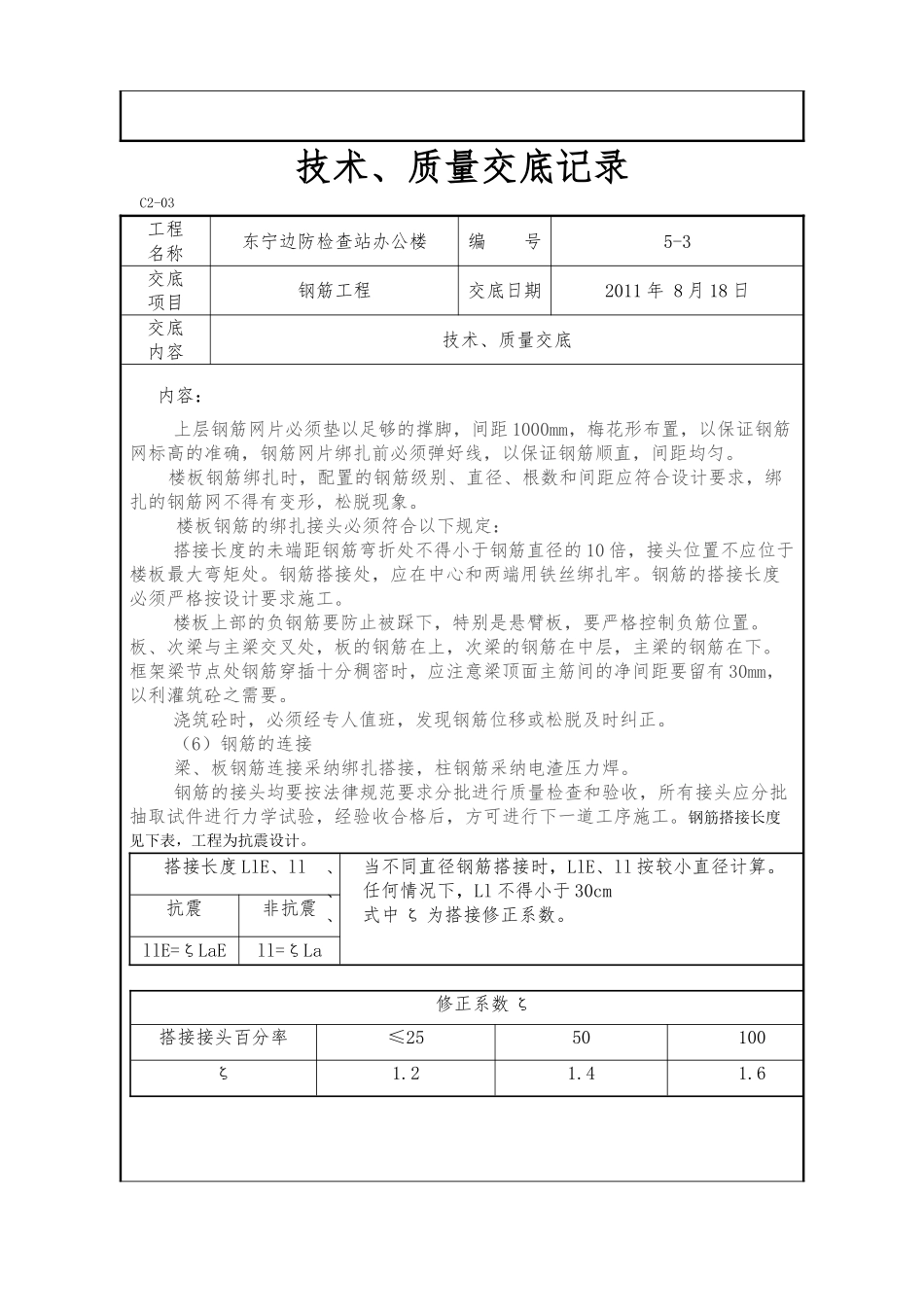

3、钢筋加工的允许偏差如下:项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5交底人: 接受人:技术、质量交底记录C2-03工程名称东宁边防检查站办公楼编 号5-2交底项目钢筋工程交底日期2011 年 8 月 18 日交底内容技术、质量交底 内容: 五、钢筋绑扎(1)承台钢筋绑扎承台钢筋的绑扎,必须将全部钢筋相互交点扎牢,注意相邻绑扎点的铁丝要成
