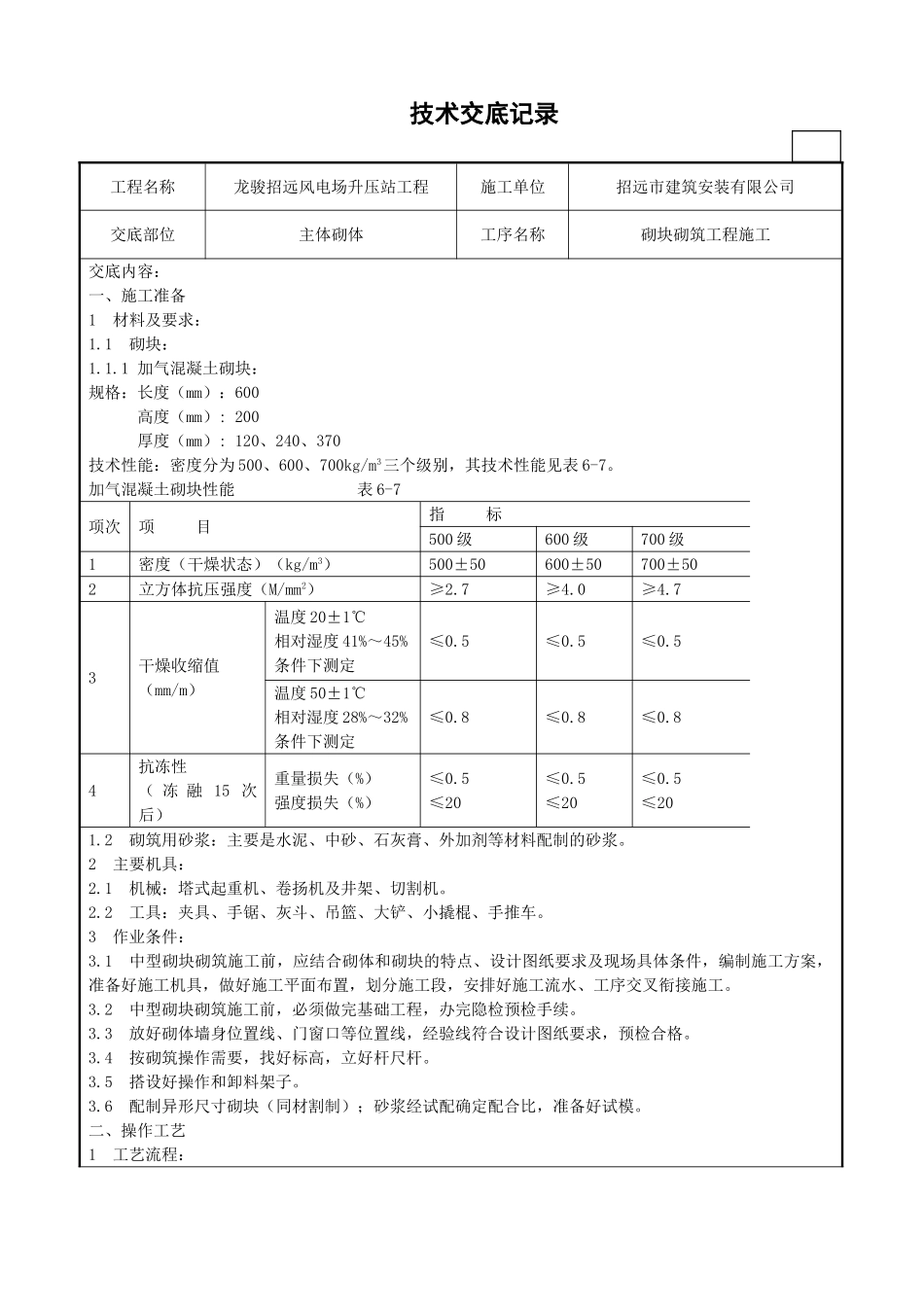

技术交底记录 工程名称龙骏招远风电场升压站工程施工单位招远市建筑安装有限公司交底部位主体砌体工序名称砌块砌筑工程施工交底内容:一、施工准备1 材料及要求:1
1 砌块:1
1 加气混凝土砌块:规格:长度(mm):600 高度(mm): 200 厚度(mm): 120、240、370技术性能:密度分为 500、600、700kg/m3三个级别,其技术性能见表 6-7
加气混凝土砌块性能 表 6-7项次项 目指 标500 级600 级700 级1密度(干燥状态)(kg/m3)500±50600±50700±502立方体抗压强度(M/mm2)≥2
73干燥收缩值(mm/m)温度 20±1℃相对湿度 41%~45%条件下测定≤0
5温度 50±1℃相对湿度 28%~32%条件下测定≤0
84抗冻性( 冻 融 15 次后)重量损失(%)强度损失(%)≤0
5≤20≤0
5≤20≤0
2 砌筑用砂浆:主要是水泥、中砂、石灰膏、外加剂等材料配制的砂浆
2 主要机具:2
1 机械:塔式起重机、卷扬机及井架、切割机
2 工具:夹具、手锯、灰斗、吊篮、大铲、小撬棍、手推车
3 作业条件:3
1 中型砌块砌筑施工前,应结合砌体和砌块的特点、设计图纸要求及现场具体条件,编制施工方案,准备好施工机具,做好施工平面布置,划分施工段,安排好施工流水、工序交叉衔接施工
2 中型砌块砌筑施工前,必须做完基础工程,办完隐检预检手续
3 放好砌体墙身位置线、门窗口等位置线,经验线符合设计图纸要求,预检合格
4 按砌筑操作需要,找好标高,立好杆尺杆
5 搭设好操作和卸料架子
6 配制异形尺寸砌块(同材割制);砂浆经试配确定配合比,准备好试模

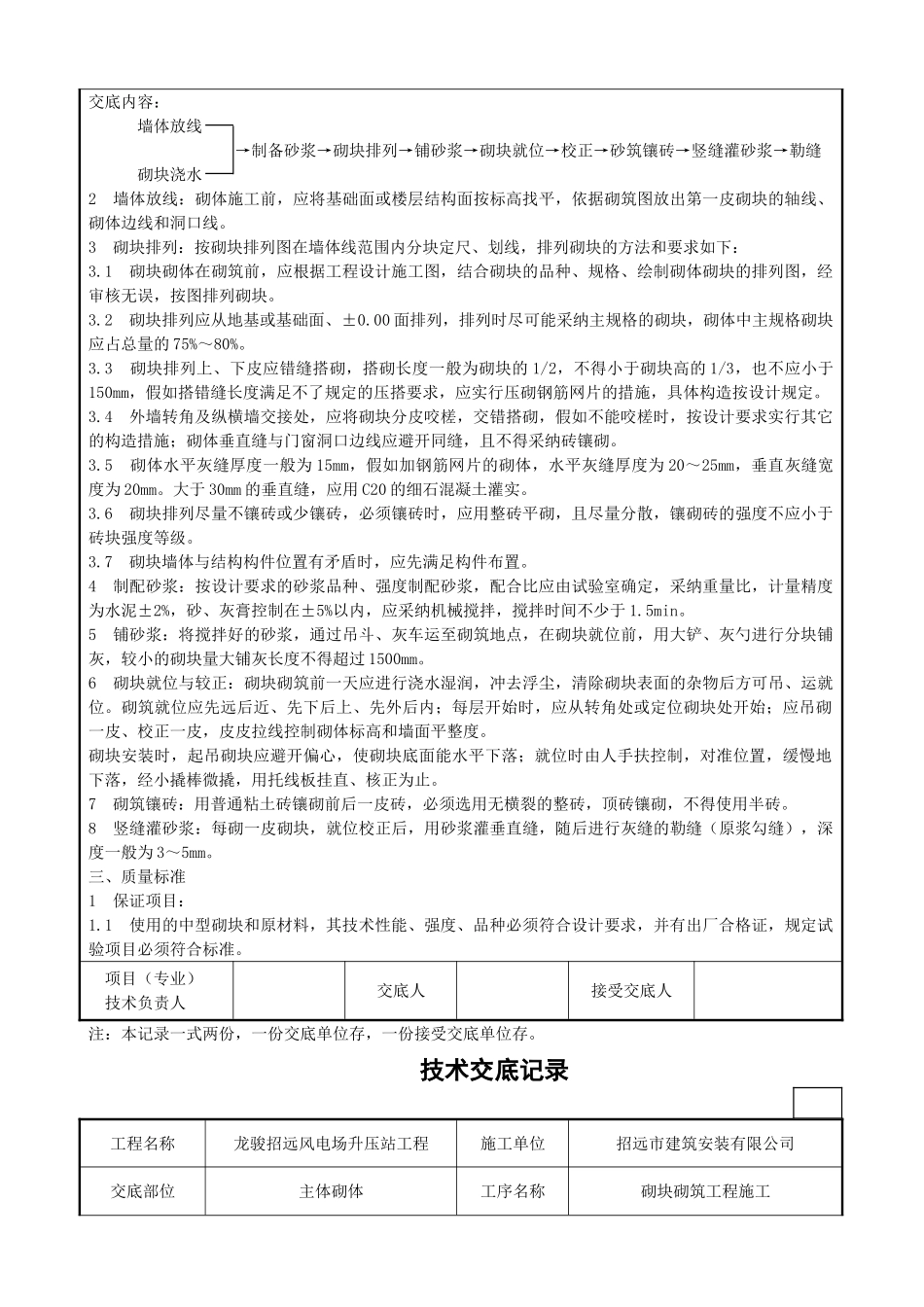

二、操作工艺1 工艺流程:项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一
