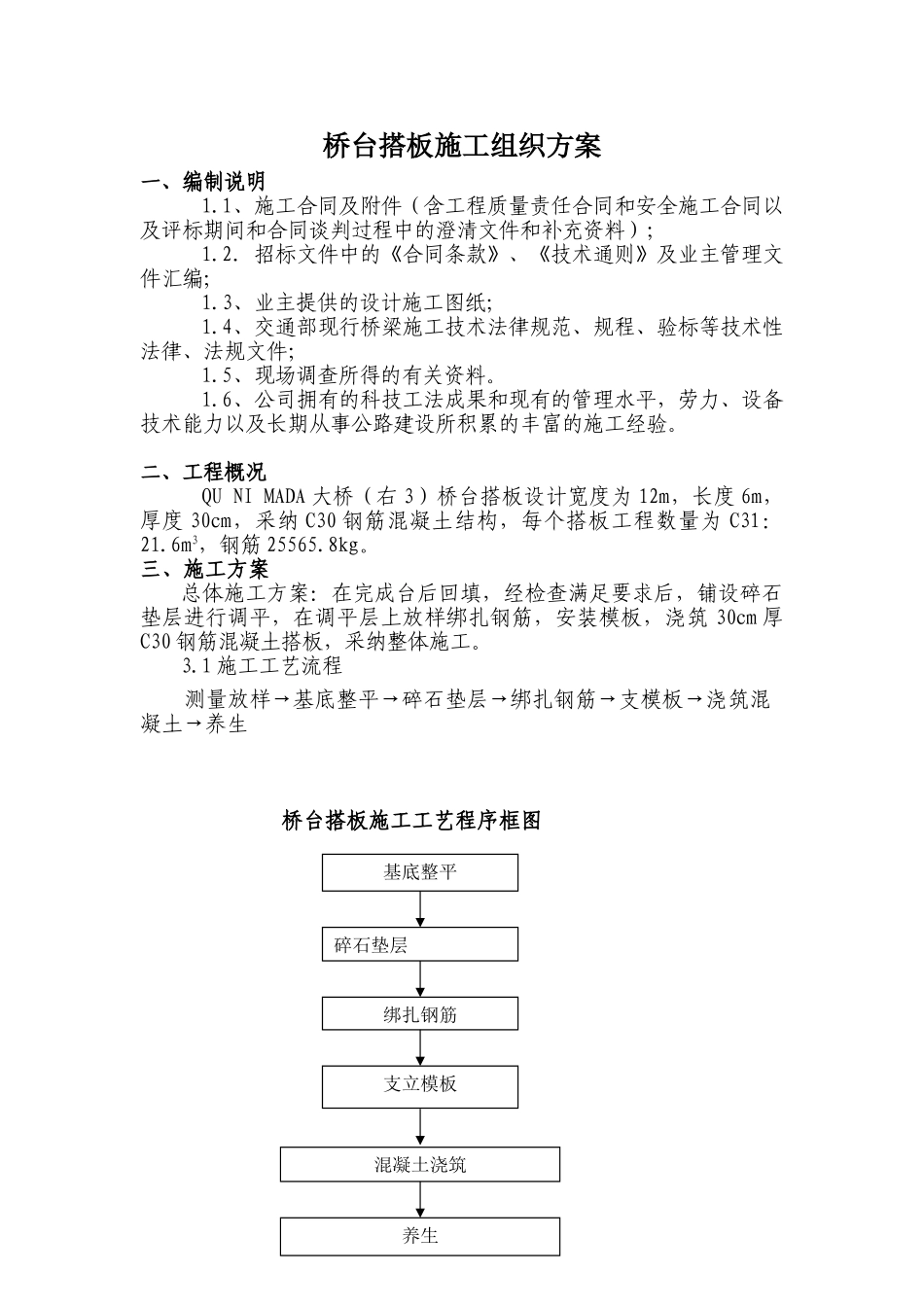

桥台搭板施工组织方案一、编制说明1
1、施工合同及附件(含工程质量责任合同和安全施工合同以及评标期间和合同谈判过程中的澄清文件和补充资料);1
2.招标文件中的《合同条款》、《技术通则》及业主管理文件汇编;1
3、业主提供的设计施工图纸;1
4、交通部现行桥梁施工技术法律规范、规程、验标等技术性法律、法规文件;1
5、现场调查所得的有关资料
6、公司拥有的科技工法成果和现有的管理水平,劳力、设备技术能力以及长期从事公路建设所积累的丰富的施工经验
二、工程概况QU NI MADA 大桥(右 3)桥台搭板设计宽度为 12m,长度 6m,厚度 30cm,采纳 C30 钢筋混凝土结构,每个搭板工程数量为 C31:21
6m3,钢筋 25565
三、施工方案总体施工方案:在完成台后回填,经检查满足要求后,铺设碎石垫层进行调平,在调平层上放样绑扎钢筋,安装模板,浇筑 30cm 厚C30 钢筋混凝土搭板,采纳整体施工
1 施工工艺流程测量放样→基底整平→碎石垫层→绑扎钢筋→支模板→浇筑混凝土→养生桥台搭板施工工艺程序框图碎石垫层支立模板绑扎钢筋基底整平养生混凝土浇筑 3

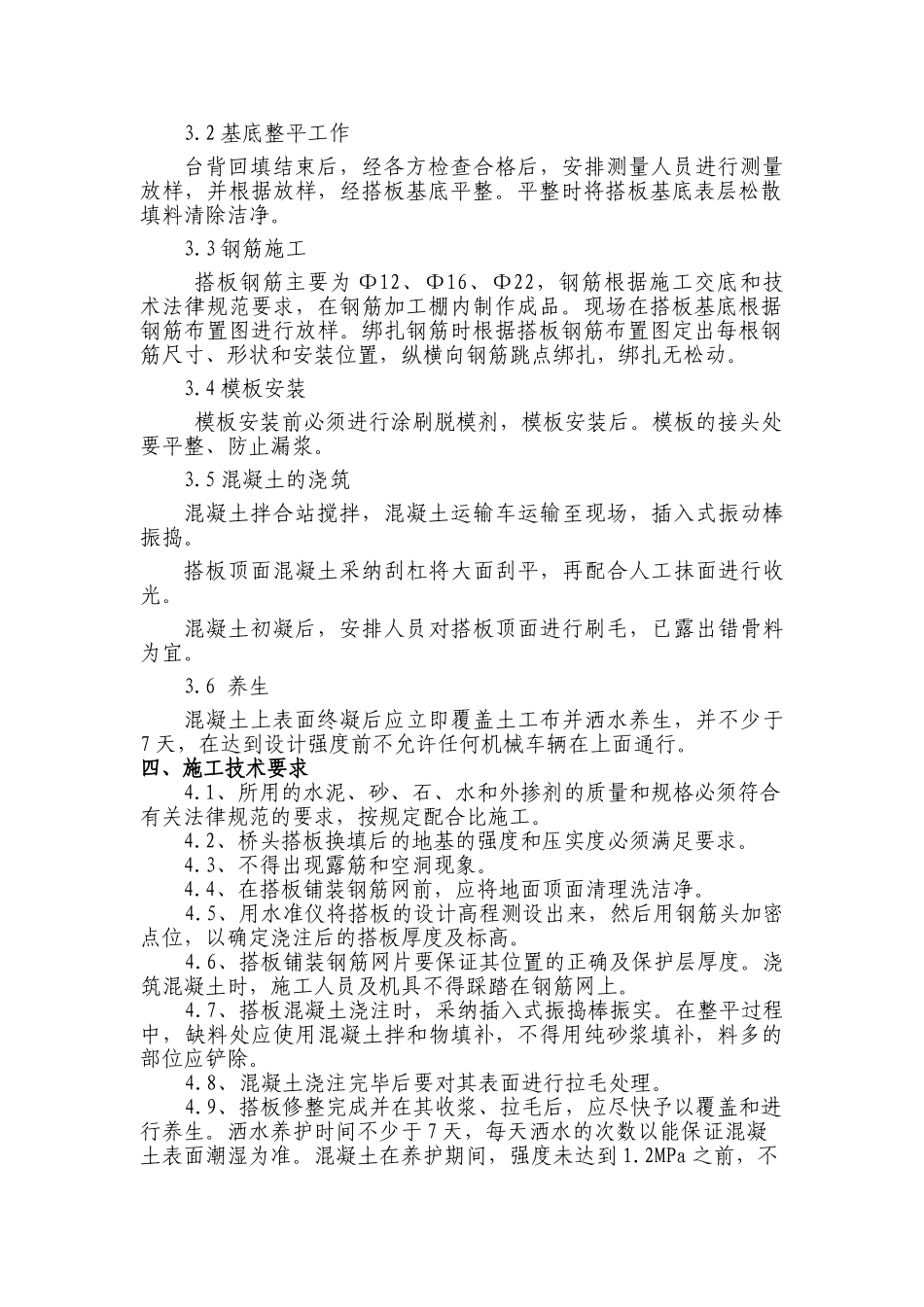

2 基底整平工作台背回填结束后,经各方检查合格后,安排测量人员进行测量放样,并根据放样,经搭板基底平整
平整时将搭板基底表层松散填料清除洁净
3 钢筋施工搭板钢筋主要为 Φ12、Φ16、Φ22,钢筋根据施工交底和技术法律规范要求,在钢筋加工棚内制作成品
现场在搭板基底根据钢筋布置图进行放样
绑扎钢筋时根据搭板钢筋布置图定出每根钢筋尺寸、形状和安装位置,纵横向钢筋跳点绑扎,绑扎无松动
4 模板安装模板安装前必须进行涂刷脱模剂,模板安装后
模板的接头处要平整、防止漏浆
5 混凝土的浇筑混凝土拌合站搅拌,混凝土运输车运输至现场,插入式振动棒振捣

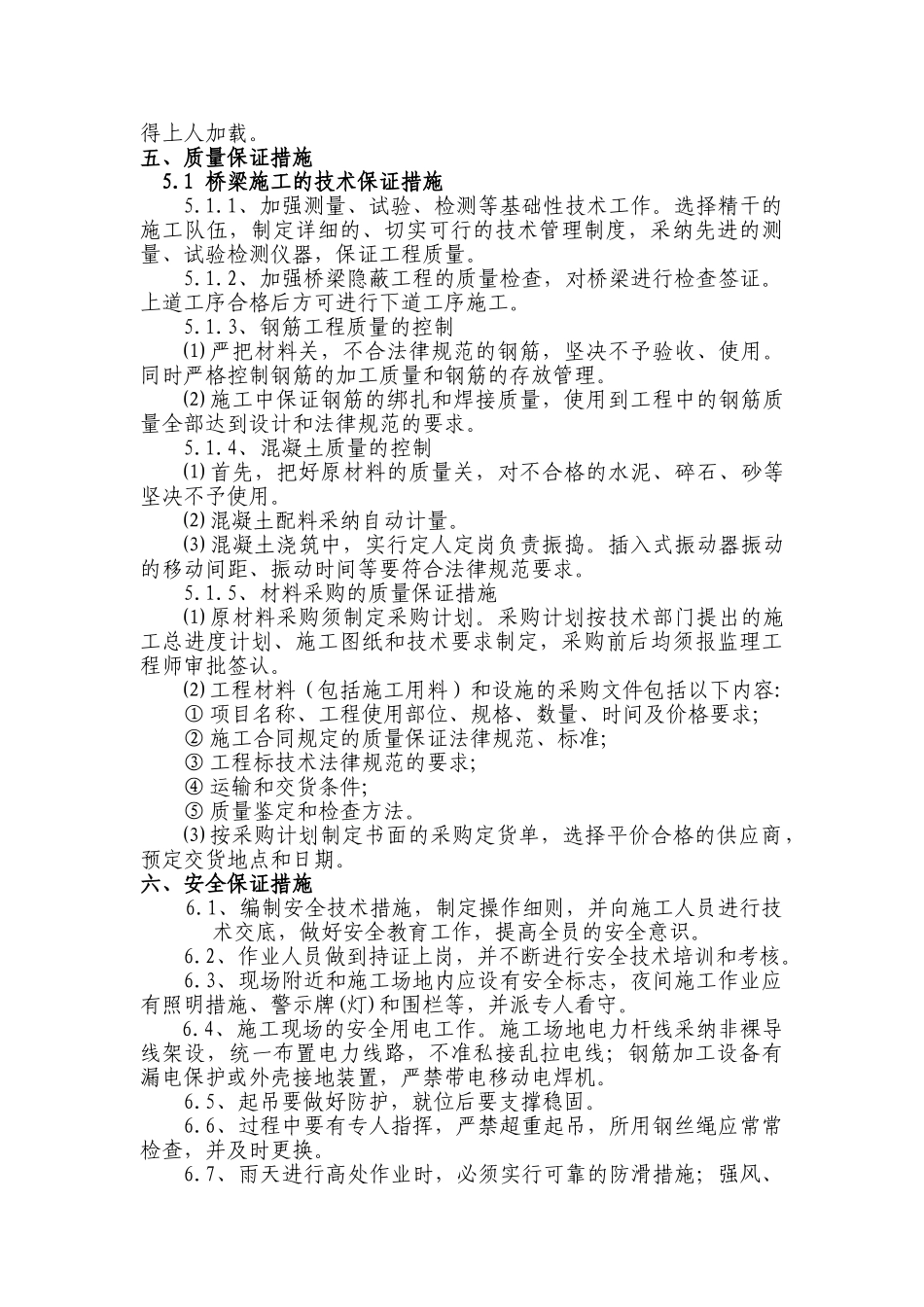

搭板顶面混凝土采纳刮杠将大面刮平,再配合人工抹面进行收
