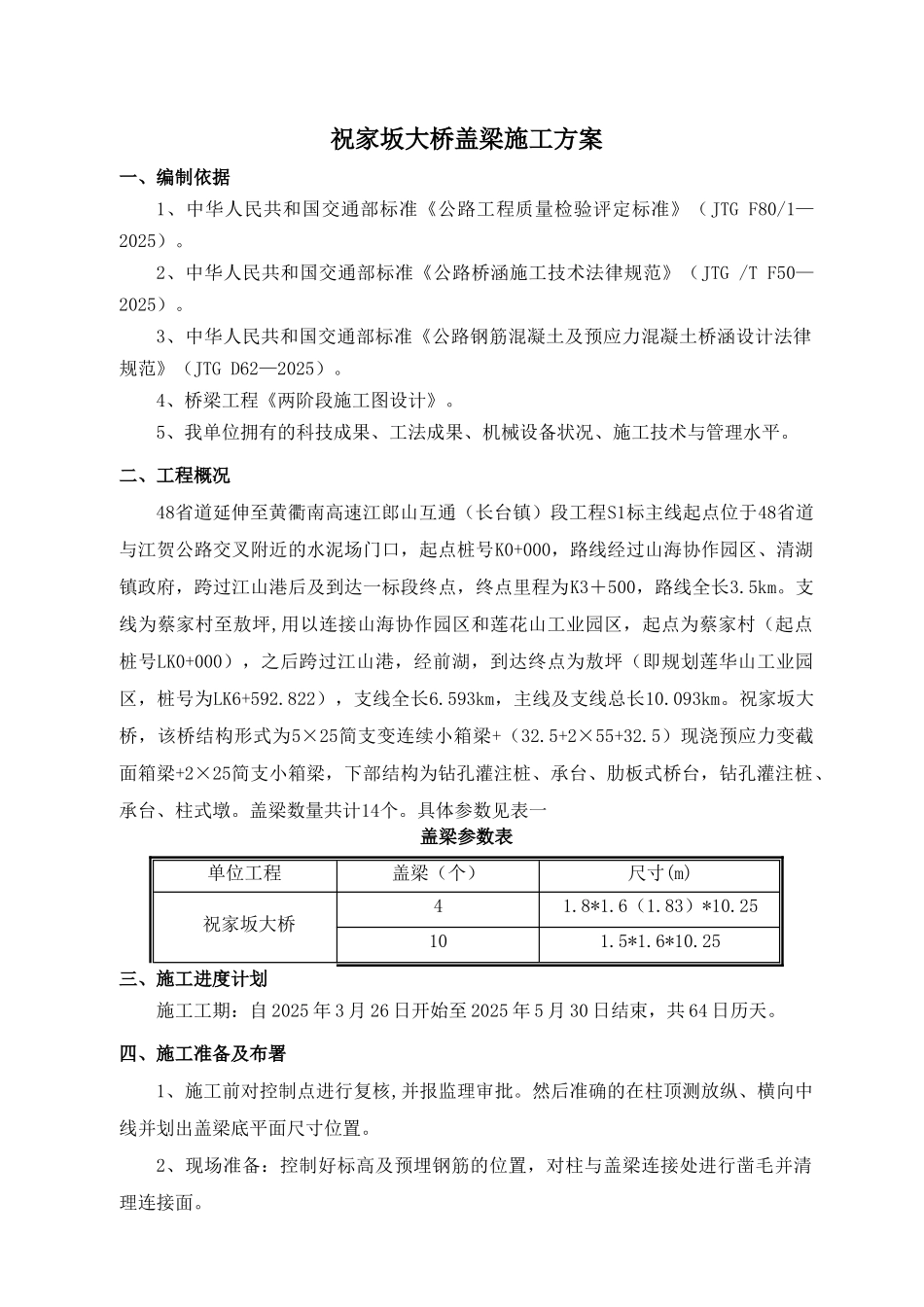

祝家坂大桥盖梁施工方案一、编制依据1、中华人民共和国交通部标准《公路工程质量检验评定标准》(JTG F80/1—2025)
2、中华人民共和国交通部标准《公路桥涵施工技术法律规范》(JTG /T F50—2025)
3、中华人民共和国交通部标准《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》(JTG D62—2025)
4、桥梁工程《两阶段施工图设计》
5、我单位拥有的科技成果、工法成果、机械设备状况、施工技术与管理水平
二、工程概况48省道延伸至黄衢南高速江郎山互通(长台镇)段工程S1标主线起点位于48省道与江贺公路交叉附近的水泥场门口,起点桩号K0+000,路线经过山海协作园区、清湖镇政府,跨过江山港后及到达一标段终点,终点里程为K3+500,路线全长3
支线为蔡家村至敖坪,用以连接山海协作园区和莲花山工业园区,起点为蔡家村(起点桩号LK0+000),之后跨过江山港,经前湖,到达终点为敖坪(即规划莲华山工业园区,桩号为LK6+592
822),支线全长6
593km,主线及支线总长10
祝家坂大桥,该桥结构形式为5×25简支变连续小箱梁+(32
5+2×55+32
5)现浇预应力变截面箱梁+2×25简支小箱梁,下部结构为钻孔灌注桩、承台、肋板式桥台,钻孔灌注桩、承台、柱式墩
盖梁数量共计14个
具体参数见表一盖梁参数表单位工程盖梁(个)尺寸(m) 祝家坂大桥41
83)*10
25三、施工进度计划施工工期:自 2025 年 3 月 26 日开始至 2025 年 5 月 30 日结束,共 64 日历天
四、施工准备及布署1、施工前对控制点进行复核,并报监理审批
然后准确的在柱顶测放纵、横向中线并划出盖梁底平面尺寸位置
2、现场准备:控制好标高及预埋钢筋的位置,对柱与盖梁连接处进行凿毛并清理连接面
