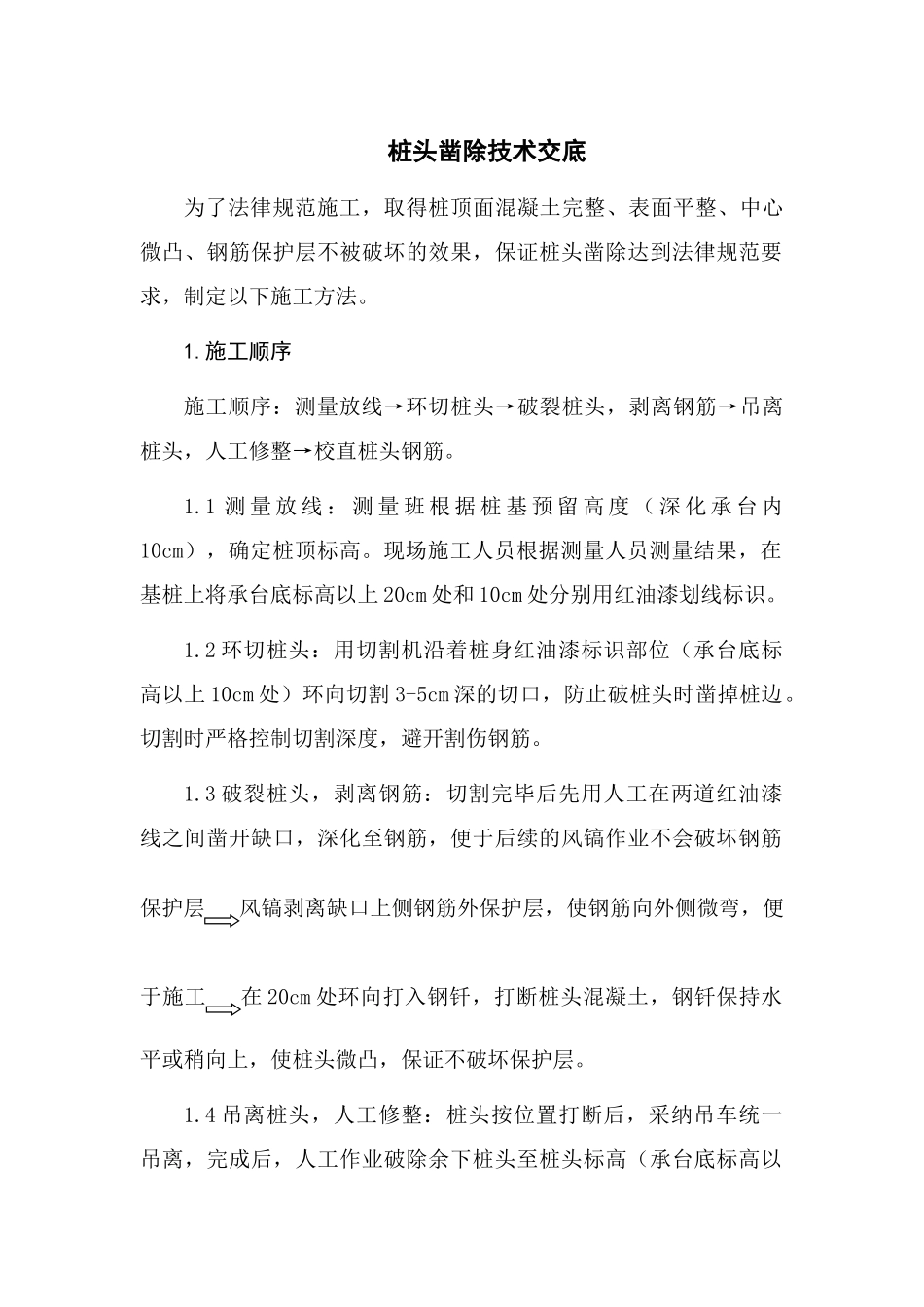

桩头凿除技术交底为了法律规范施工,取得桩顶面混凝土完整、表面平整、中心微凸、钢筋保护层不被破坏的效果,保证桩头凿除达到法律规范要求,制定以下施工方法
施工顺序施工顺序:测量放线→环切桩头→破裂桩头,剥离钢筋→吊离桩头,人工修整→校直桩头钢筋
1 测 量 放 线 : 测 量 班 根 据 桩 基 预 留 高 度 ( 深 化 承 台 内10cm),确定桩顶标高
现场施工人员根据测量人员测量结果,在基桩上将承台底标高以上 20cm 处和 10cm 处分别用红油漆划线标识
2 环切桩头:用切割机沿着桩身红油漆标识部位(承台底标高以上 10cm 处)环向切割 3-5cm 深的切口,防止破桩头时凿掉桩边
切割时严格控制切割深度,避开割伤钢筋
3 破裂桩头,剥离钢筋:切割完毕后先用人工在两道红油漆线之间凿开缺口,深化至钢筋,便于后续的风镐作业不会破坏钢筋保护层风镐剥离缺口上侧钢筋外保护层,使钢筋向外侧微弯,便于施工在 20cm 处环向打入钢钎,打断桩头混凝土,钢钎保持水平或稍向上,使桩头微凸,保证不破坏保护层
4 吊离桩头,人工修整:桩头按位置打断后,采纳吊车统一吊离,完成后,人工作业破除余下桩头至桩头标高(承台底标高以上 10cm 处)

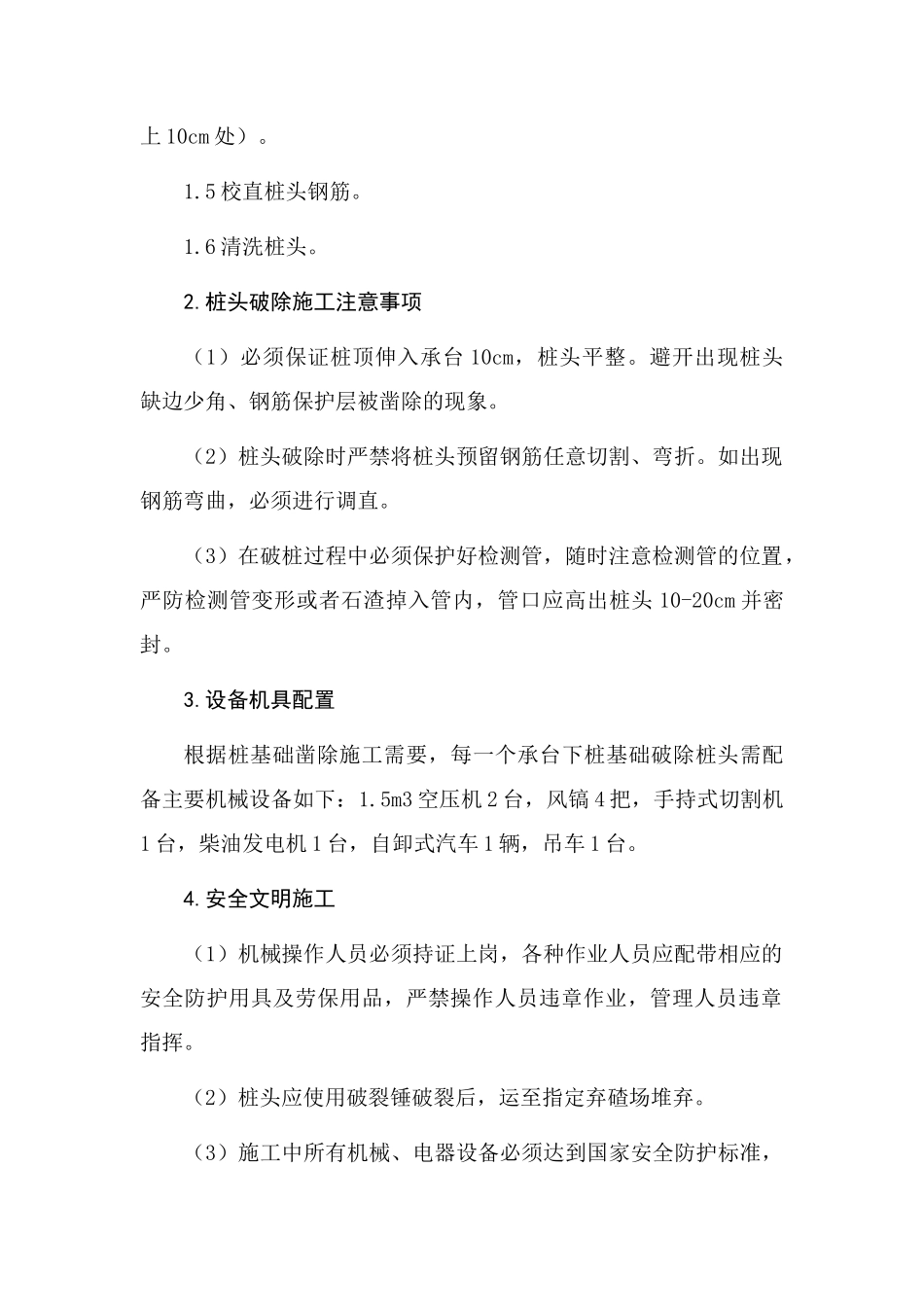

5 校直桩头钢筋
6 清洗桩头
桩头破除施工注意事项(1)必须保证桩顶伸入承台 10cm,桩头平整
避开出现桩头缺边少角、钢筋保护层被凿除的现象
(2)桩头破除时严禁将桩头预留钢筋任意切割、弯折
如出现钢筋弯曲,必须进行调直
(3)在破桩过程中必须保护好检测管,随时注意检测管的位置,严防检测管变形或者石渣掉入管内,管口应高出桩头 10-20cm 并密封

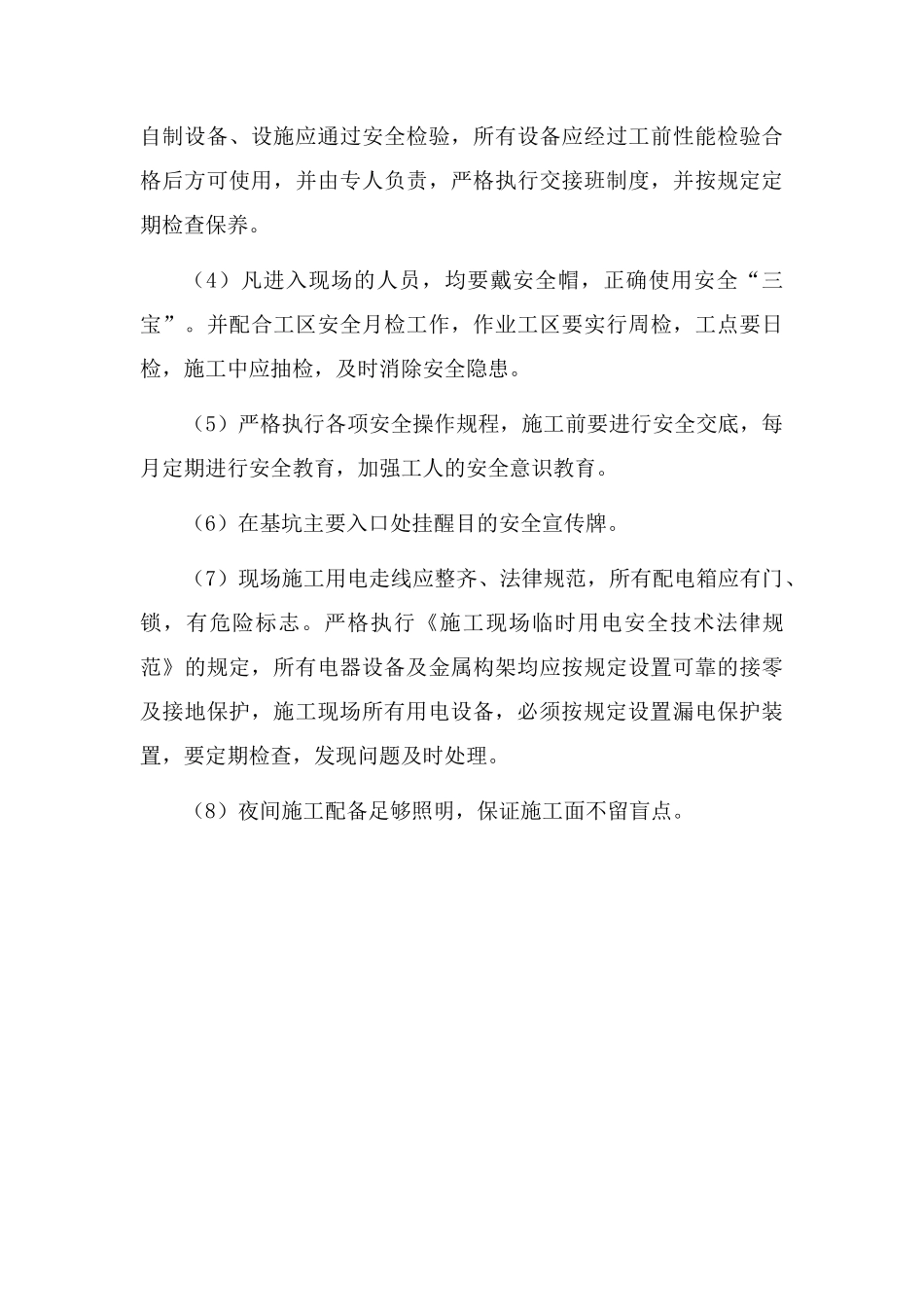

设备机具配置根据桩基础凿除施工需要,每一个承台下桩基础破除桩头需配备主要机械设备如下:1
5m3 空压机 2 台,风镐 4 把,手持式切割机1 台,柴油发电机 1 台,
