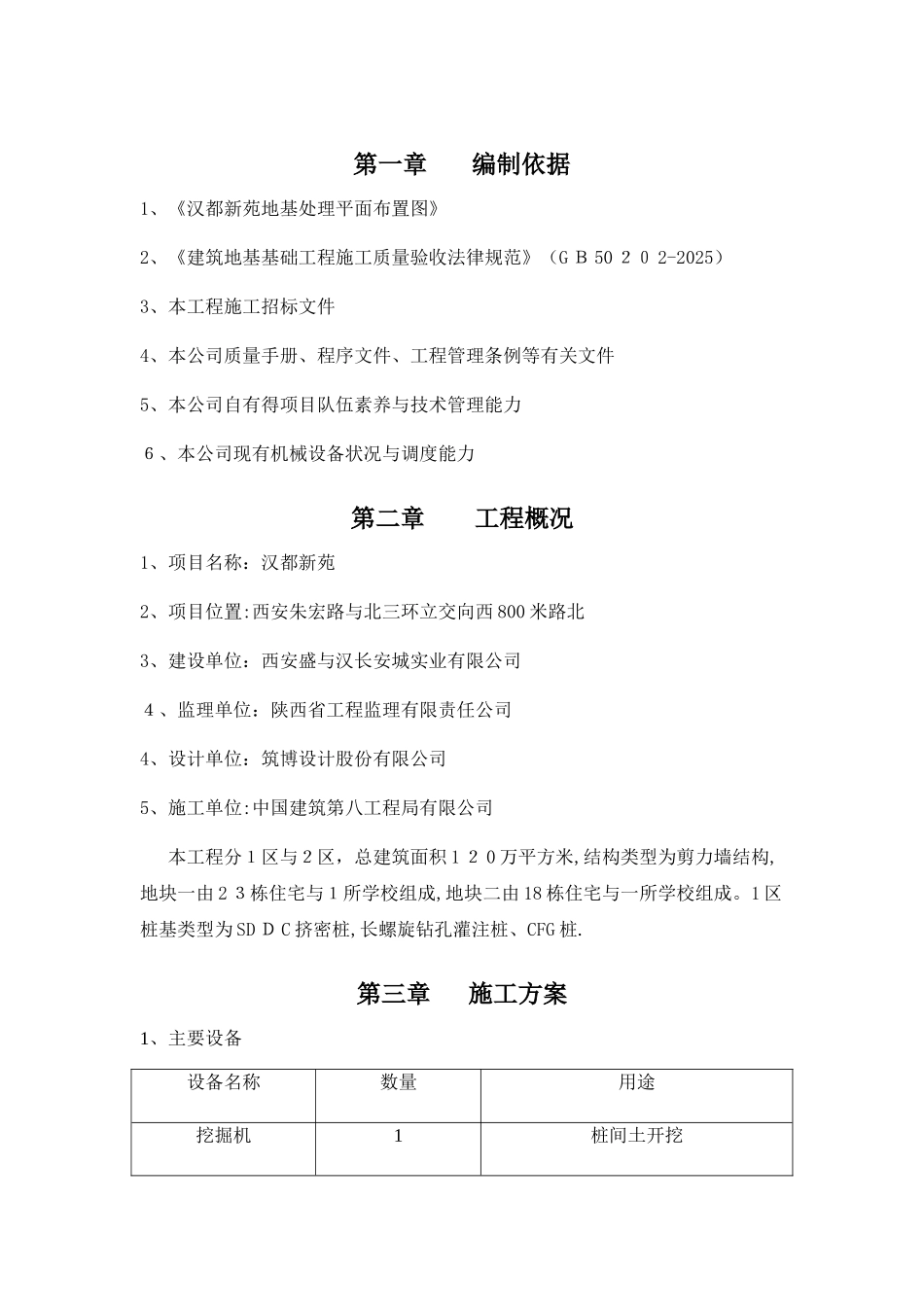

第一章编制依据1、《汉都新苑地基处理平面布置图》2、《建筑地基基础工程施工质量验收法律规范》(G B 50 20 2-2025)3、本工程施工招标文件4、本公司质量手册、程序文件、工程管理条例等有关文件5、本公司自有得项目队伍素养与技术管理能力6、本公司现有机械设备状况与调度能力第二章 工程概况1、项目名称:汉都新苑2、项目位置:西安朱宏路与北三环立交向西 800 米路北3、建设单位:西安盛与汉长安城实业有限公司4、监理单位:陕西省工程监理有限责任公司4、设计单位:筑博设计股份有限公司5、施工单位:中国建筑第八工程局有限公司本工程分1区与2区,总建筑面积 1 2 0 万平方米,结构类型为剪力墙结构,地块一由 2 3栋住宅与1所学校组成,地块二由 18 栋住宅与一所学校组成
1 区桩基类型为 SD D C 挤密桩,长螺旋钻孔灌注桩、CFG 桩

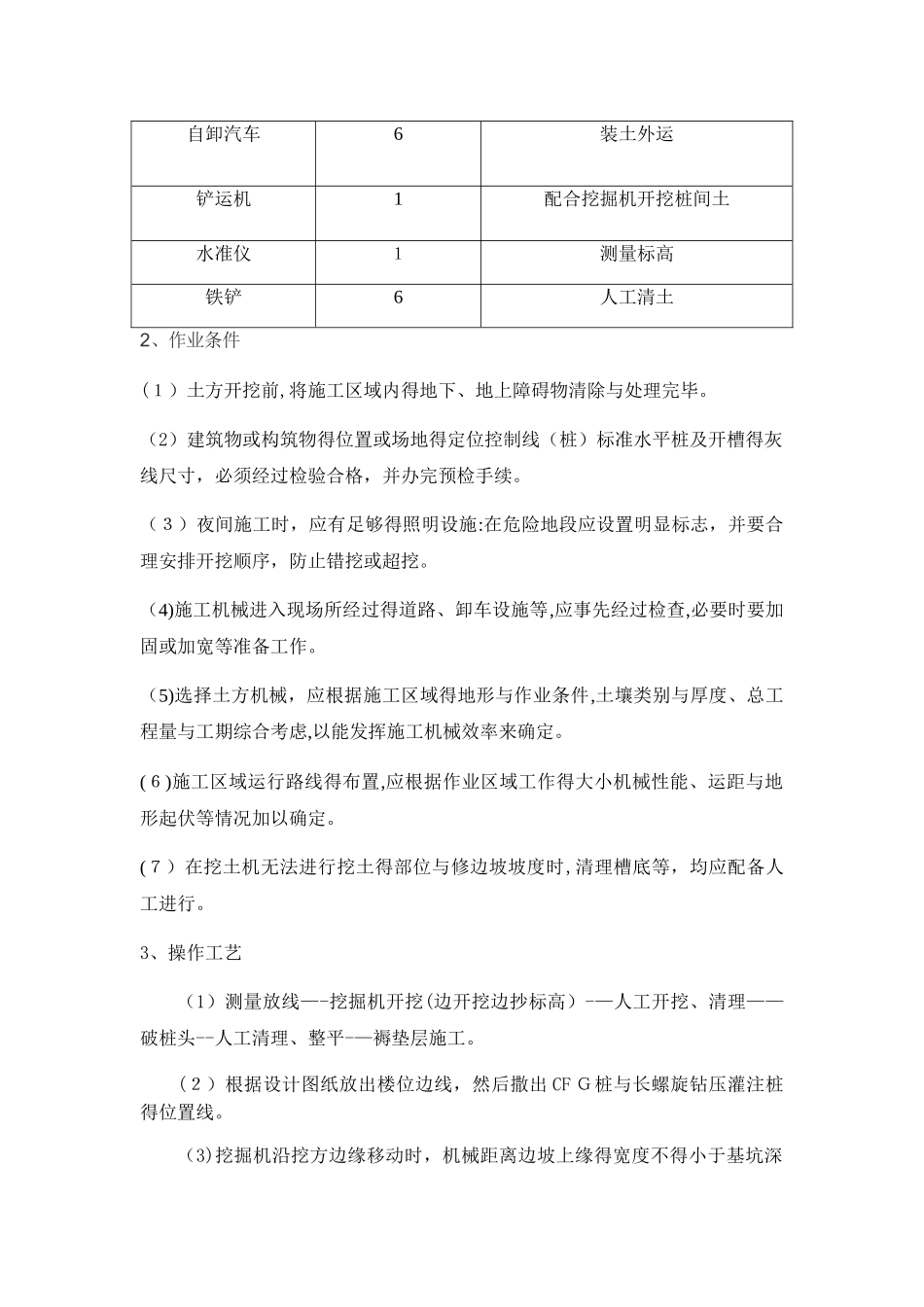

第三章 施工方案1、主要设备设备名称数量用途挖掘机1桩间土开挖自卸汽车6装土外运铲运机1配合挖掘机开挖桩间土水准仪1测量标高铁铲6人工清土2、作业条件(1)土方开挖前,将施工区域内得地下、地上障碍物清除与处理完毕
(2)建筑物或构筑物得位置或场地得定位控制线(桩)标准水平桩及开槽得灰线尺寸,必须经过检验合格,并办完预检手续
(3)夜间施工时,应有足够得照明设施:在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖
(4)施工机械进入现场所经过得道路、卸车设施等,应事先经过检查,必要时要加固或加宽等准备工作
(5)选择土方机械,应根据施工区域得地形与作业条件,土壤类别与厚度、总工程量与工期综合考虑,以能发挥施工机械效率来确定
(6)施工区域运行路线得布置,应根据作业区域工作得大小机械性能、运距与地形起伏等情况加以确定
(7)在挖土机无法进行挖土得部位与修边坡坡度时,清理槽底等,均应配备人工进行

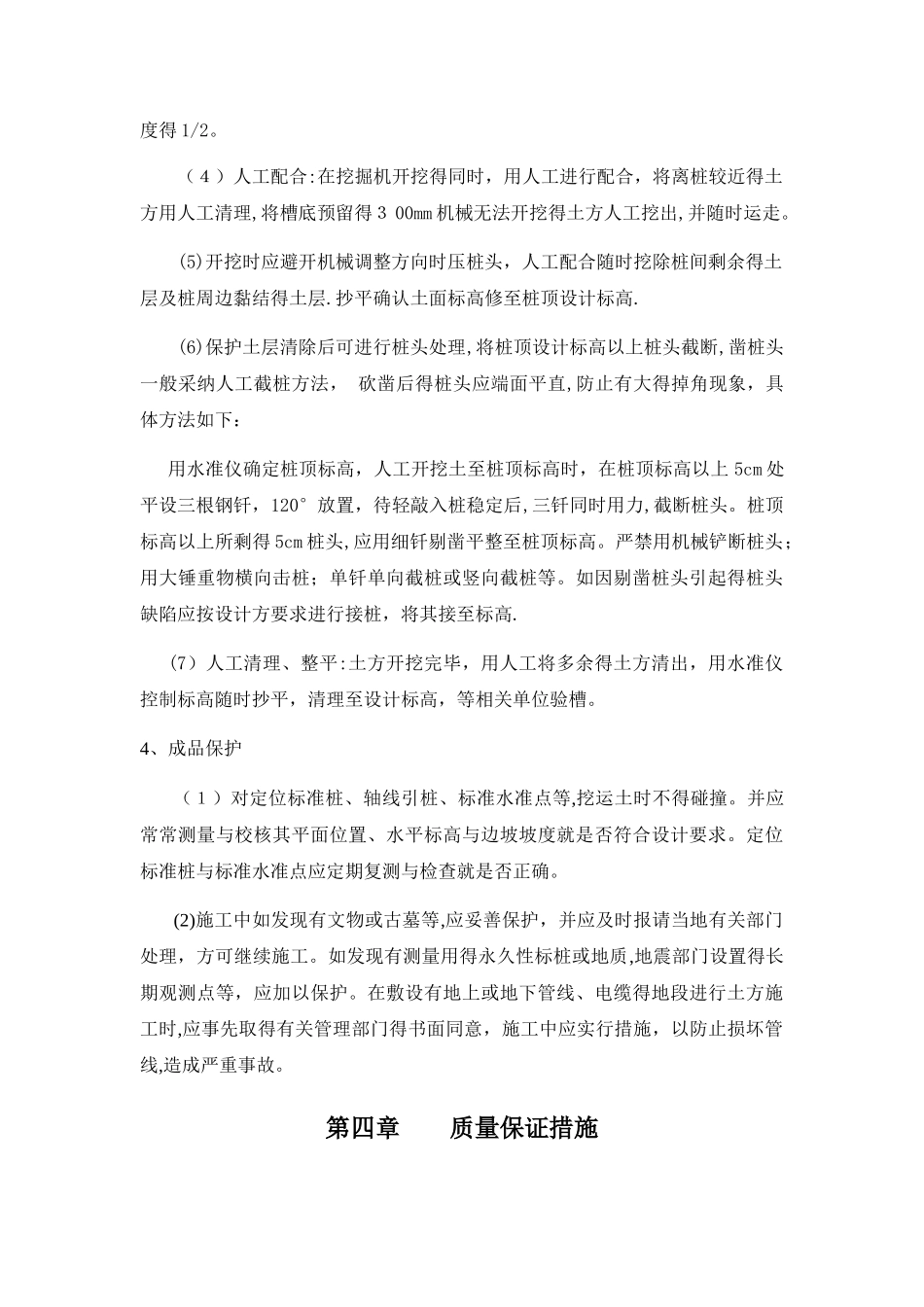

3、操作工艺(1)测量放线—-挖掘
