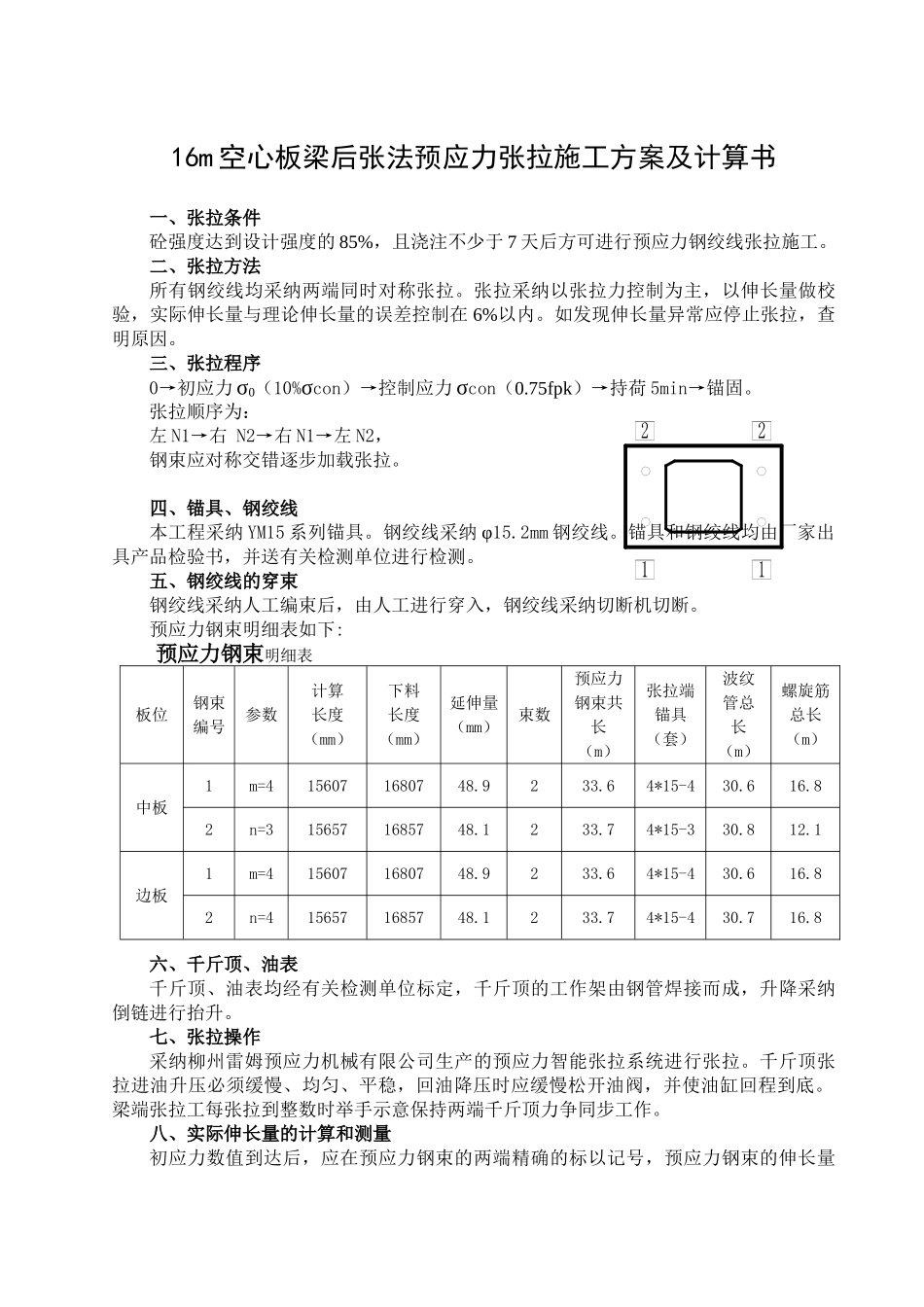

16m 空心板梁后张法预应力张拉施工方案及计算书一、张拉条件砼强度达到设计强度的 85%,且浇注不少于 7 天后方可进行预应力钢绞线张拉施工
二、张拉方法所有钢绞线均采纳两端同时对称张拉
张拉采纳以张拉力控制为主,以伸长量做校验,实际伸长量与理论伸长量的误差控制在 6%以内
如发现伸长量异常应停止张拉,查明原因
三、张拉程序0→初应力 σ0(10%σcon)→控制应力 σcon(0
75fpk)→持荷 5min→锚固
张拉顺序为:左 N1→右 N2→右 N1→左 N2, 钢束应对称交错逐步加载张拉
四、锚具、钢绞线本工程采纳 YM15 系列锚具
钢绞线采纳 φ15
2mm 钢绞线
锚具和钢绞线均由厂家出具产品检验书,并送有关检测单位进行检测
五、钢绞线的穿束钢绞线采纳人工编束后,由人工进行穿入,钢绞线采纳切断机切断

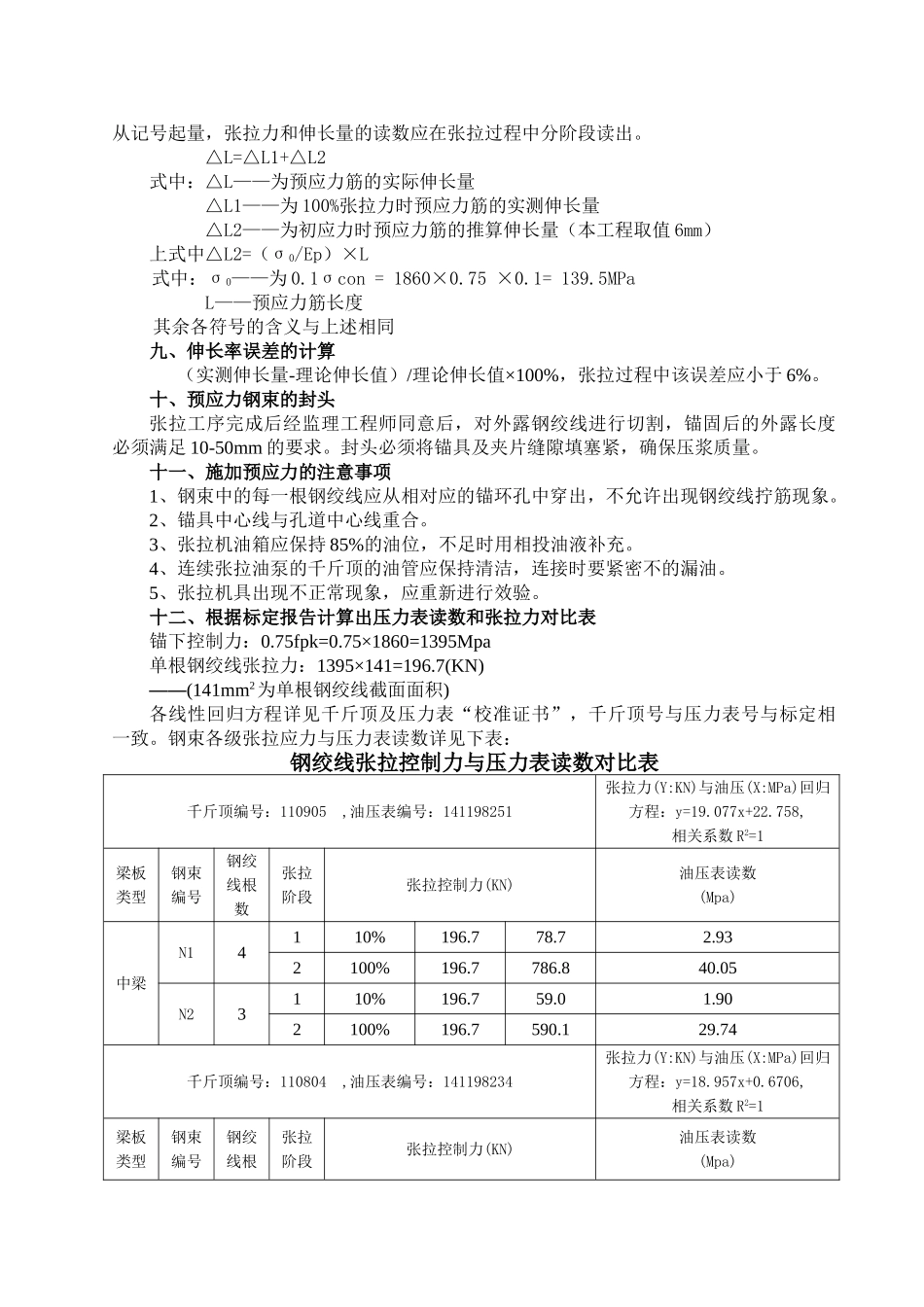

预应力钢束明细表如下:预应力钢束明细表板位钢束编号参数计算长度(mm)下料长度(mm)延伸量(mm)束数预应力钢束共长(m)张拉端锚具(套)波纹管总长(m)螺旋筋总长(m)中板1m=4156071680748
64*15-430
82n=3156571685748
74*15-330
1边板1m=4156071680748
64*15-430
82n=4156571685748
74*15-430

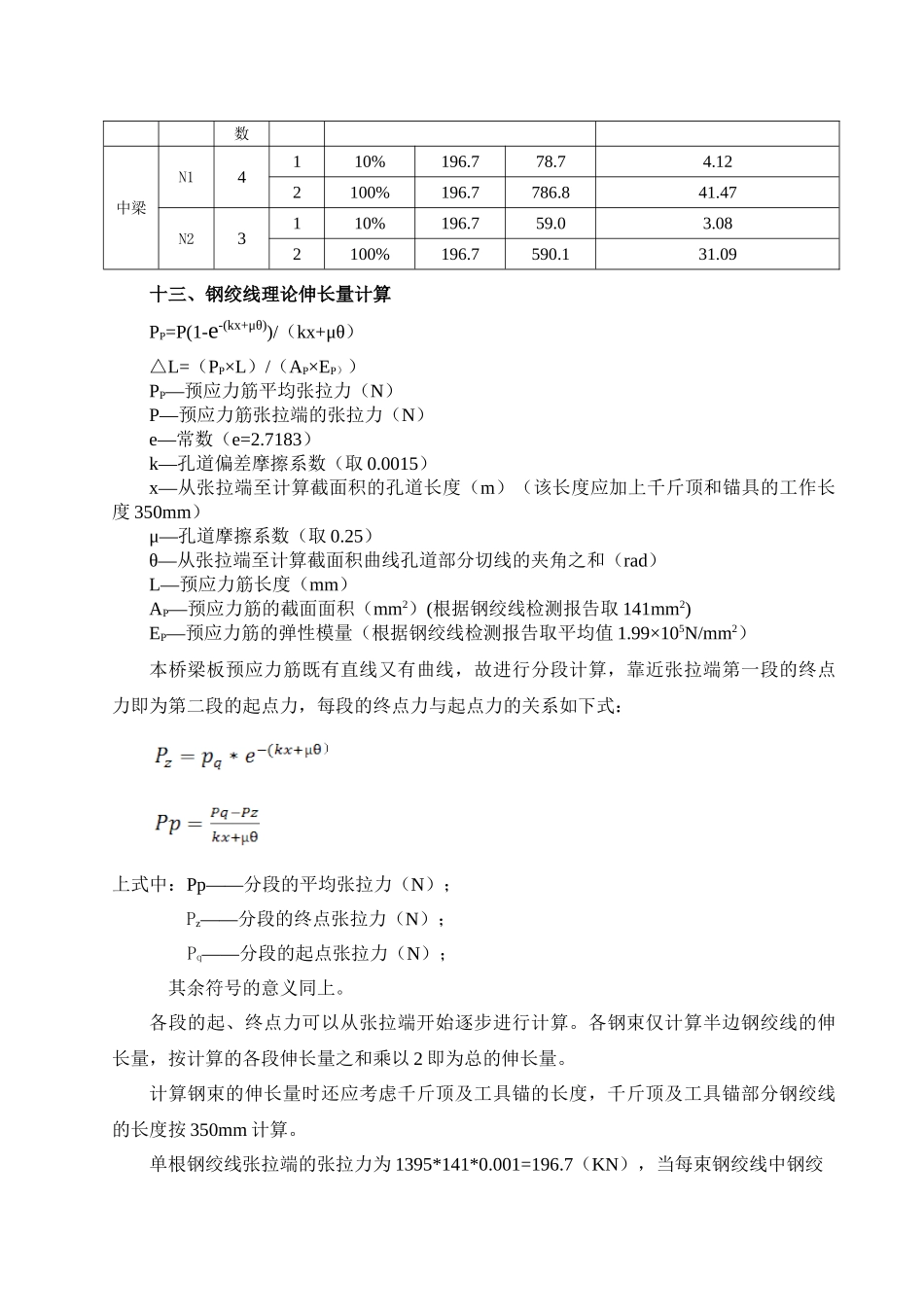

8六、千斤顶、油表千斤顶、油表均经有关检测单位标定,千斤顶的工作架由钢管焊接而成,升降采纳倒链进行抬升
七、张拉操作采纳柳州雷姆预应力机械有限公司生产的预应力智能张拉系统进行张拉
千斤顶张拉进油升压必须缓慢、均匀、平稳,回油降压时应缓慢松开油阀,并使油缸回程到底
梁端张拉工每张拉到整数时举手示意保持两端千斤顶力争同步工作
八、实际伸长量的计算和测量初应力数值到达后,应在预应力钢束的两端精确的标以记
