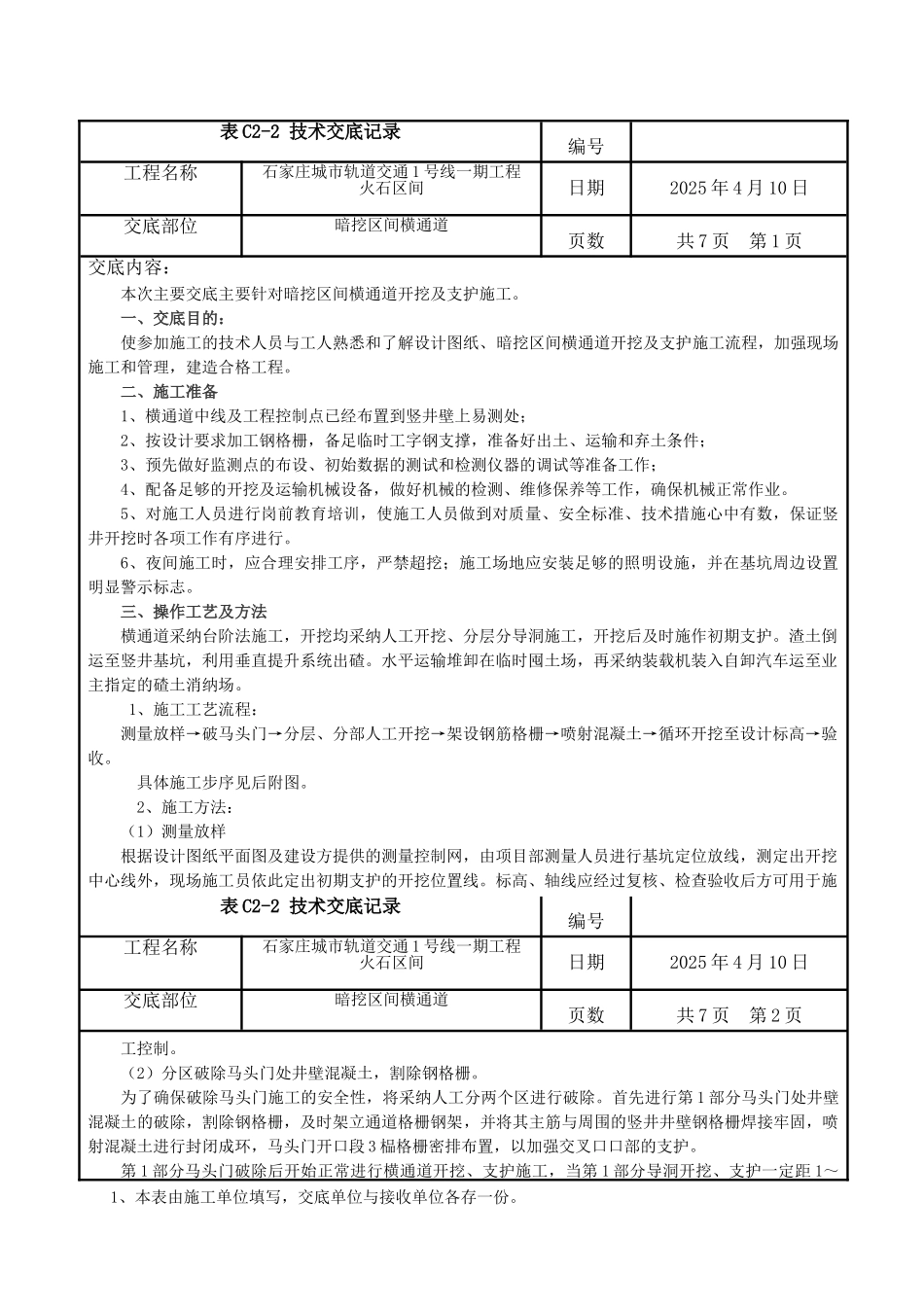

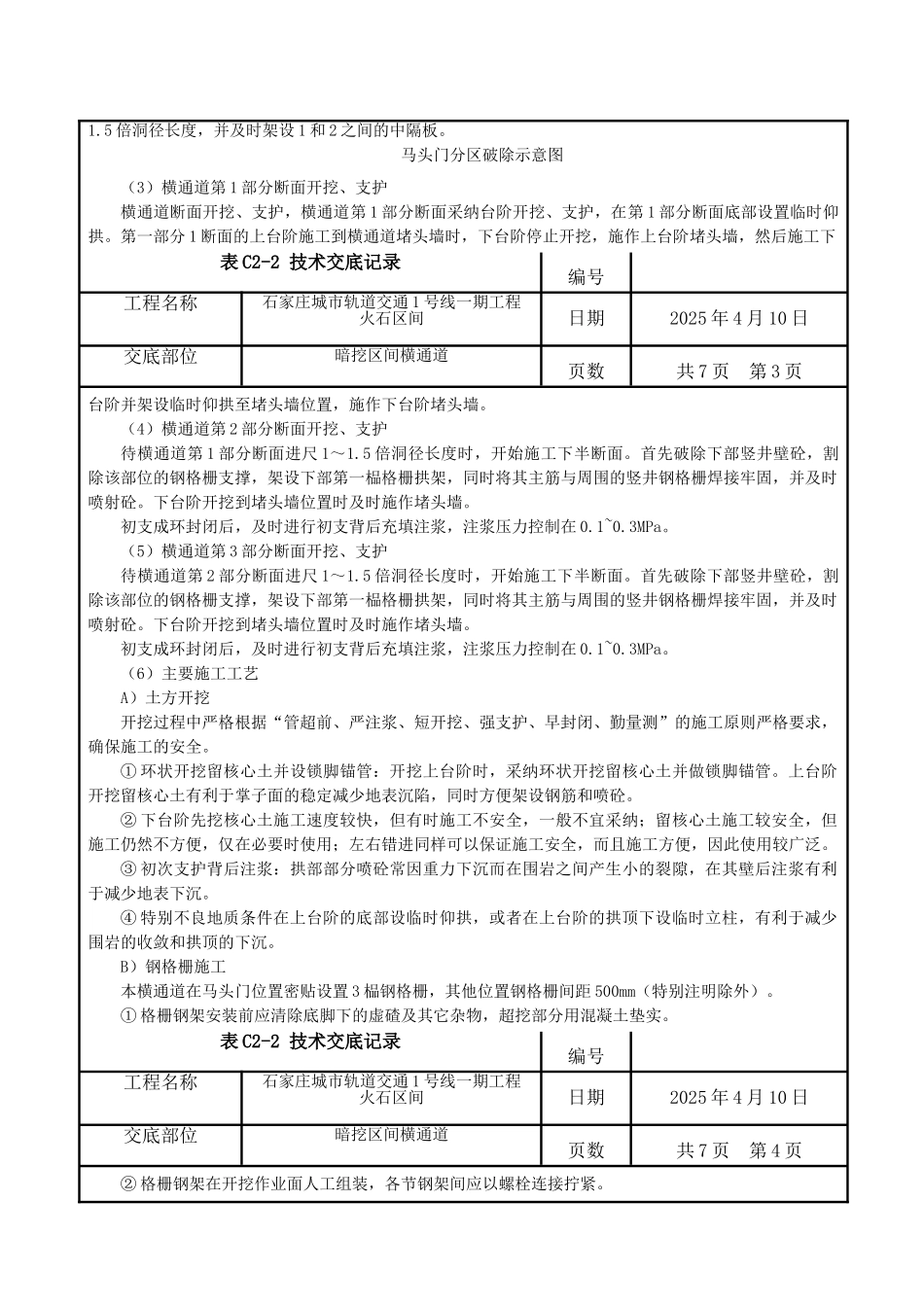

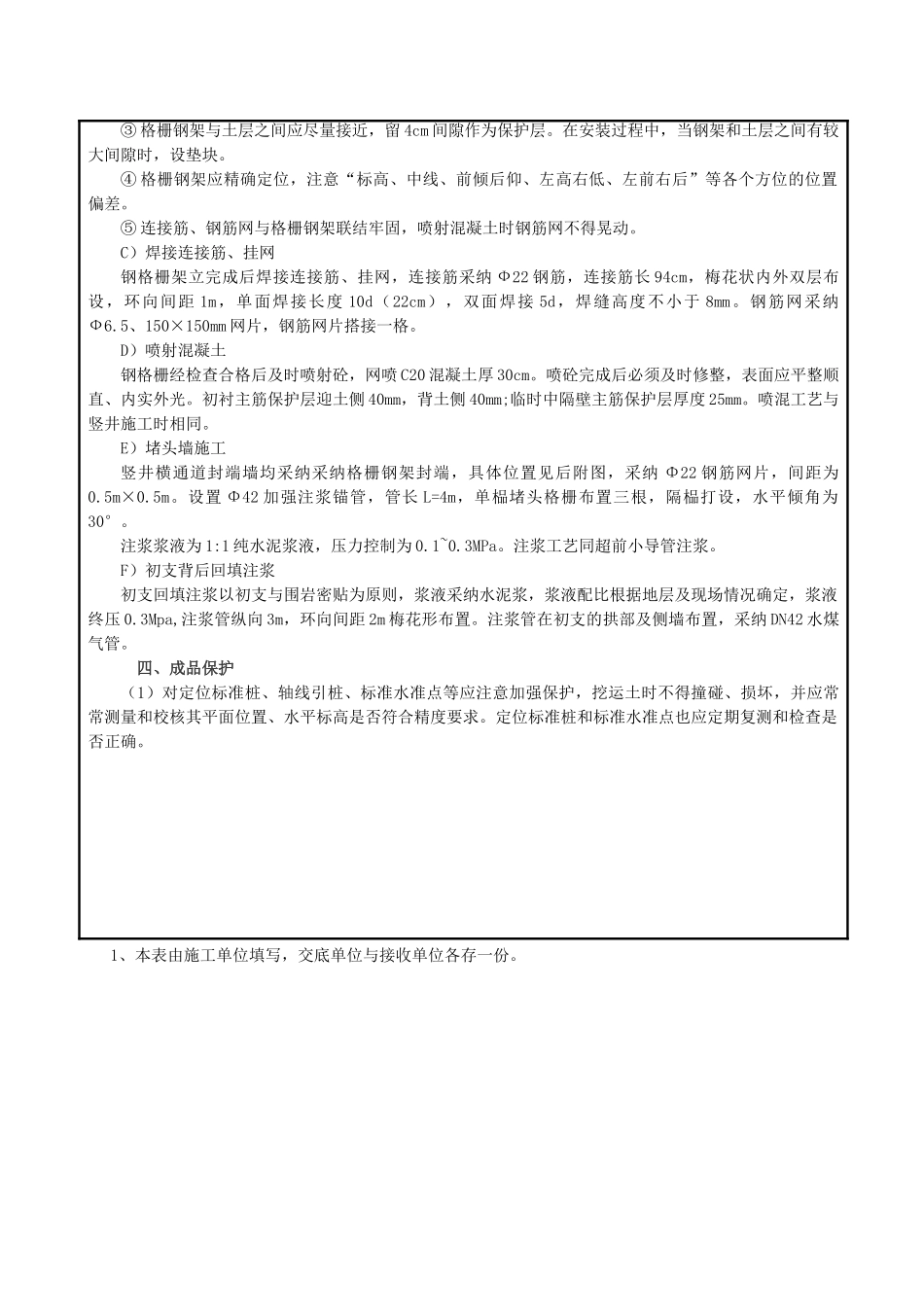

1、本表由施工单位填写,交底单位与接收单位各存一份。表 C2-2 技术交底记录编号工程名称石家庄城市轨道交通 1 号线一期工程 火石区间日期2025 年 4 月 10 日交底部位暗挖区间横通道页数共 7 页 第 1 页交底内容:本次主要交底主要针对暗挖区间横通道开挖及支护施工。一、交底目的:使参加施工的技术人员与工人熟悉和了解设计图纸、暗挖区间横通道开挖及支护施工流程,加强现场施工和管理,建造合格工程。二、施工准备1、横通道中线及工程控制点已经布置到竖井壁上易测处; 2、按设计要求加工钢格栅,备足临时工字钢支撑,准备好出土、运输和弃土条件;3、预先做好监测点的布设、初始数据的测试和检测仪器的调试等准备工作;4、配备足够的开挖及运输机械设备,做好机械的检测、维修保养等工作,确保机械正常作业。5、对施工人员进行岗前教育培训,使施工人员做到对质量、安全标准、技术措施心中有数,保证竖井开挖时各项工作有序进行。6、夜间施工时,应合理安排工序,严禁超挖;施工场地应安装足够的照明设施,并在基坑周边设置明显警示标志。三、操作工艺及方法横通道采纳台阶法施工,开挖均采纳人工开挖、分层分导洞施工,开挖后及时施作初期支护。渣土倒运至竖井基坑,利用垂直提升系统出碴。水平运输堆卸在临时囤土场,再采纳装载机装入自卸汽车运至业主指定的碴土消纳场。 1、施工工艺流程: 测量放样→破马头门→分层、分部人工开挖→架设钢筋格栅→喷射混凝土→循环开挖至设计标高→验收。 具体施工步序见后附图。 2、施工方法: (1)测量放样 根据设计图纸平面图及建设方提供的测量控制网,由项目部测量人员进行基坑定位放线,测定出开挖中心线外,现场施工员依此定出初期支护的开挖位置线。标高、轴线应经过复核、检查验收后方可用于施工控制。 (2)分区破除马头门处井壁混凝土,割除钢格栅。为了确保破除马头门施工的安全性,将采纳人工分两个区进行破除。首先进行第 1 部分马头门处井壁混凝土的破除,割除钢格栅,及时架立通道格栅钢架,并将其主筋与周围的竖井井壁钢格栅焊接牢固,喷射混凝土进行封闭成环,马头门开口段 3 榀格栅密排布置,以加强交叉口口部的支护。第 1 部分马头门破除后开始正常进行横通道开挖、支护施工,当第 1 部分导洞开挖、支护一定距 1~表 C2-2 技术交底记录编号工程名称石家庄城市轨道交通 1 号线一期工程 火石区间日期2025 年 4 月 10 日交底部位暗挖区间横...
