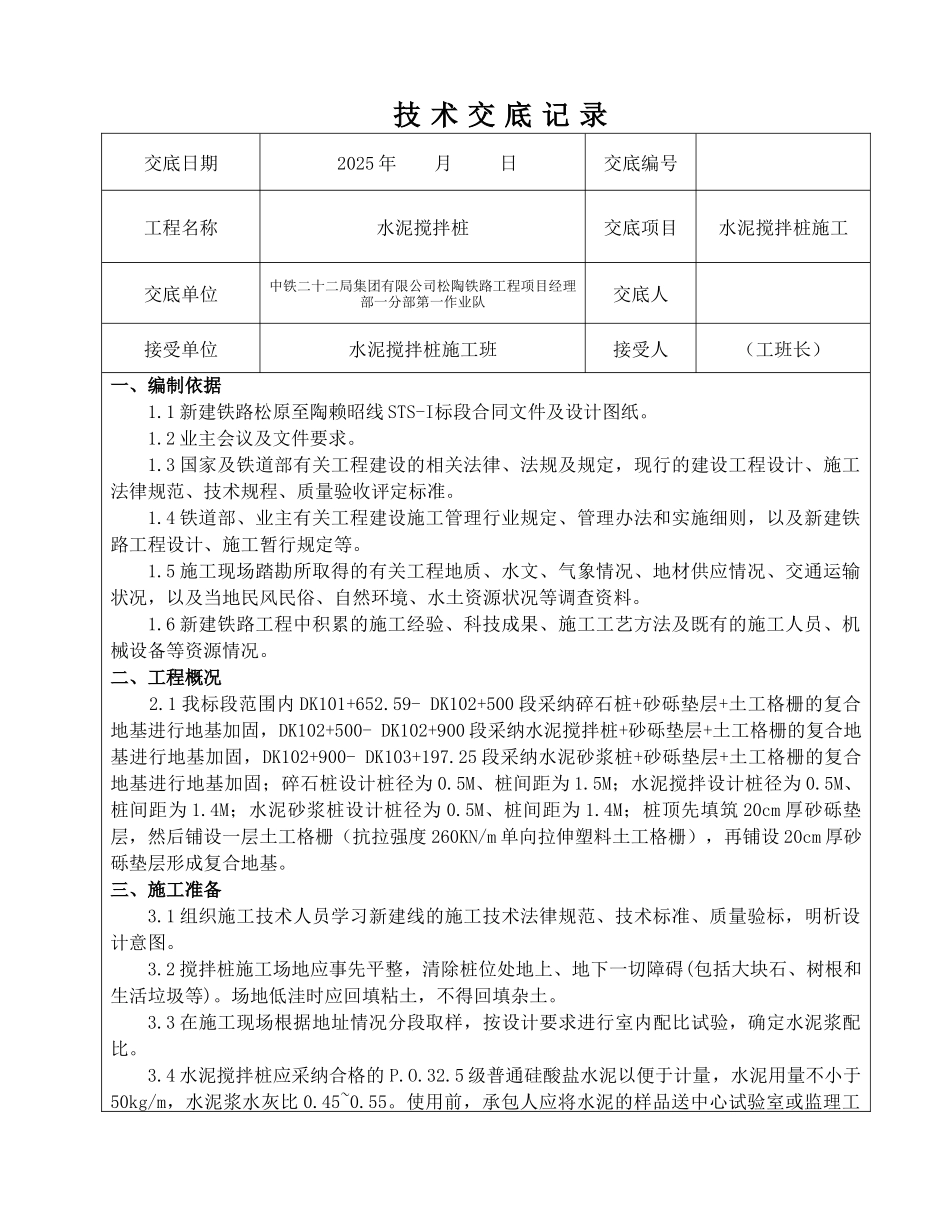

新建铁路松原至陶赖昭线一标段水泥搅拌桩技术交底审核人: 交底人: 接收人: 中铁二十二局集团松陶铁路工程项目经理部一分部二〇一一年三月三日 技 术 交 底 记 录交底日期 2025 年 月 日交底编号工程名称水泥搅拌桩交底项目水泥搅拌桩施工交底单位中铁二十二局集团有限公司松陶铁路工程项目经理部一分部第一作业队交底人接受单位水泥搅拌桩施工班接受人(工班长)一、编制依据1
1 新建铁路松原至陶赖昭线 STS-I标段合同文件及设计图纸
2 业主会议及文件要求
3 国家及铁道部有关工程建设的相关法律、法规及规定,现行的建设工程设计、施工法律规范、技术规程、质量验收评定标准
4 铁道部、业主有关工程建设施工管理行业规定、管理办法和实施细则,以及新建铁路工程设计、施工暂行规定等
5 施工现场踏勘所取得的有关工程地质、水文、气象情况、地材供应情况、交通运输状况,以及当地民风民俗、自然环境、水土资源状况等调查资料
6 新建铁路工程中积累的施工经验、科技成果、施工工艺方法及既有的施工人员、机械设备等资源情况
二、工程概况 2
1 我标段范围内 DK101+652
59- DK102+500 段采纳碎石桩+砂砾垫层+土工格栅的复合地基进行地基加固,DK102+500- DK102+900 段采纳水泥搅拌桩+砂砾垫层+土工格栅的复合地基进行地基加固,DK102+900- DK103+197
25 段采纳水泥砂浆桩+砂砾垫层+土工格栅的复合地基进行地基加固;碎石桩设计桩径为 0
5M、桩间距为 1
5M;水泥搅拌设计桩径为 0
5M、桩间距为 1
4M;水泥砂浆桩设计桩径为 0
5M、桩间距为 1
4M;桩顶先填筑 20cm 厚砂砾垫层,然后铺设一层土工格栅(抗拉强度 260KN/m 单向拉伸塑料土工格栅),再铺设 20cm 厚砂砾垫层形成复合地基
三、施工准备3
1 组织施工
