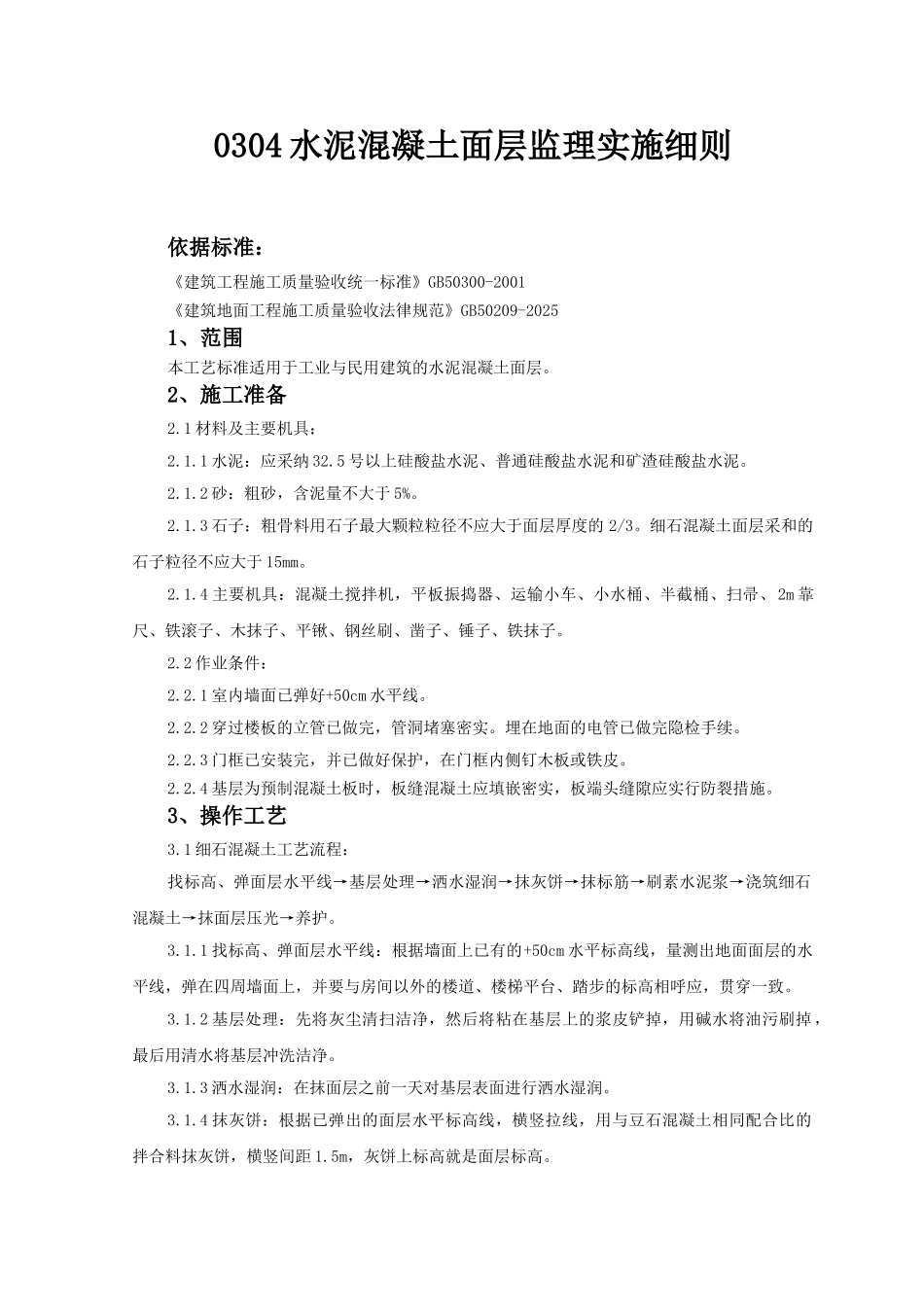

0304 水泥混凝土面层监理实施细则依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收法律规范》GB50209-20251、范围本工艺标准适用于工业与民用建筑的水泥混凝土面层
2、施工准备2
1 材料及主要机具:2
1 水泥:应采纳 32
5 号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
2 砂:粗砂,含泥量不大于 5%
3 石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的 2/3
细石混凝土面层采和的石子粒径不应大于 15mm
4 主要机具:混凝土搅拌机,平板振捣器、运输小车、小水桶、半截桶、扫帚、2m 靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子
2 作业条件:2
1 室内墙面已弹好+50cm 水平线
2 穿过楼板的立管已做完,管洞堵塞密实
埋在地面的电管已做完隐检手续
3 门框已安装完,并已做好保护,在门框内侧钉木板或铁皮
4 基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应实行防裂措施
3、操作工艺3
1 细石混凝土工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护
1 找标高、弹面层水平线:根据墙面上已有的+50cm 水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯穿一致
2 基层处理:先将灰尘清扫洁净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉 ,最后用清水将基层冲洗洁净
3 洒水湿润:在抹面层之前一天对基层表面进行洒水湿润
4 抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与豆石混凝土相同配合比的拌合料抹灰饼,横竖间距 1
5m,灰饼上标高就是面层标高
5 抹标筋:面积较大的房间
