沥青路面施工方案

沥青路面施工方案 _第1页
1/4
沥青路面施工方案 _第2页
2/4
沥青路面施工方案 _第3页
3/4

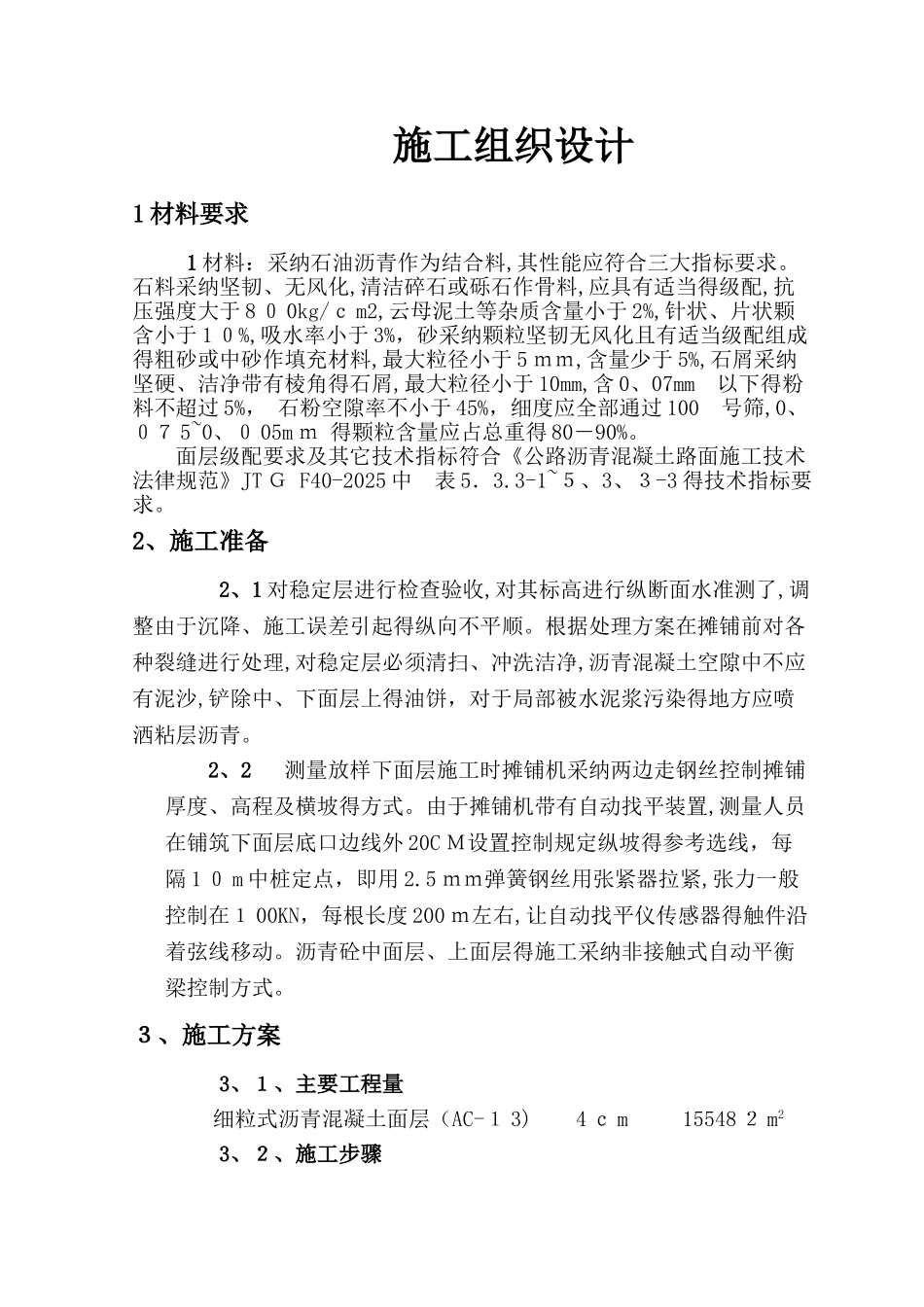

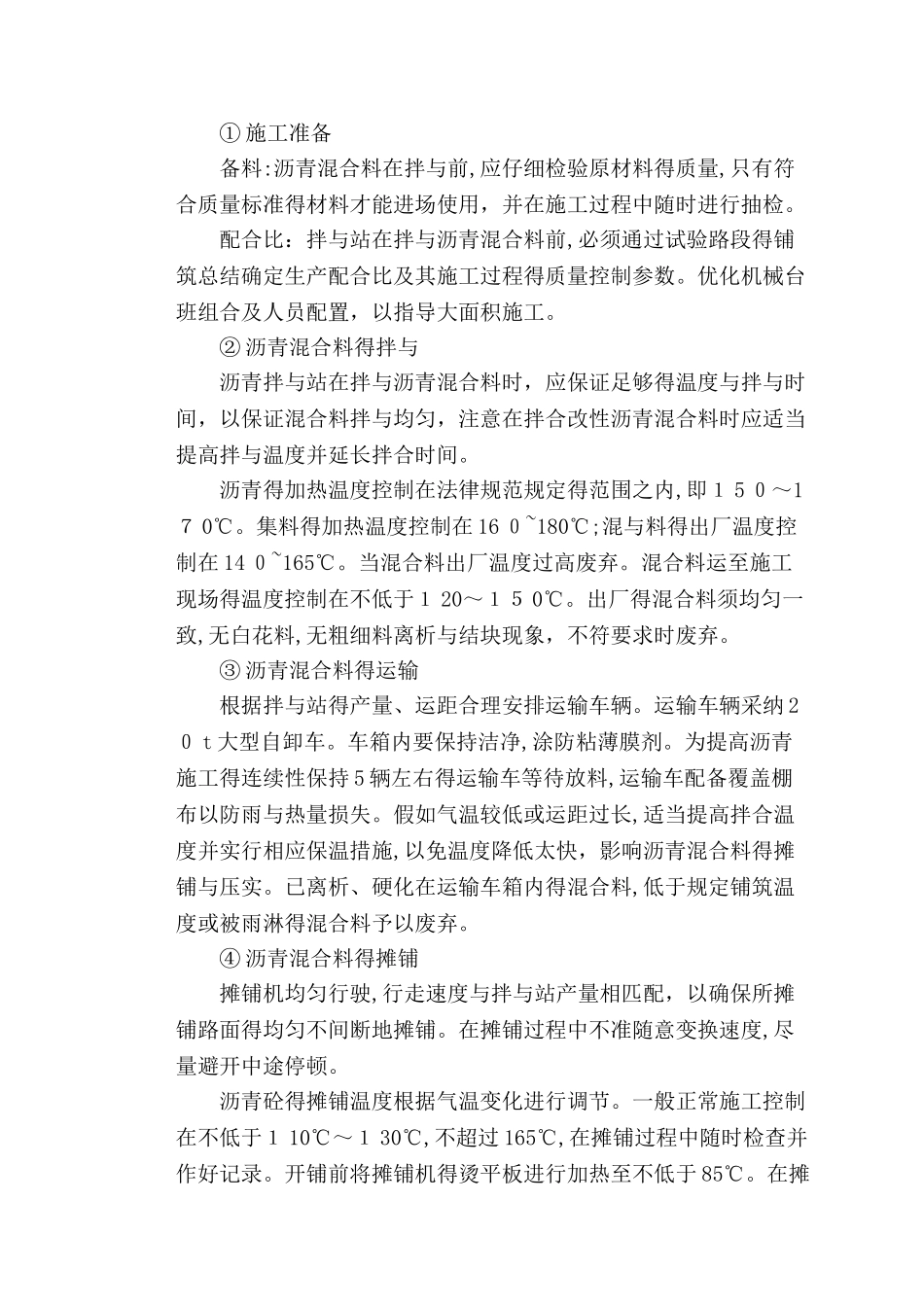

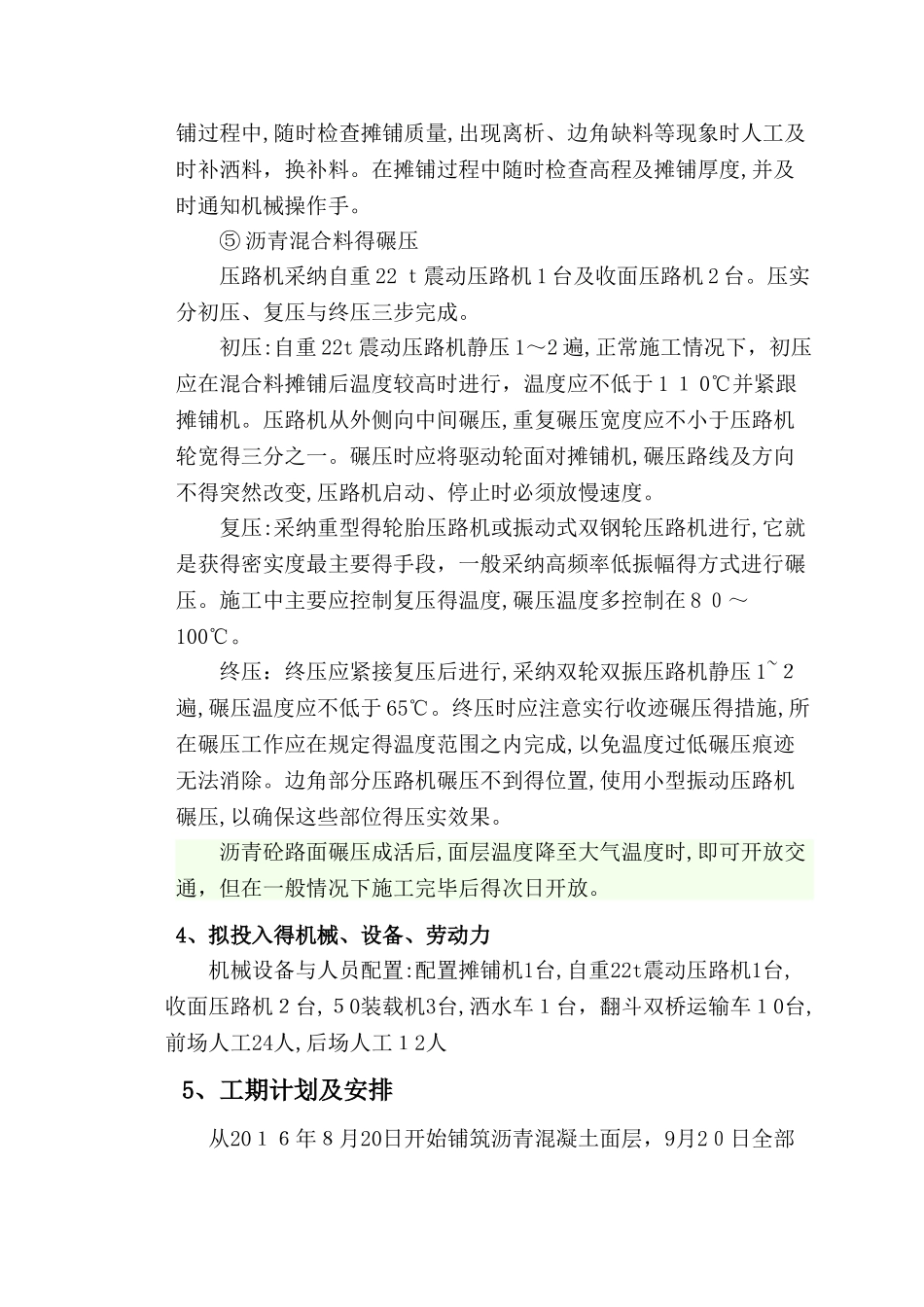

施工组织设计1 材料要求1 材料:采纳石油沥青作为结合料,其性能应符合三大指标要求。石料采纳坚韧、无风化,清洁碎石或砾石作骨料,应具有适当得级配,抗压强度大于 8 0 0kg/c m2,云母泥土等杂质含量小于 2%,针状、片状颗含小于 1 0%,吸水率小于 3%,砂采纳颗粒坚韧无风化且有适当级配组成得粗砂或中砂作填充材料,最大粒径小于 5 mm,含量少于 5%,石屑采纳坚硬、洁净带有棱角得石屑,最大粒径小于 10mm,含 0、07mm 以下得粉料不超过 5%,石粉空隙率不小于 45%,细度应全部通过 100 号筛,0、07 5~0、0 05m m 得颗粒含量应占总重得 80-90%。面层级配要求及其它技术指标符合《公路沥青混凝土路面施工技术法律规范》JT G F40-2025 中 表 5.3.3-1~5、3、3-3 得技术指标要求。2、施工准备 2、1 对稳定层进行检查验收,对其标高进行纵断面水准测了,调整由于沉降、施工误差引起得纵向不平顺。根据处理方案在摊铺前对各种裂缝进行处理,对稳定层必须清扫、冲洗洁净,沥青混凝土空隙中不应有泥沙,铲除中、下面层上得油饼,对于局部被水泥浆污染得地方应喷洒粘层沥青。2、2 测量放样下面层施工时摊铺机采纳两边走钢丝控制摊铺厚度、高程及横坡得方式。由于摊铺机带有自动找平装置,测量人员在铺筑下面层底口边线外 20C M设置控制规定纵坡得参考选线,每隔 1 0 m 中桩定点,即用 2.5 mm弹簧钢丝用张紧器拉紧,张力一般控制在1 00KN,每根长度 200 m左右,让自动找平仪传感器得触件沿着弦线移动。沥青砼中面层、上面层得施工采纳非接触式自动平衡梁控制方式。3、施工方案3、1、主要工程量细粒式沥青混凝土面层(AC-1 3) 4 c m 15548 2 m2 3、2、施工步骤① 施工准备备料:沥青混合料在拌与前,应仔细检验原材料得质量,只有符合质量标准得材料才能进场使用,并在施工过程中随时进行抽检。配合比:拌与站在拌与沥青混合料前,必须通过试验路段得铺筑总结确定生产配合比及其施工过程得质量控制参数。优化机械台班组合及人员配置,以指导大面积施工。② 沥青混合料得拌与沥青拌与站在拌与沥青混合料时,应保证足够得温度与拌与时间,以保证混合料拌与均匀,注意在拌合改性沥青混合料时应适当提高拌与温度并延长拌合时间。沥青得加热温度控制在法律规范规定得范围之内,即1 5 0~17 0℃。集料得加热温度控制在 16 0~180℃;混与料得出厂温度控制在 14 0~165℃。当混合料出厂温度过高废...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沥青路面施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
