监 C 工 程 建 设 监 理 工 作 月 报第 5 期2025 年 9 月 26 日 ~ 2025 年 10 月 25 日编 号: 05 编 制 单 位:正阳县电业局生产调度指挥中心项目监理部 编 制 日 期: 2025
25 总监理工程师: 赵怀轩 河南省育兴建设工程管理有限公司工程名称河南省正阳县电业局生产调度指挥中心设计单位新乡市建筑设计讨论院有限公司建设单位河南省正阳县电业局施工单位河南省华盛集团建筑工程有限公司表 名本月工程施工概况评 表 格 号01述河南省正阳县电业局生产调度指挥中心位于正阳县城西郊,建筑层数为十二层局部四层,建筑高度 48

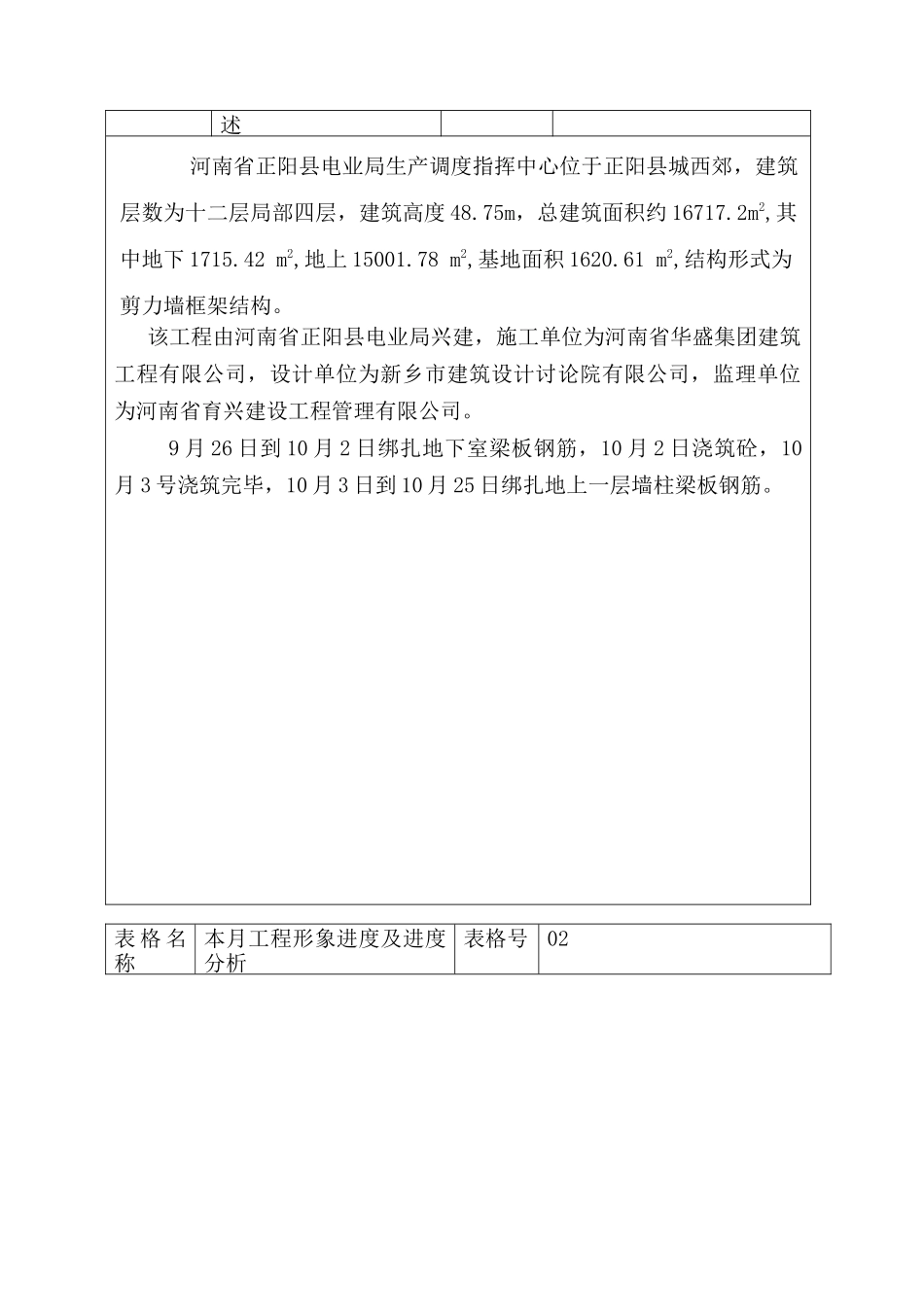

75m,总建筑面积约 16717
2m2,其中地下 1715
42 m2,地上 15001
78 m2,基地面积 1620
61 m2,结构形式为剪力墙框架结构
该工程由河南省正阳县电业局兴建,施工单位为河南省华盛集团建筑工程有限公司,设计单位为新乡市建筑设计讨论院有限公司,监理单位为河南省育兴建设工程管理有限公司
9 月 26 日到 10 月 2 日绑扎地下室梁板钢筋,10 月 2 日浇筑砼,10月 3 号浇筑完毕,10 月 3 日到 10 月 25 日绑扎地上一层墙柱梁板钢筋

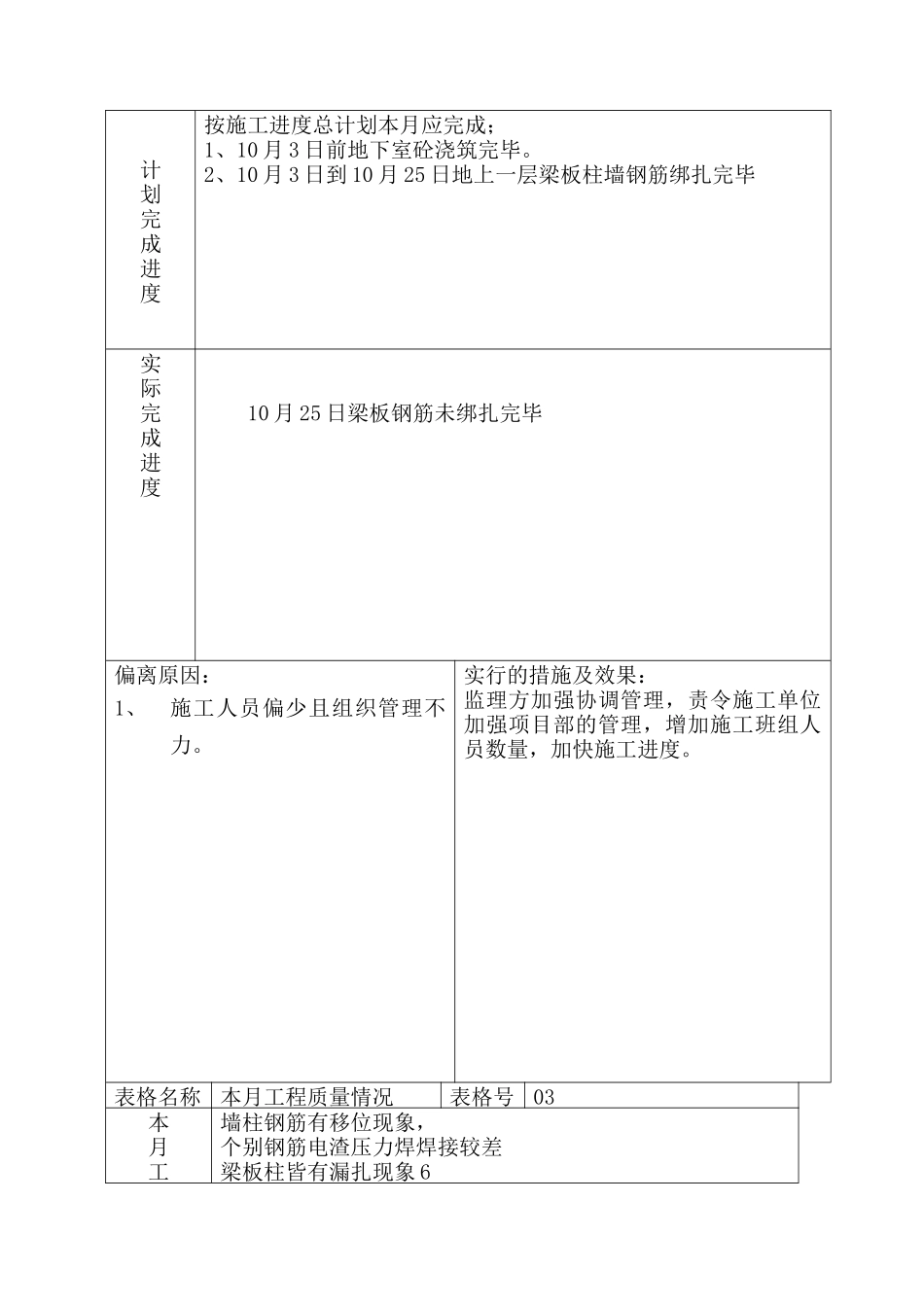

表 格 名称本月工程形象进度及进度分析表格号02计划完成进度按施工进度总计划本月应完成;1、10 月 3 日前地下室砼浇筑完毕
2、10 月 3 日到 10 月 25 日地上一层梁板柱墙钢筋绑扎完毕实际完成进度 10 月 25 日梁板钢筋未绑扎完毕偏离原因:1、施工人员偏少且组织管理不力
实行的措施及效果:监理方加强协调管理,责令施工单位加强项目部的管理,增加施工班组人员数量,加快施工进度
表格名称本月工程质量情况表格号03本月工墙柱钢筋有移位现象,个别钢筋电渣压力焊焊接较差梁板柱皆有漏扎现象 6程质量情况分析采 效取 果的工程质量措施及
