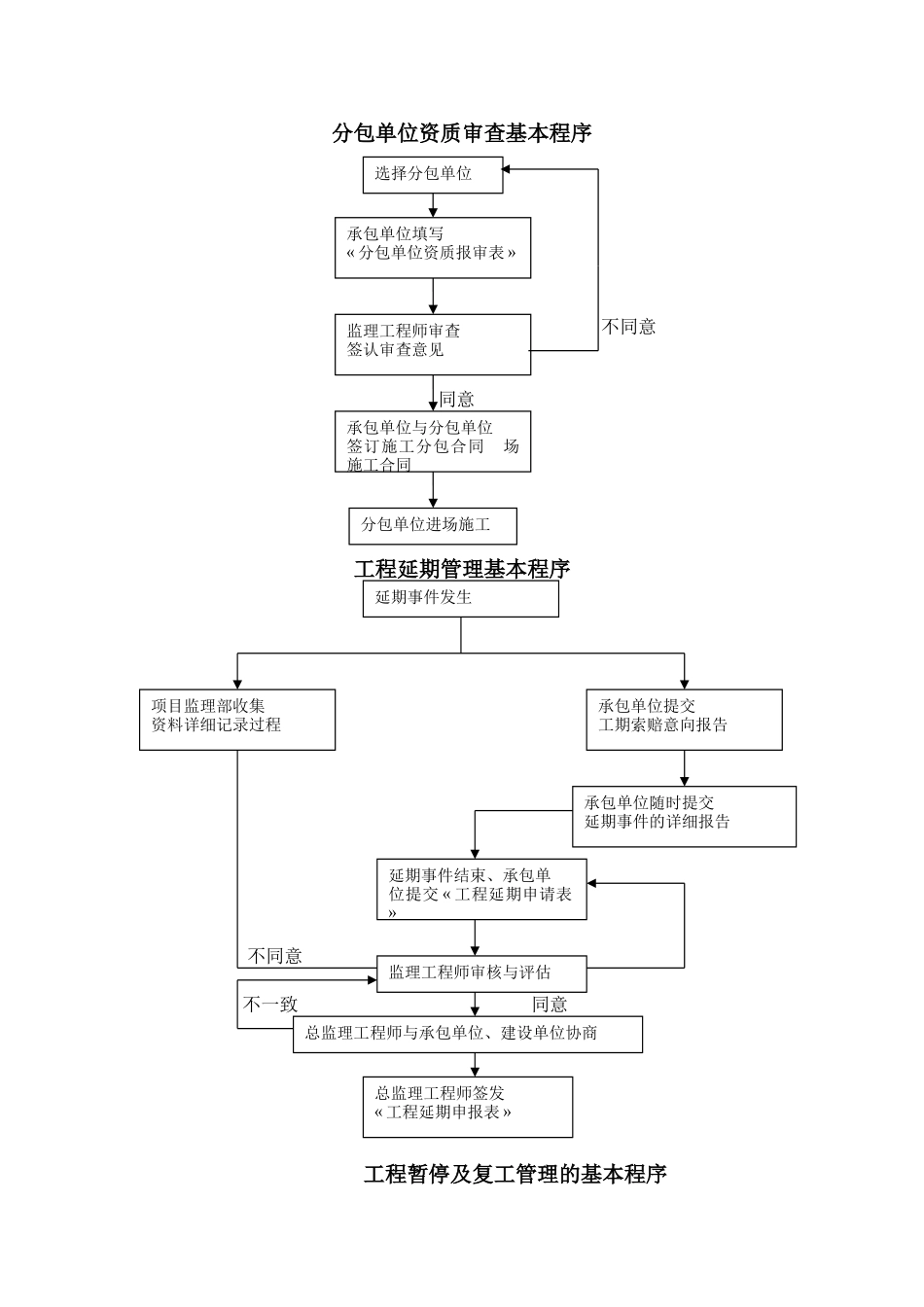

分包单位资质审查基本程序 不同意 同意工程延期管理基本程序 不同意 不一致 同意 工程暂停及复工管理的基本程序项目监理部收集资料详细记录过程承包单位提交工期索赔意向报告承包单位随时提交延期事件的详细报告延期事件结束、承包单位提交 « 工程延期申请表»监理工程师审核与评估总监理工程师与承包单位、建设单位协商总监理工程师签发« 工程延期申报表 »延期事件发生选择分包单位承包单位填写« 分包单位资质报审表 »监理工程师审查签认审查意见承包单位与分包单位签订施工分包合同 场施工合同分包单位进场施工 非施工单位原因引起的暂停 施工单位原因引起的暂停 一般分包申报程序发生需暂停施工的情况总监理工程师签发《工程暂停令》施工单位暂停部分施工消除工程暂停的因素消除工程暂停的因素具备复工条件,总监理工程师应要求施工单位及时填写《工程复工报审表》,并审核签认总监理工程师审核签认施工单位继续施工具备复工条件,施工单位填写 « 工程复工报审表 » 及相关文件承包人选择分包人制定分包合同指定分包合同的审批程序监理工程师审查承包人分包工程的申请报告1、分包人的资质及证明2、分包工程项目及内容3、分包工程数量及金额4、分包工程项目所使用的施工法律规范与验收标准5、分包工程的工期6、承包人与分包人的合同职责7、分包协议监理工程师向承包人签发分包工程批准单报业主批准承包人、分包人签订工程分包合同分包人进入施工场地施工 不同意延期审批程序业主(或监理工程师)制 定 分 包 工 程 招 标 文件,进行招标对投标者进行资格审查评标,确定承包人承包人同意否签发分包合同指定分包人进入施工场地监理工程师选择另外分包人修改分包合同条款按 FIDIC条款规定进行变更让承包人自己承建分包工程 是 否索赔审批程序延期事件发生承包人在首次事件发生后 28 天申报延期申请意向书延期事件是否连续以 28 天间隔的时间报延期意向并提供有
